Contrato 18-2025

Ampliación Sistema de Alcantarillado Sanitario

ALDEA VISTA HERMOSA, KM 22

CONSTRUCTORA OCHOA LOPEZ Q. 2,499,700.00 10 MESES CALENDARIO
18 Reportes
154 Fotografías
303 Días transcurridos
99.7% Tiempo del proyecto
7d Última actualización

Línea de Tiempo del Proyecto

Visualización del progreso y publicaciones realizadas

Inicio: 03/12/2025
25/09/2026
7 fotos
14/09/2026
35 fotos
04/09/2026
8 fotos
28/08/2026
7 fotos
13/08/2026
4 fotos
31/07/2026
5 fotos
17/07/2026
9 fotos
04/07/2026
9 fotos
30/06/2026
7 fotos

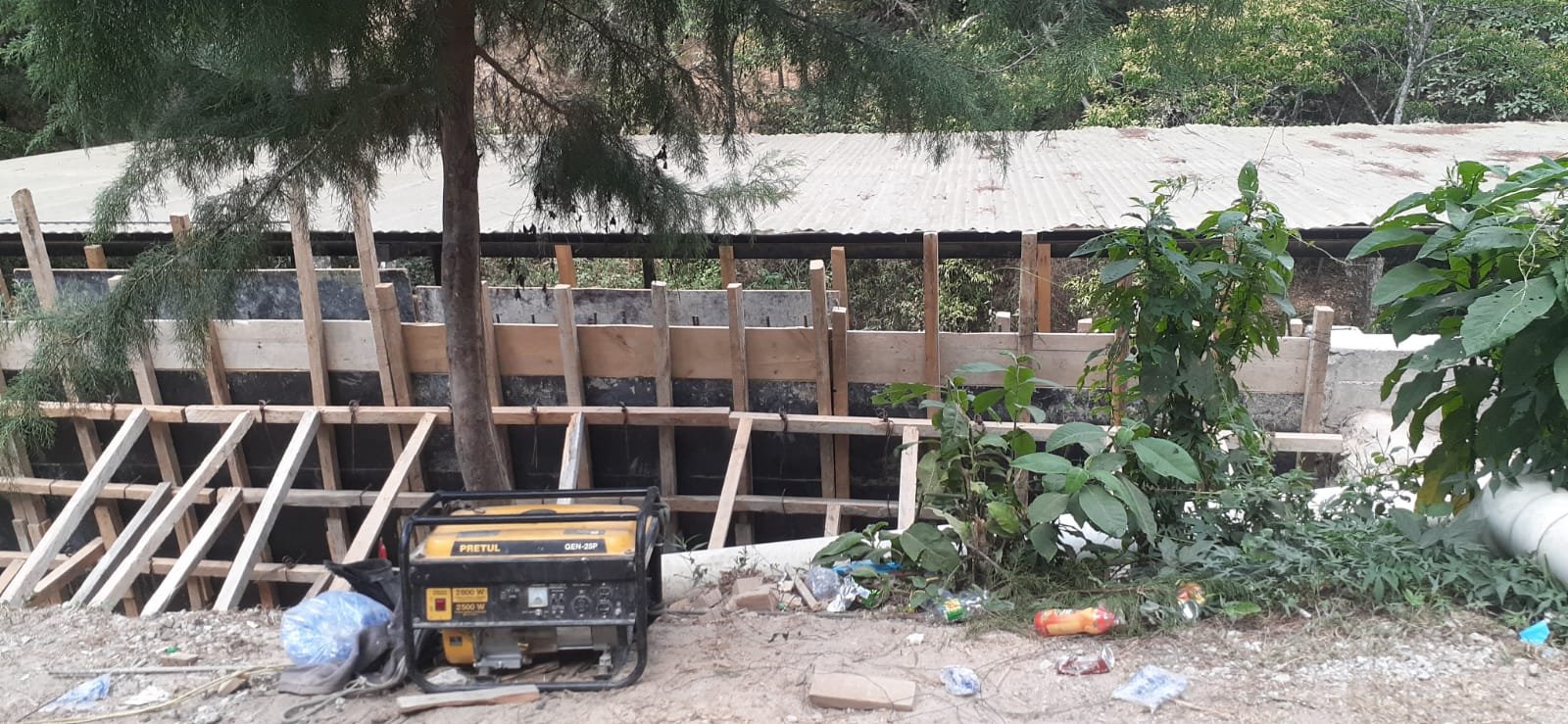

12/06/2026
6 fotos

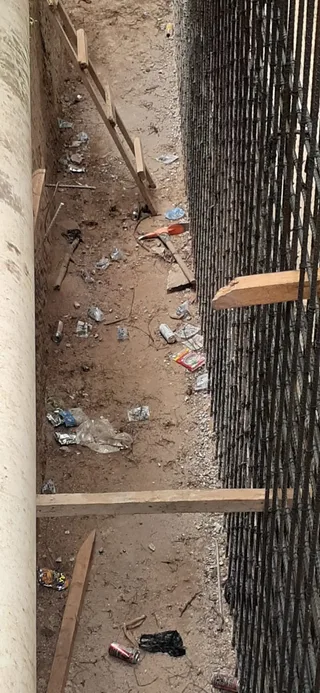

15/05/2026

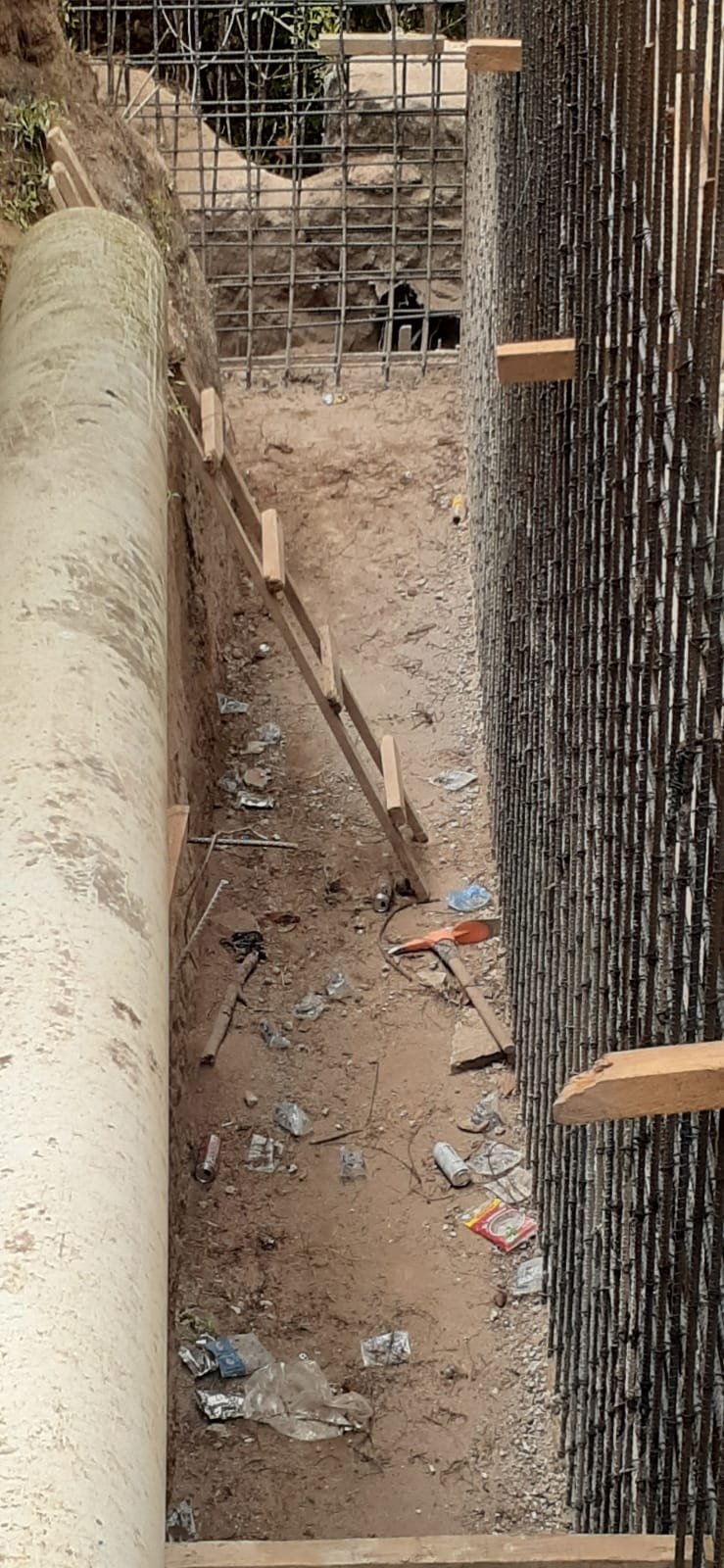

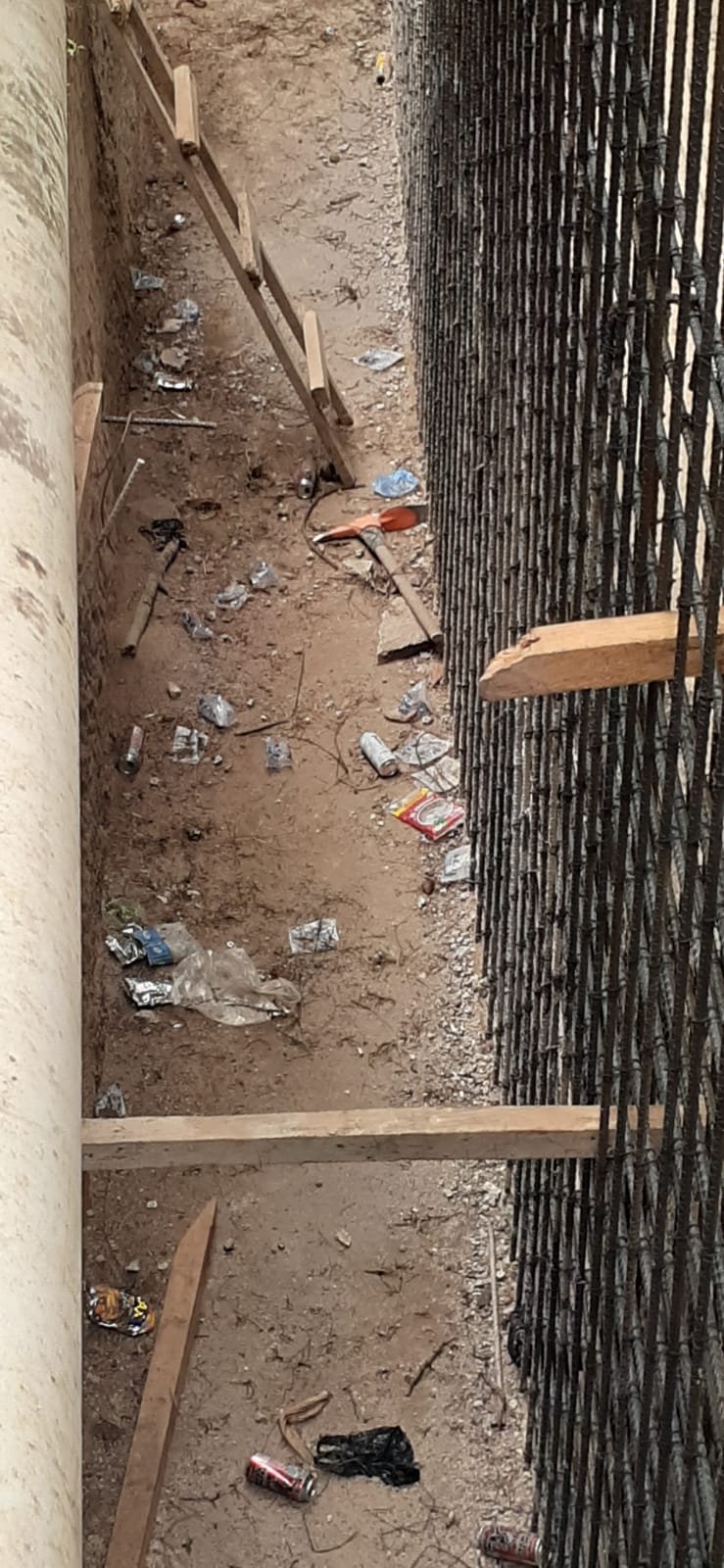

5 fotos

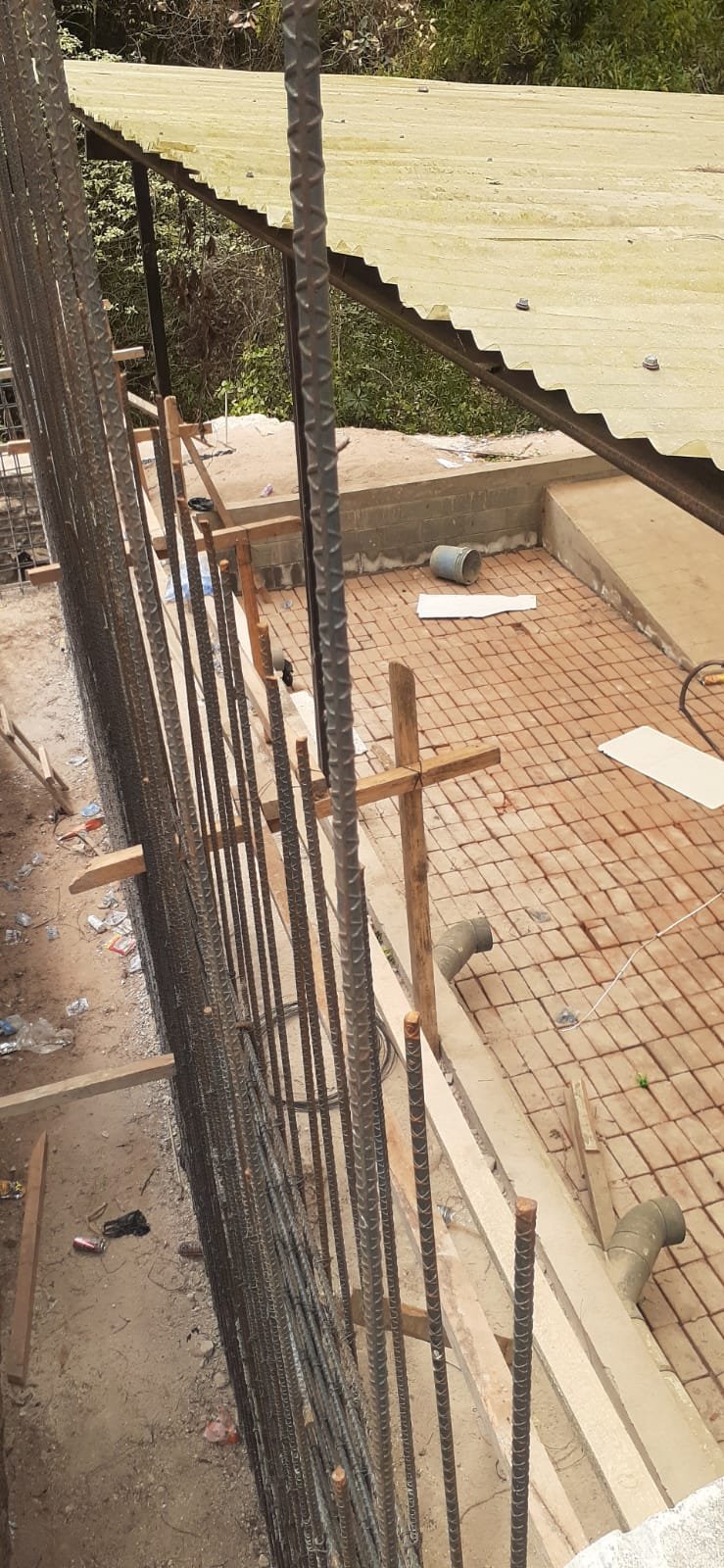

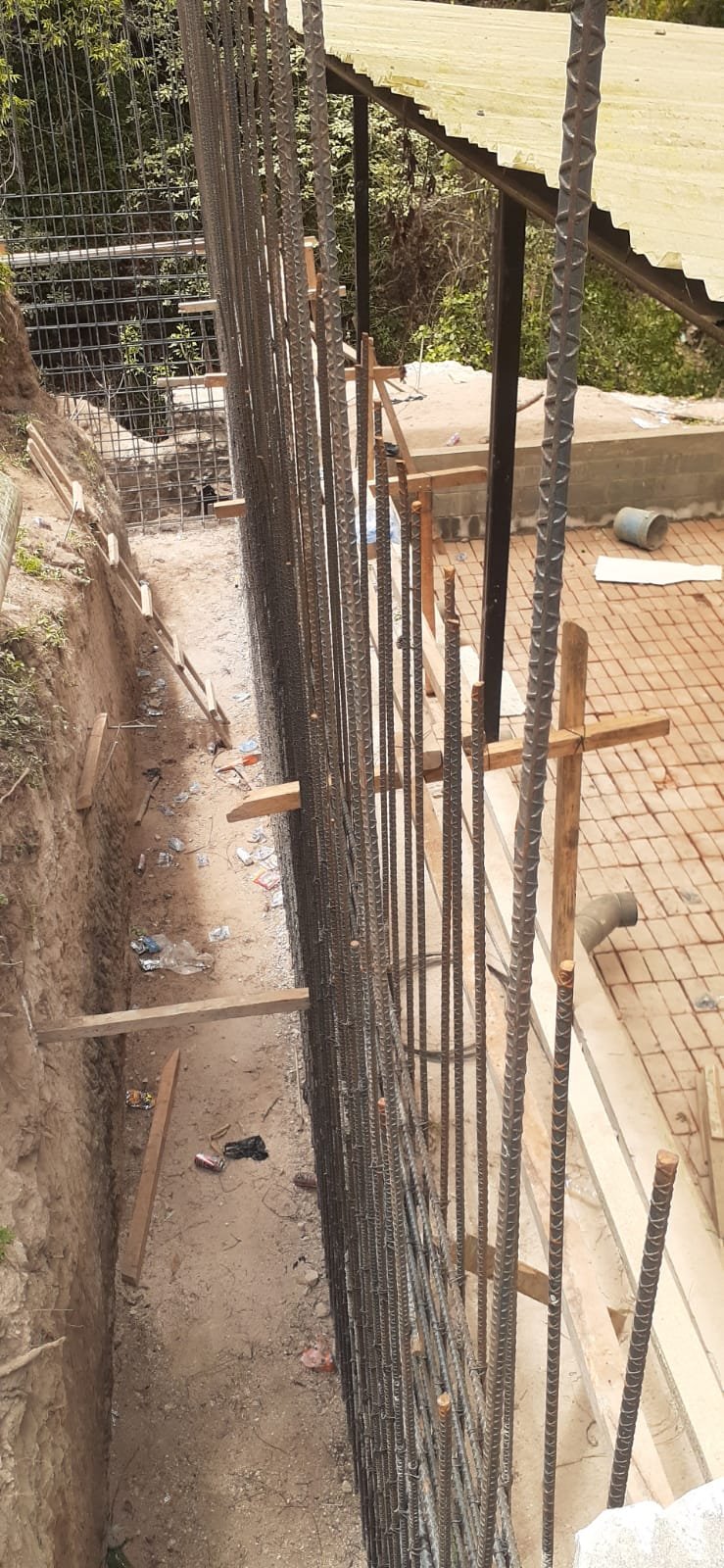

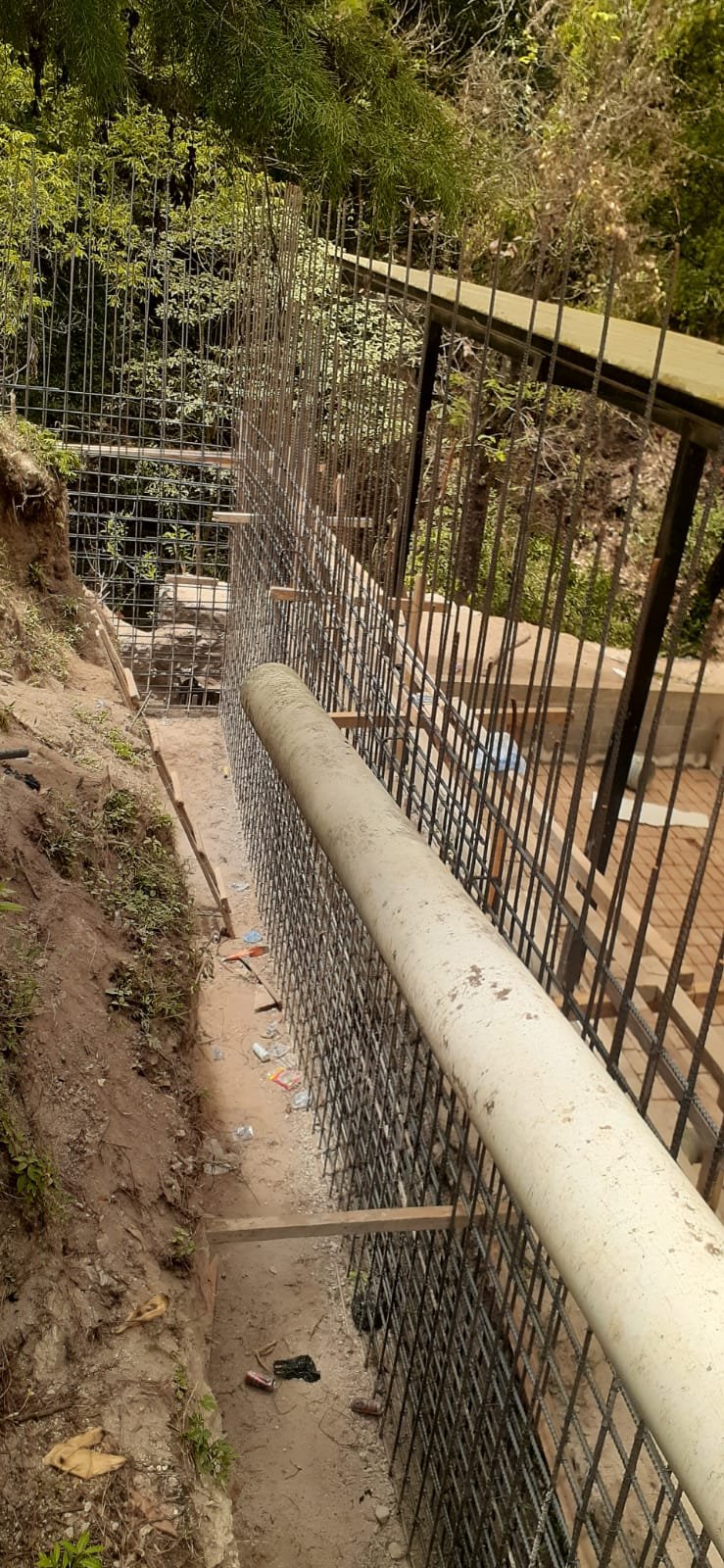

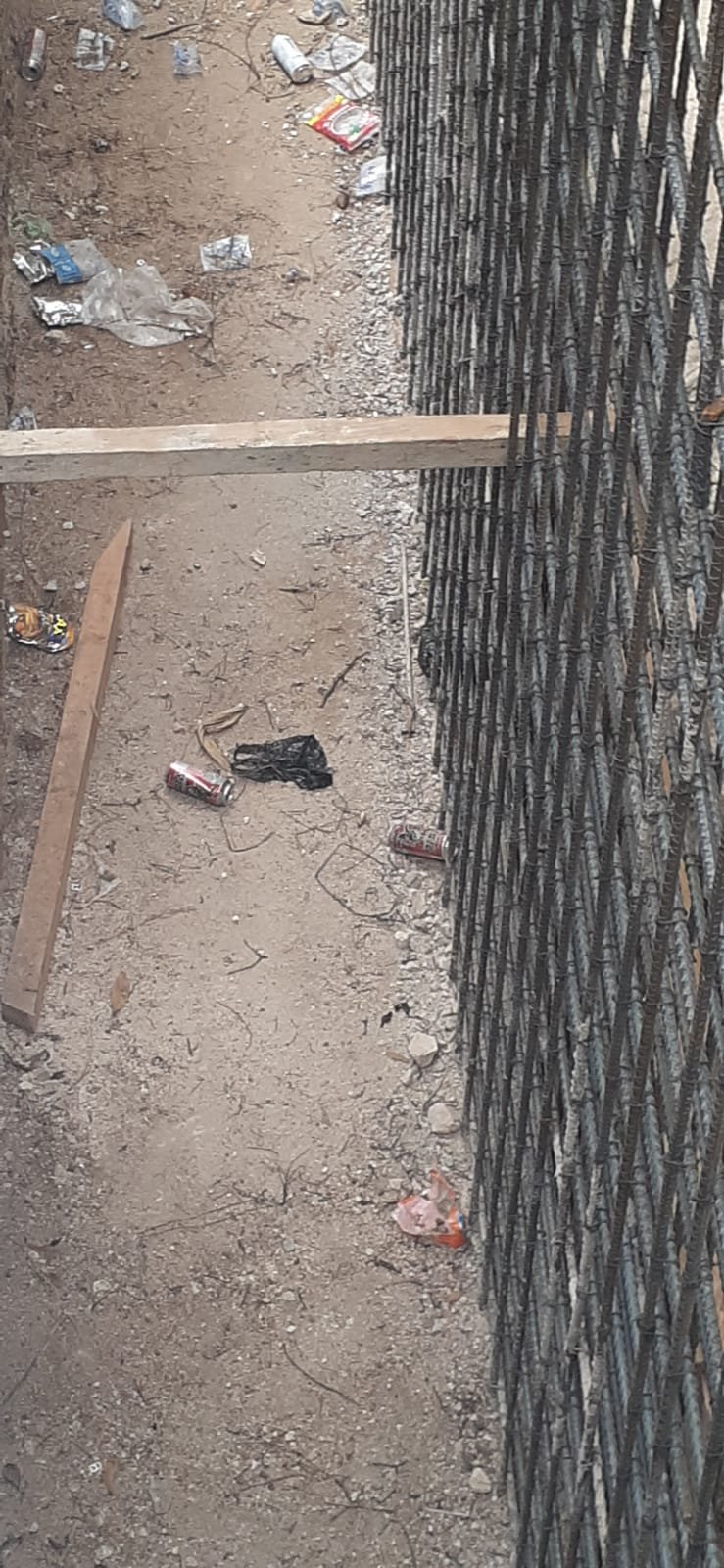

09/05/2026
6 fotos

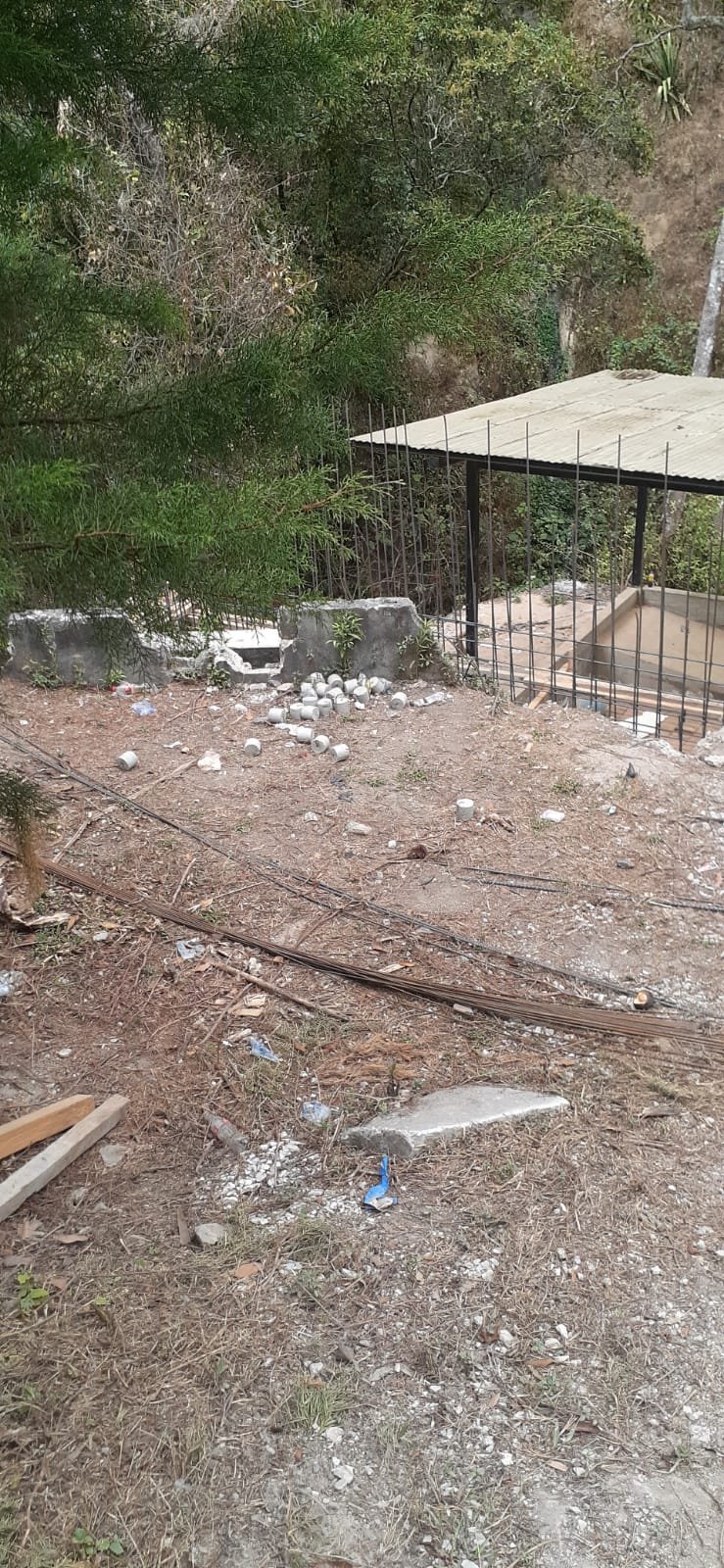

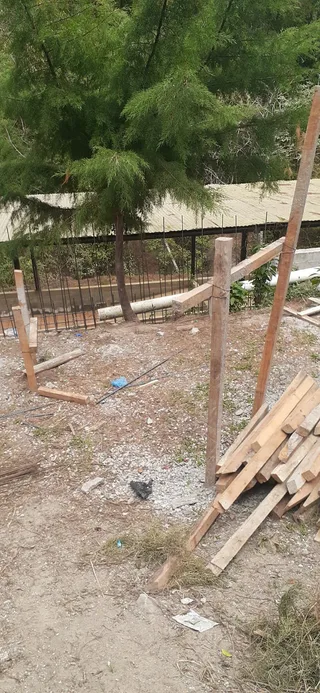

04/05/2026
6 fotos

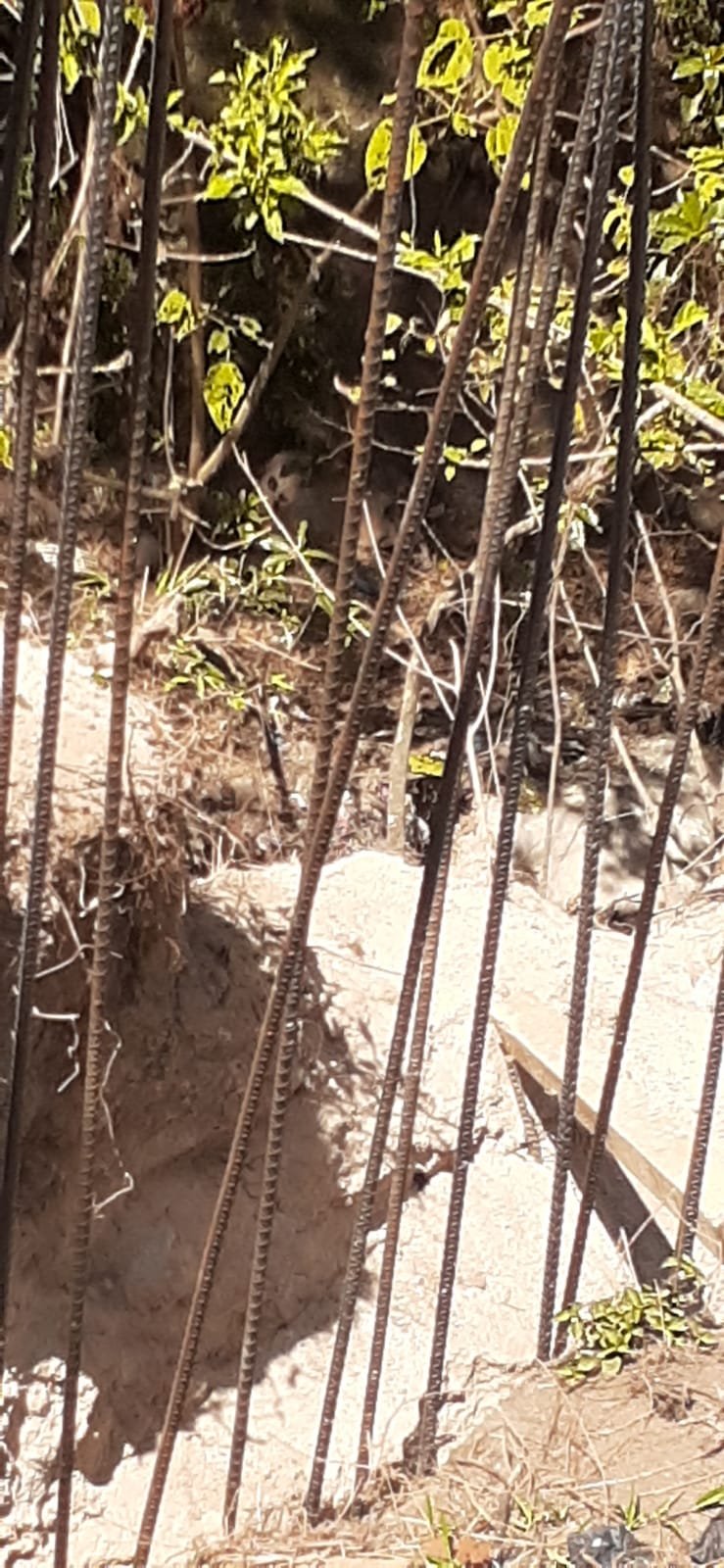

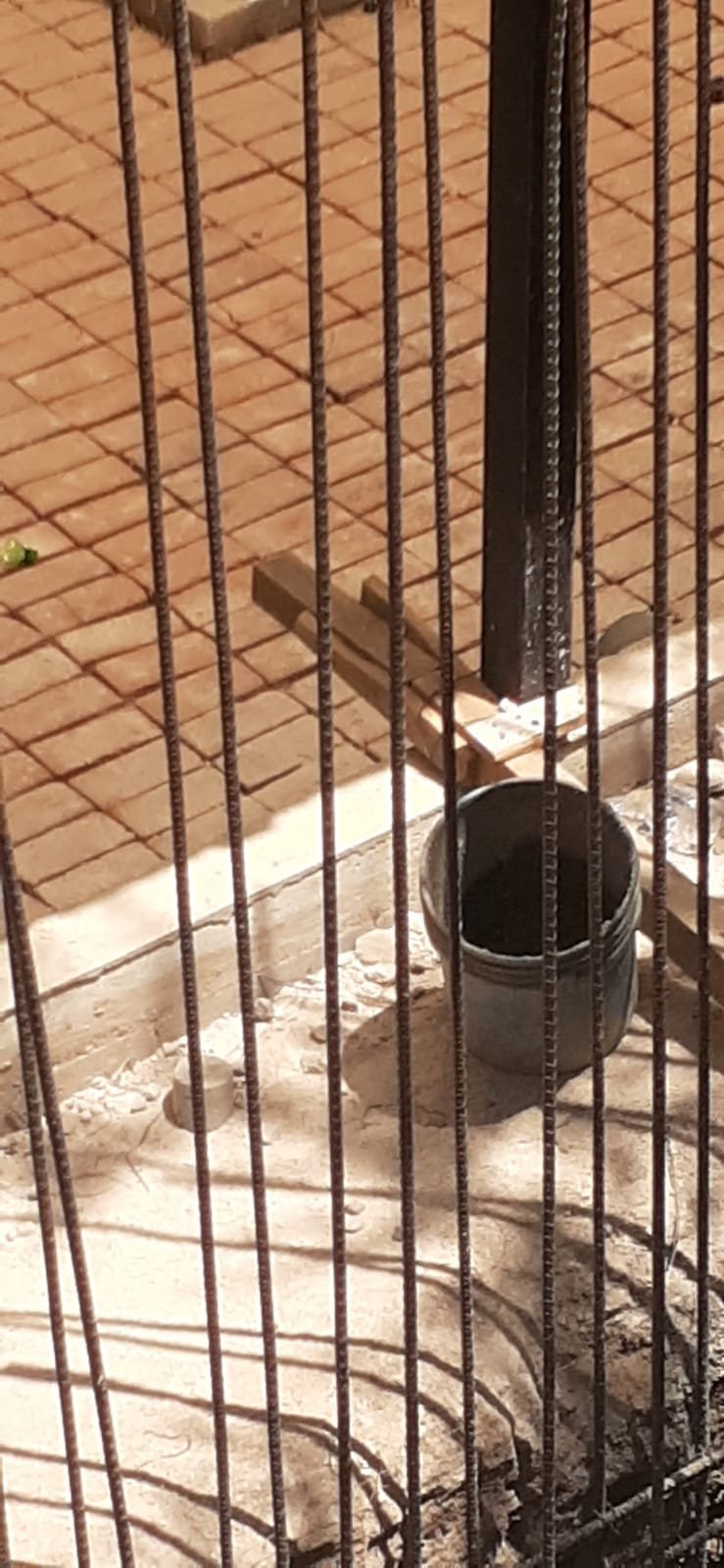

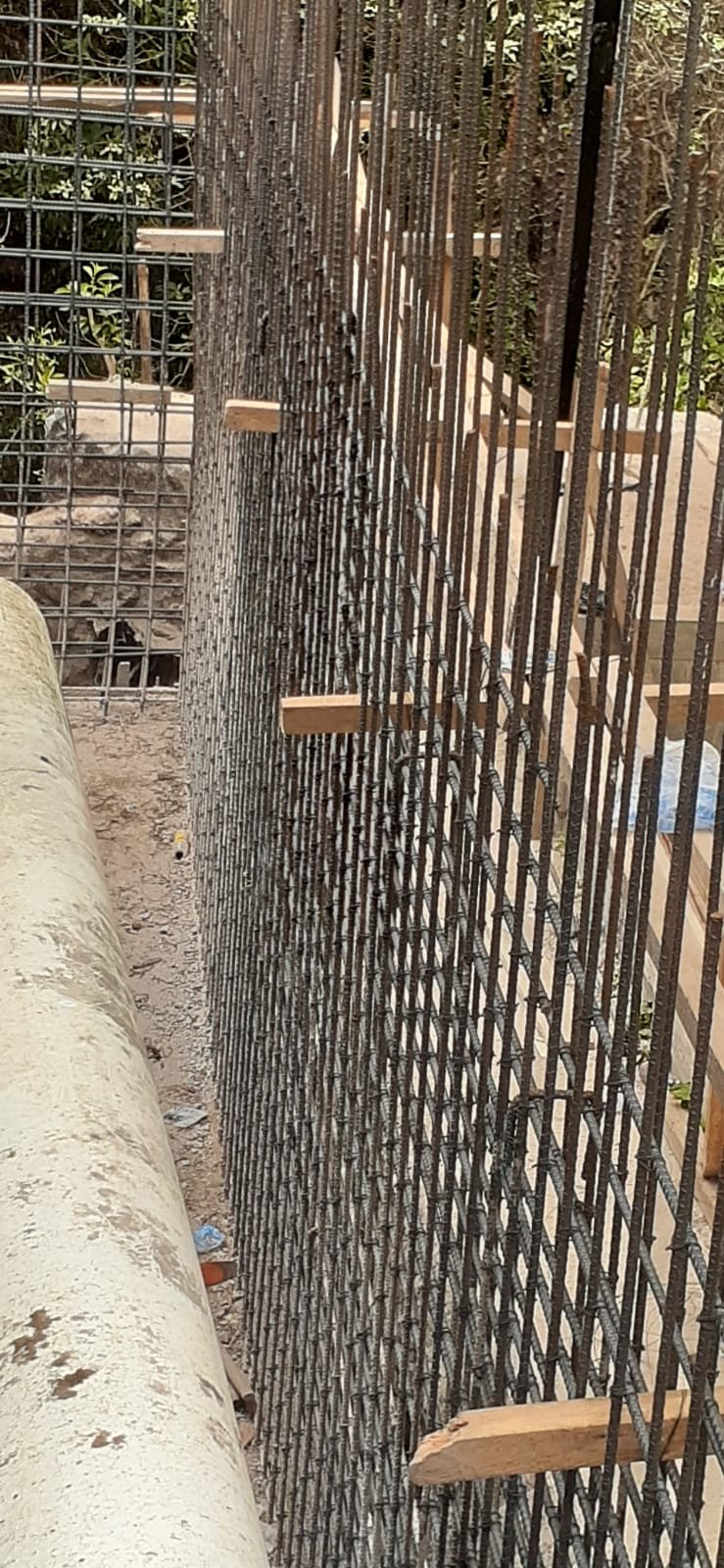

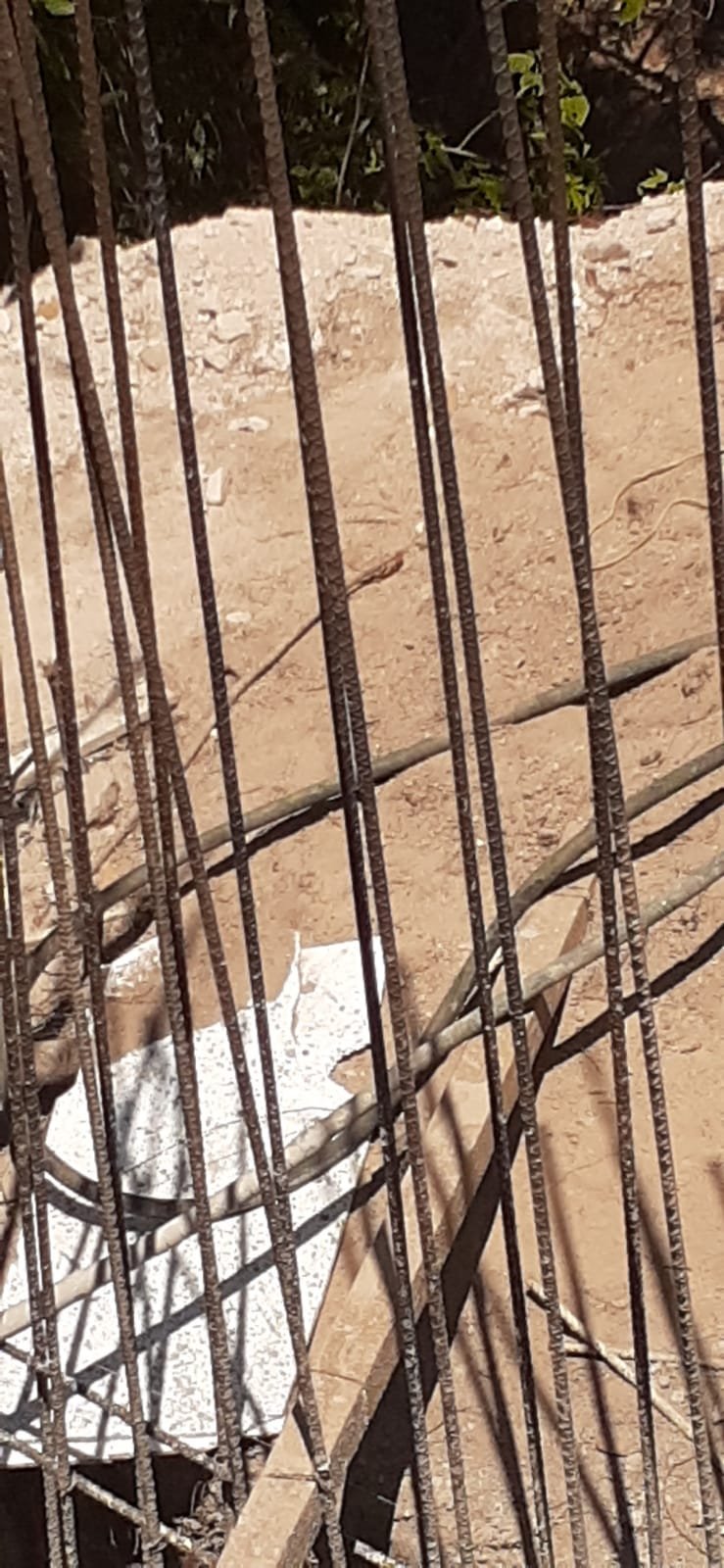

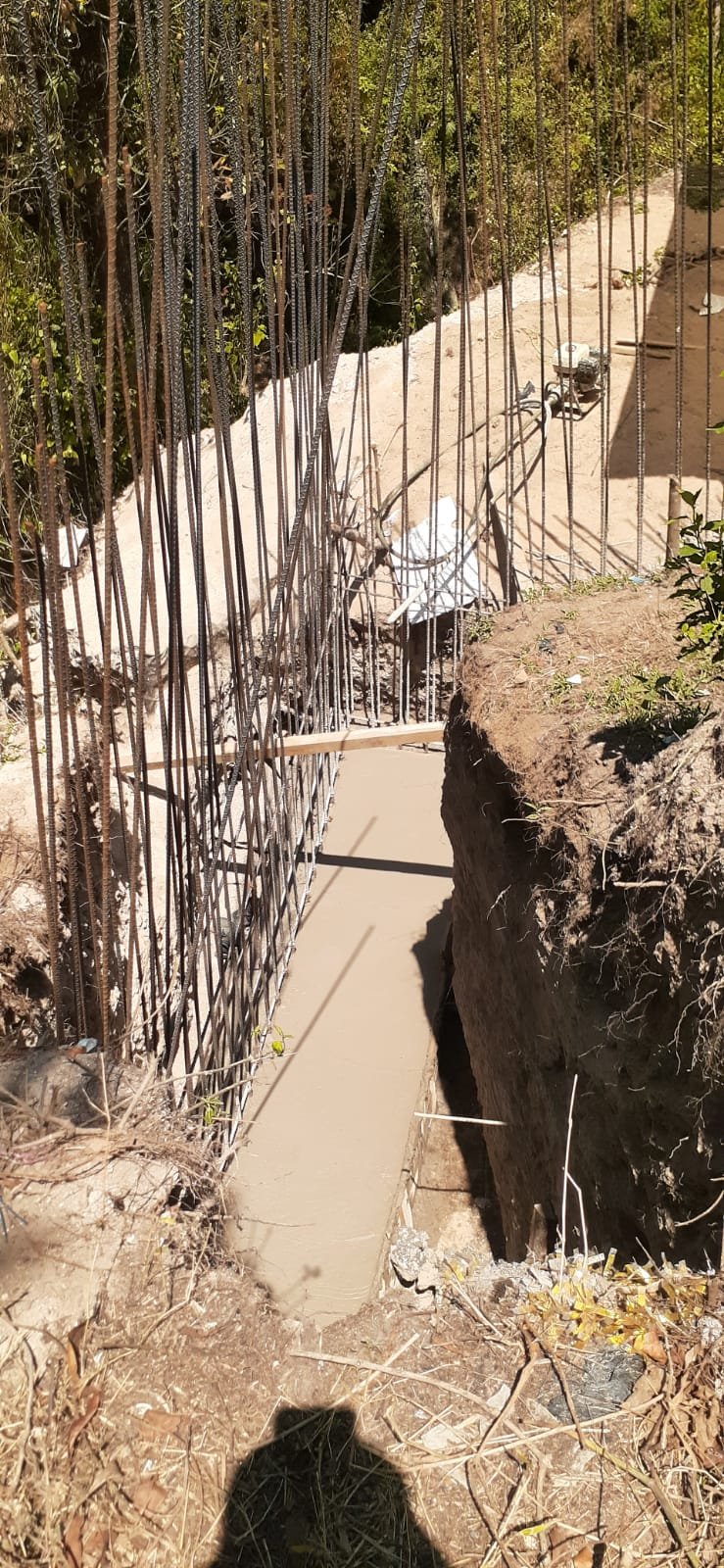

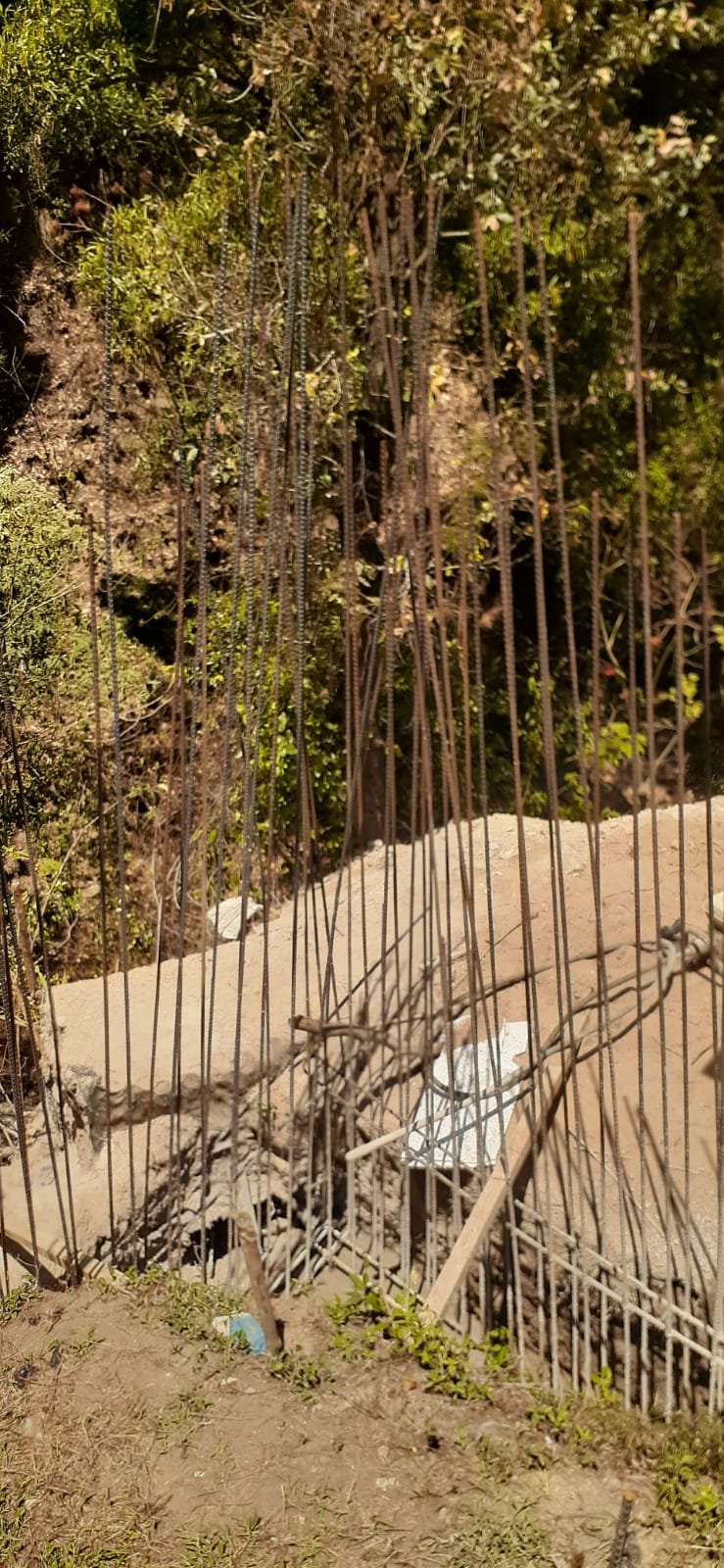

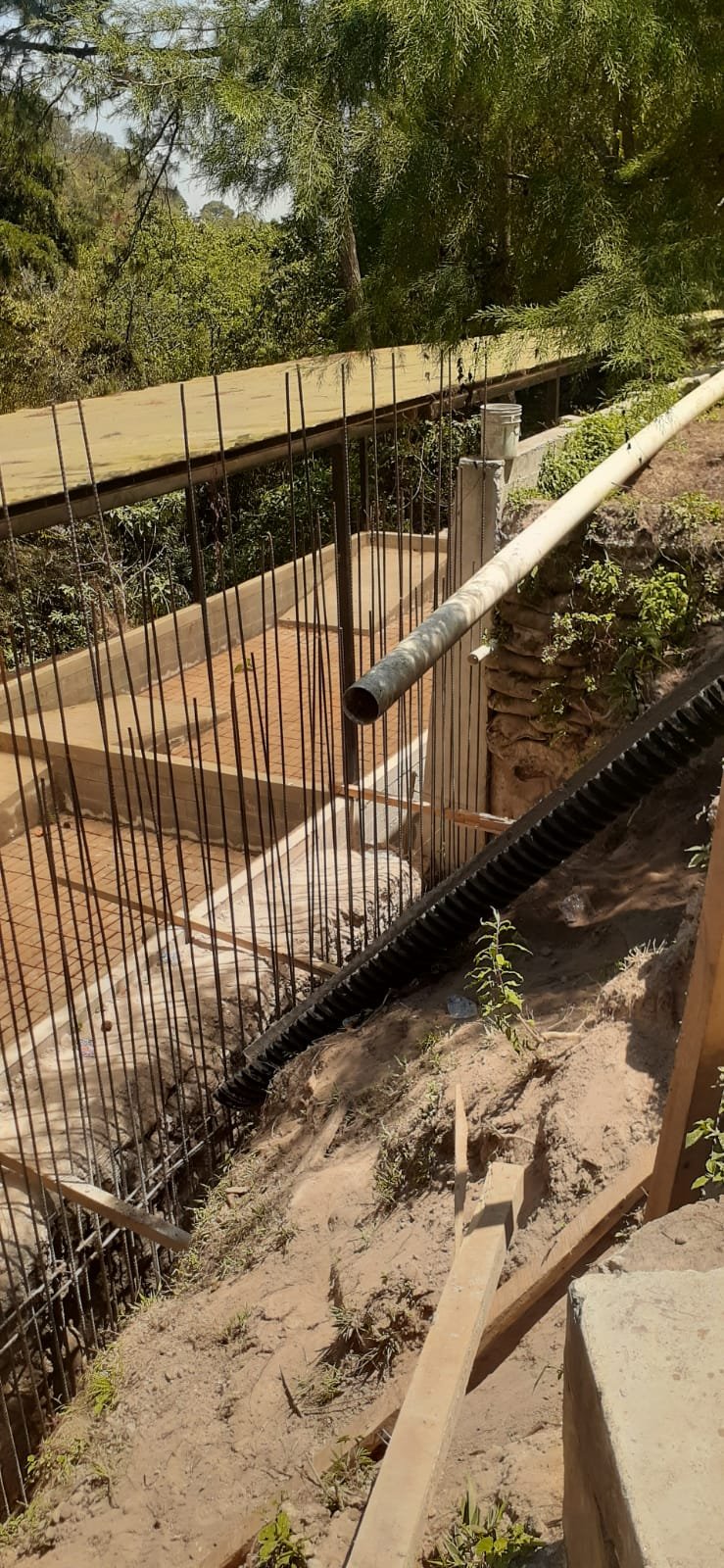

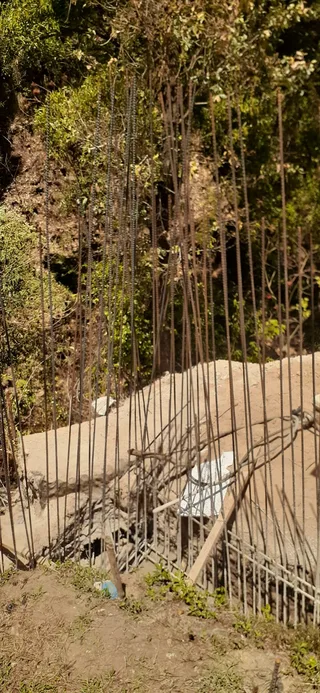

24/04/2026
6 fotos

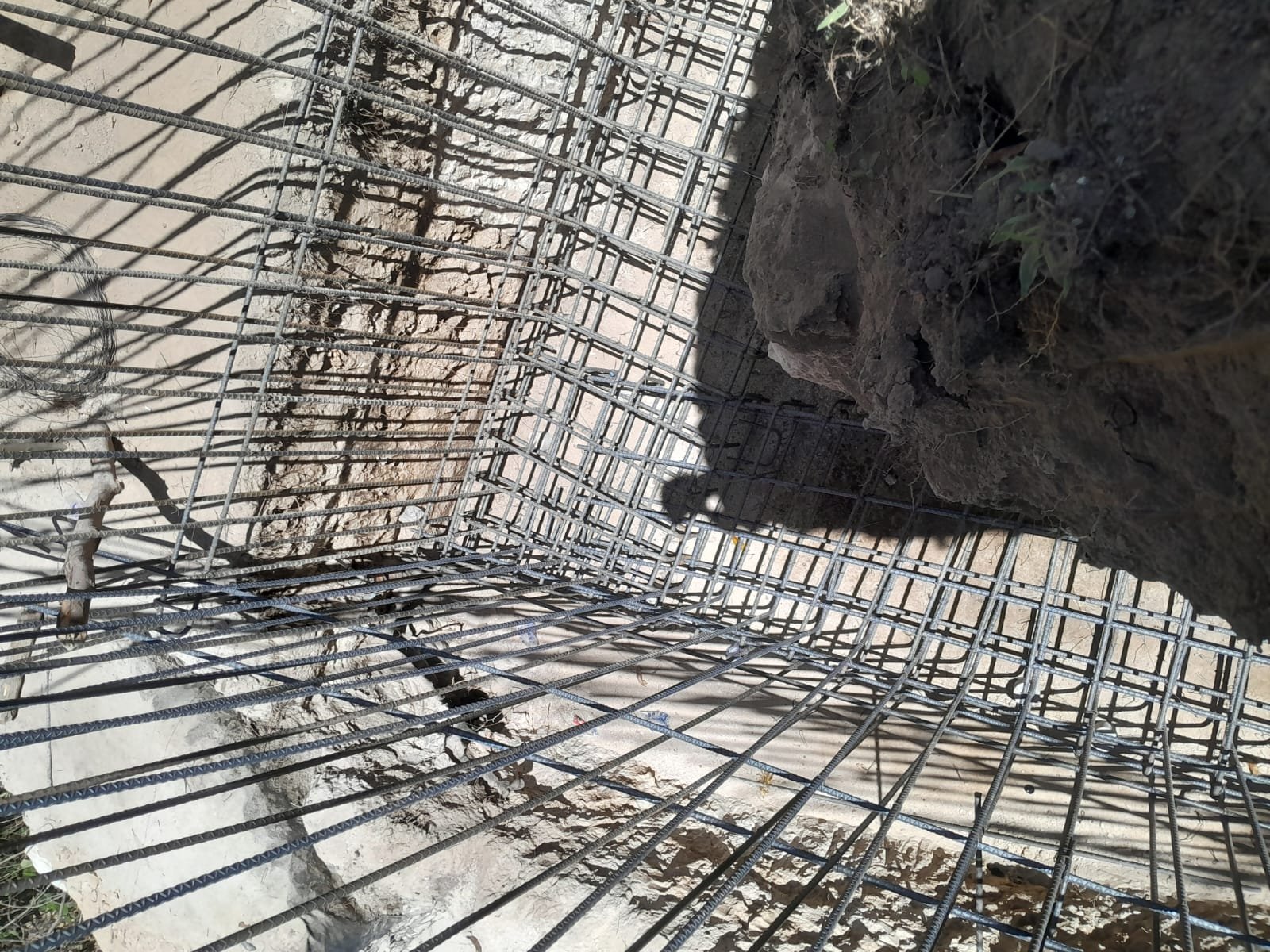

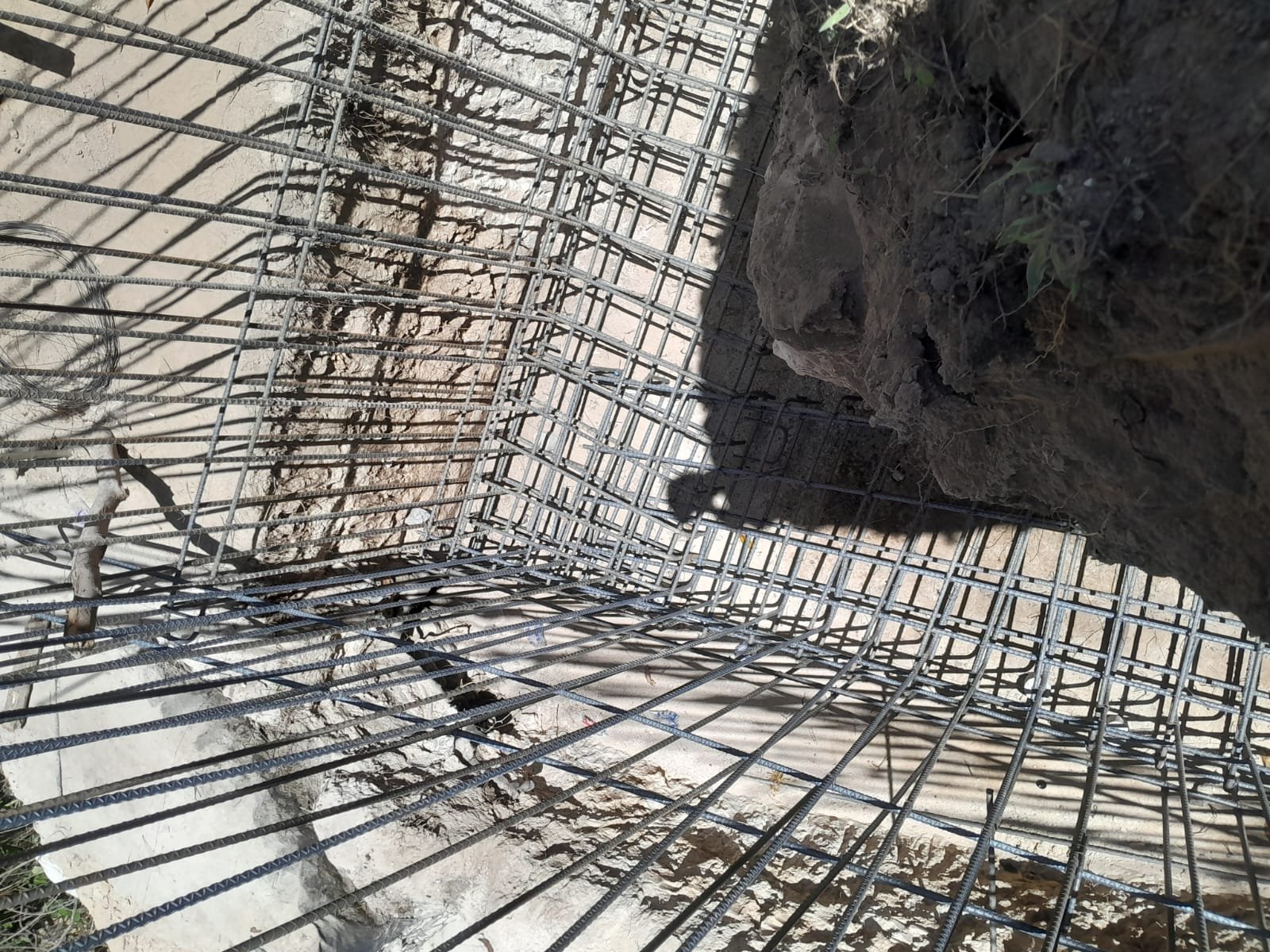

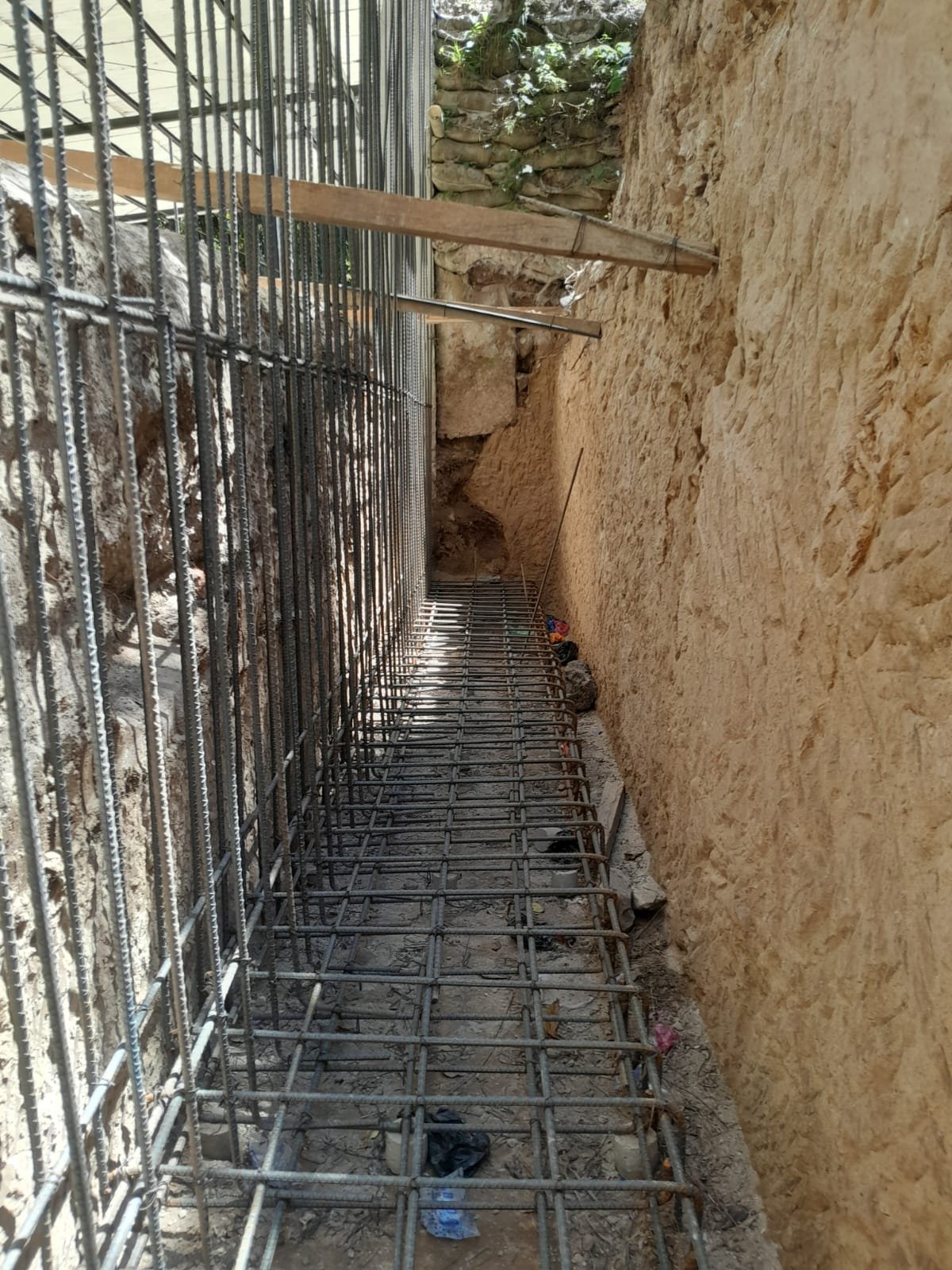

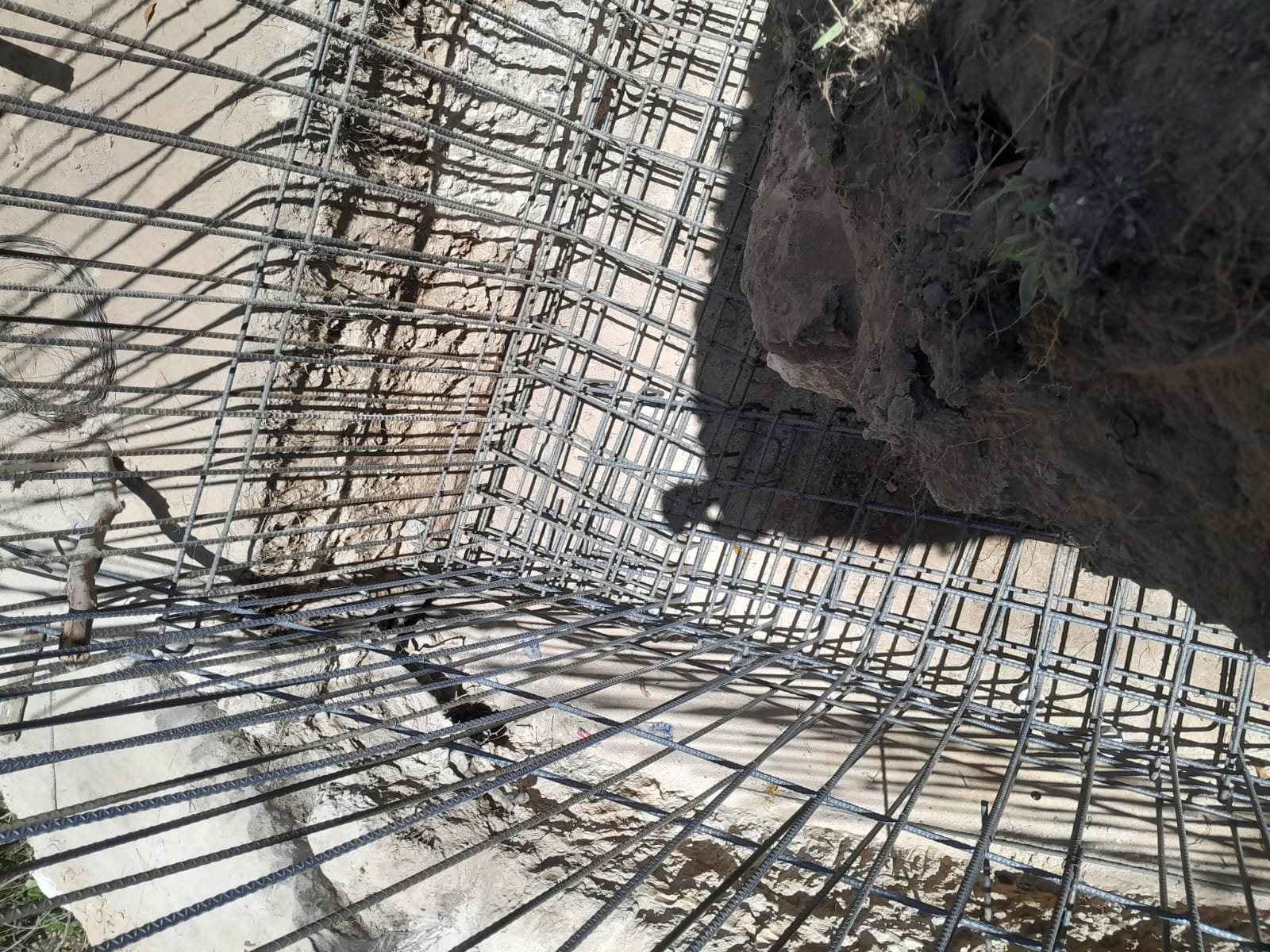

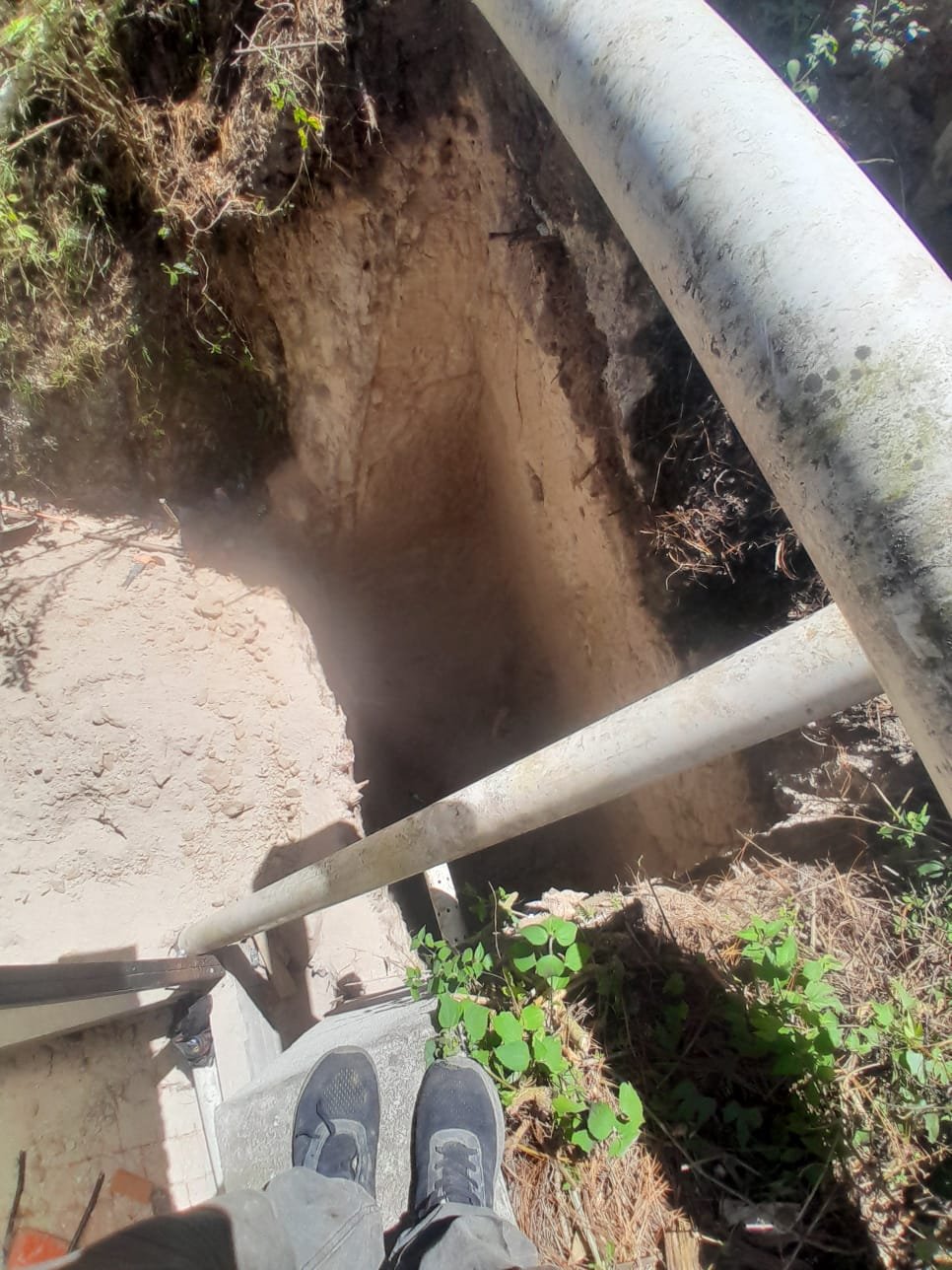

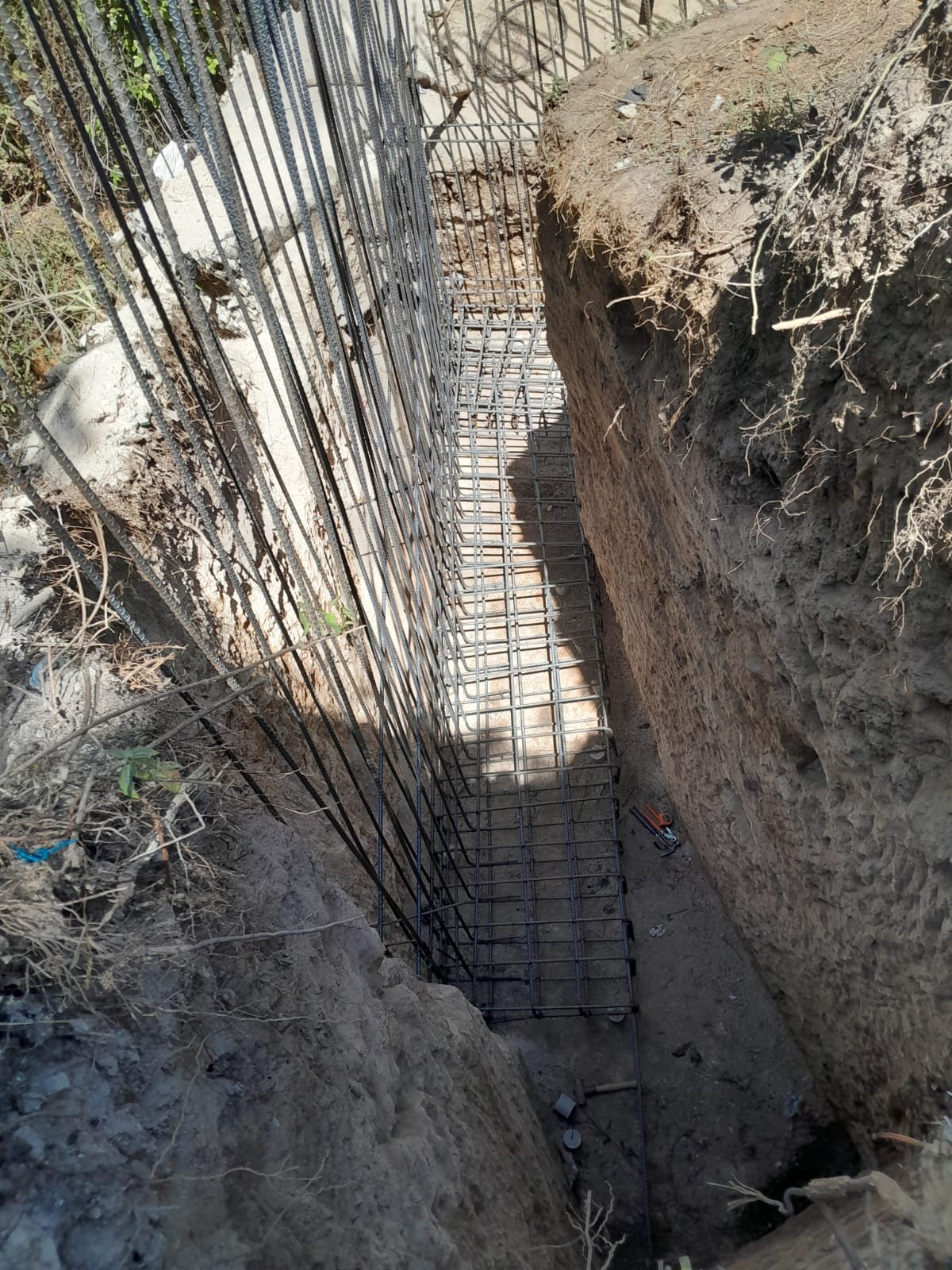

17/04/2026
13 fotos

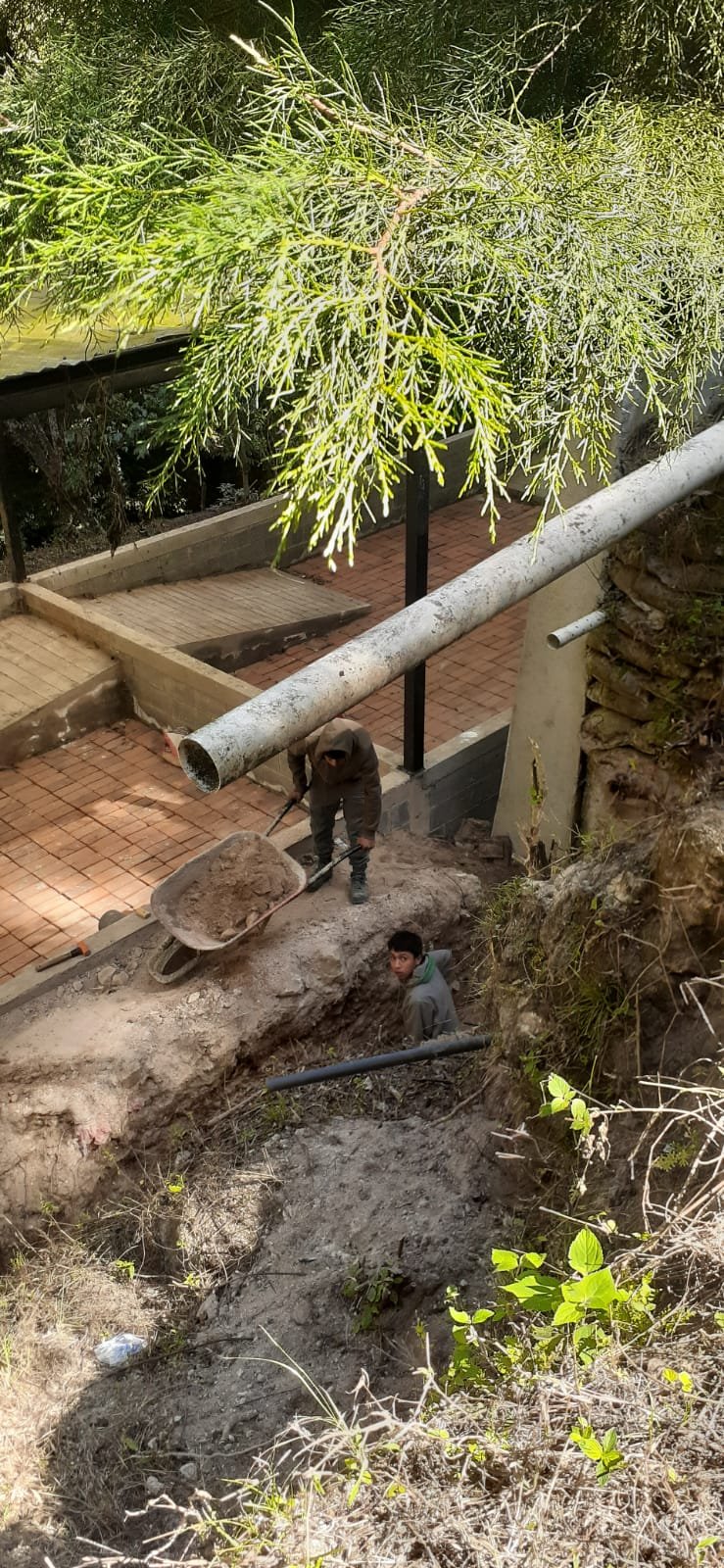

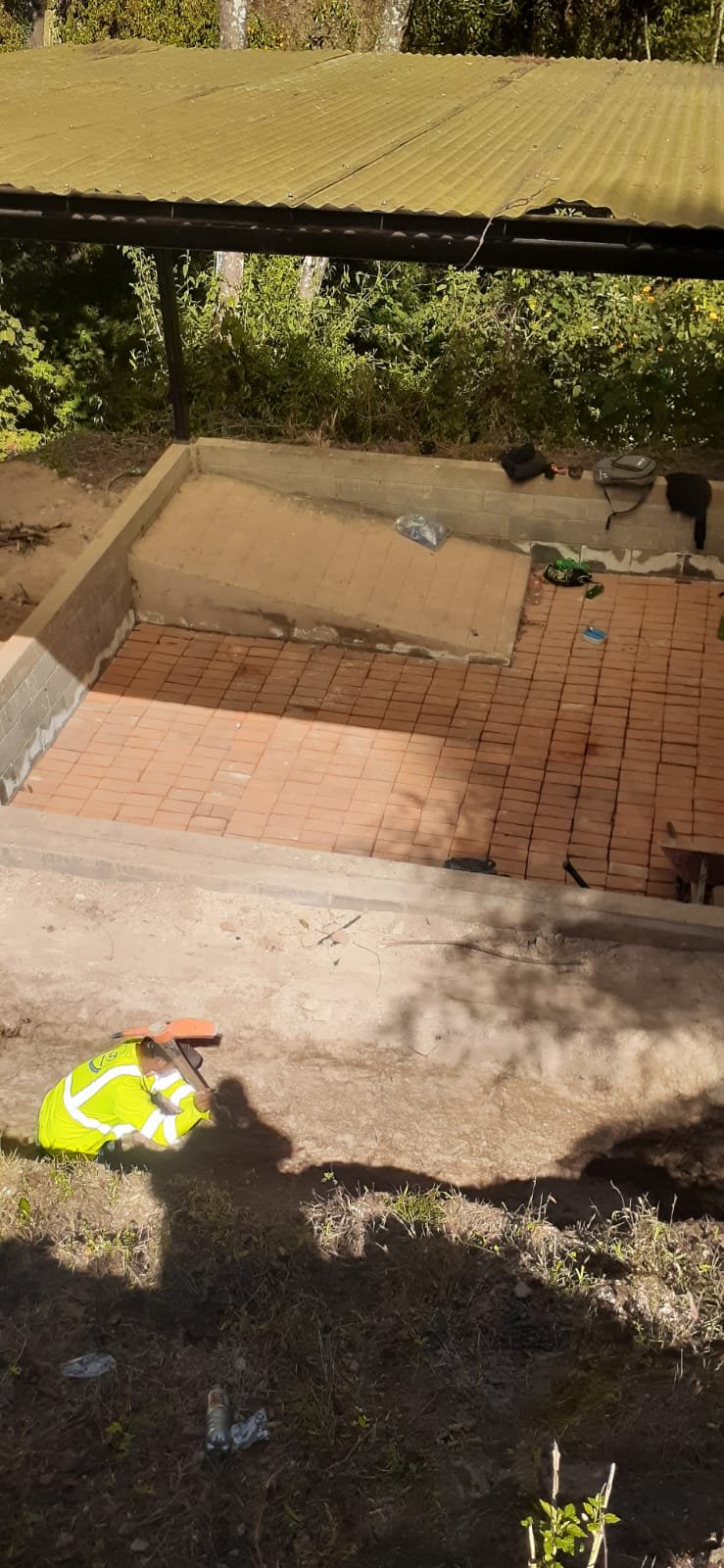

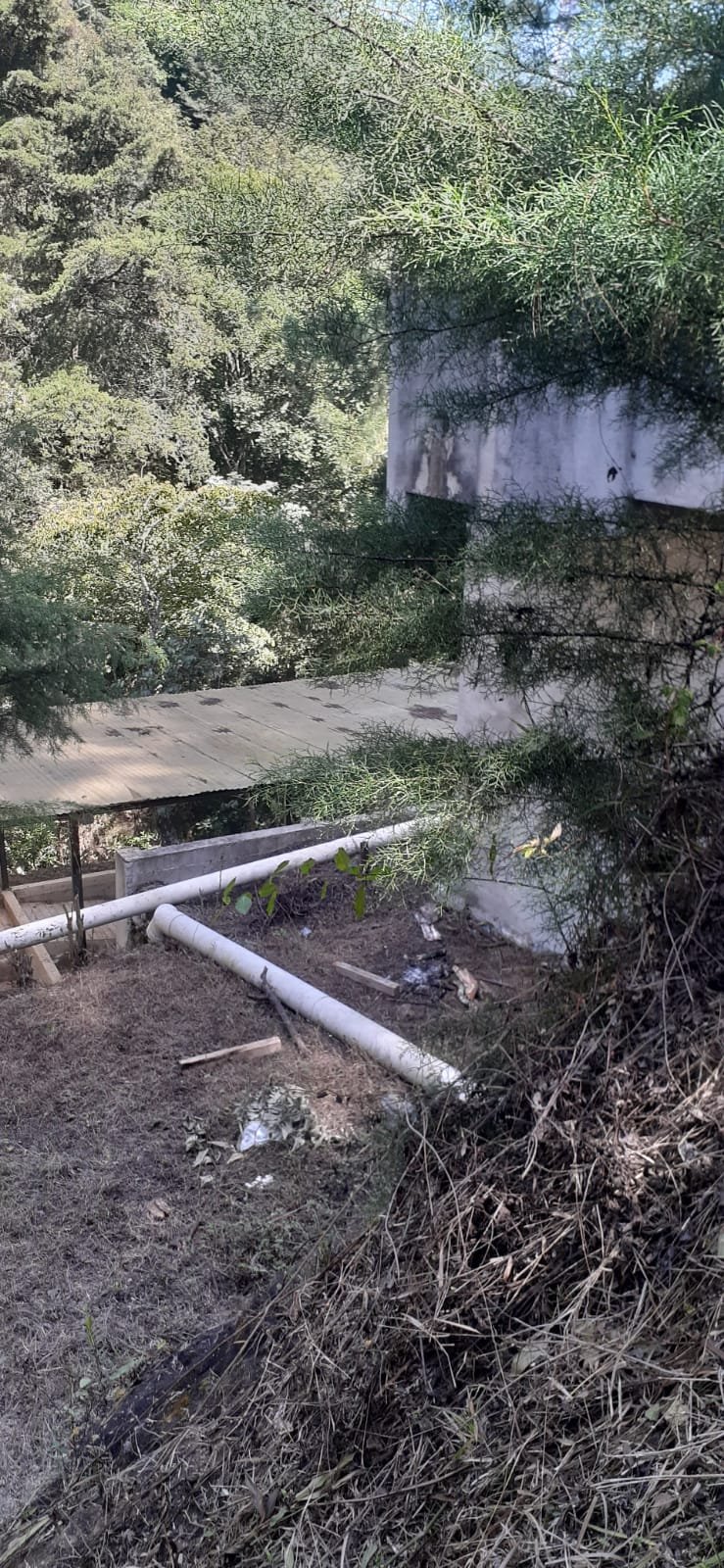

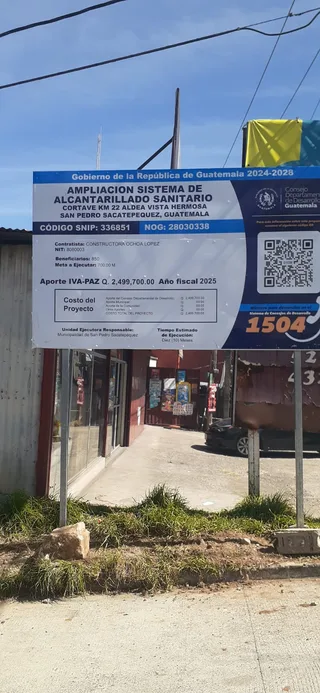

20/02/2026
7 fotos

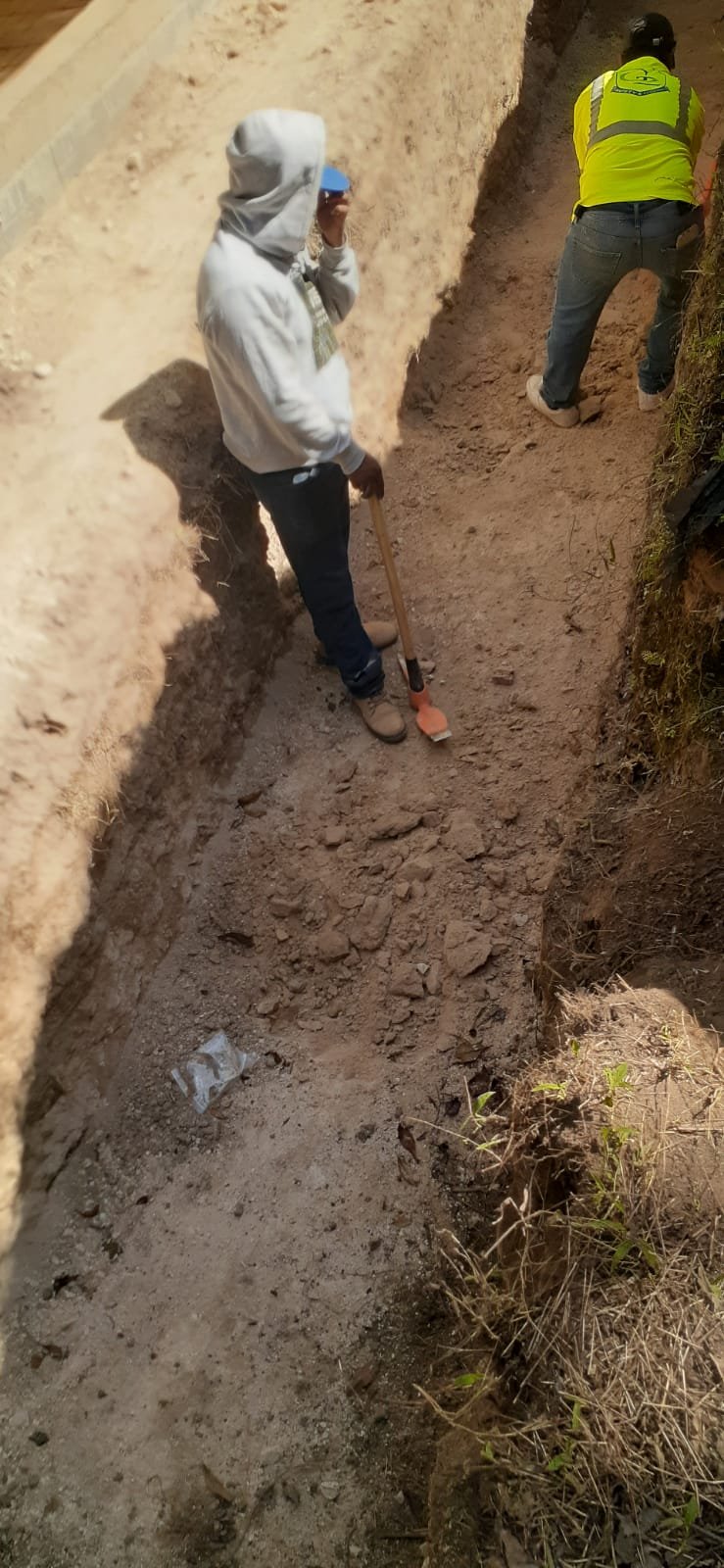

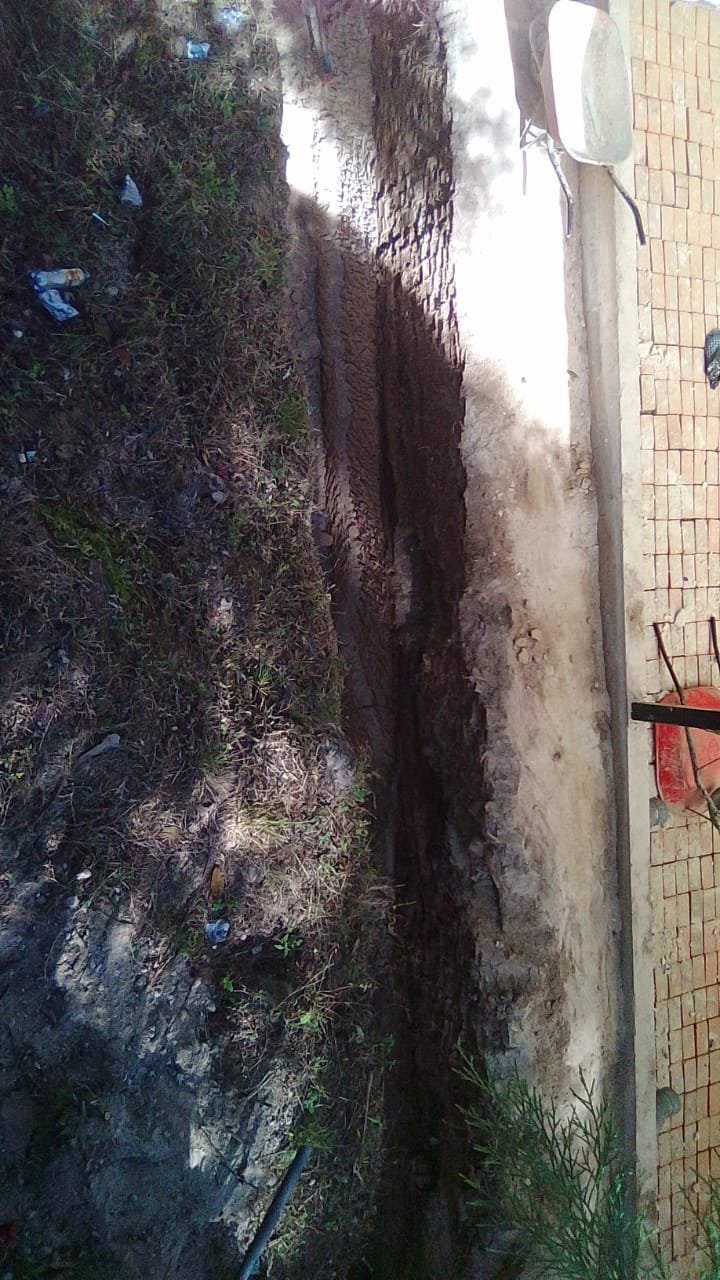

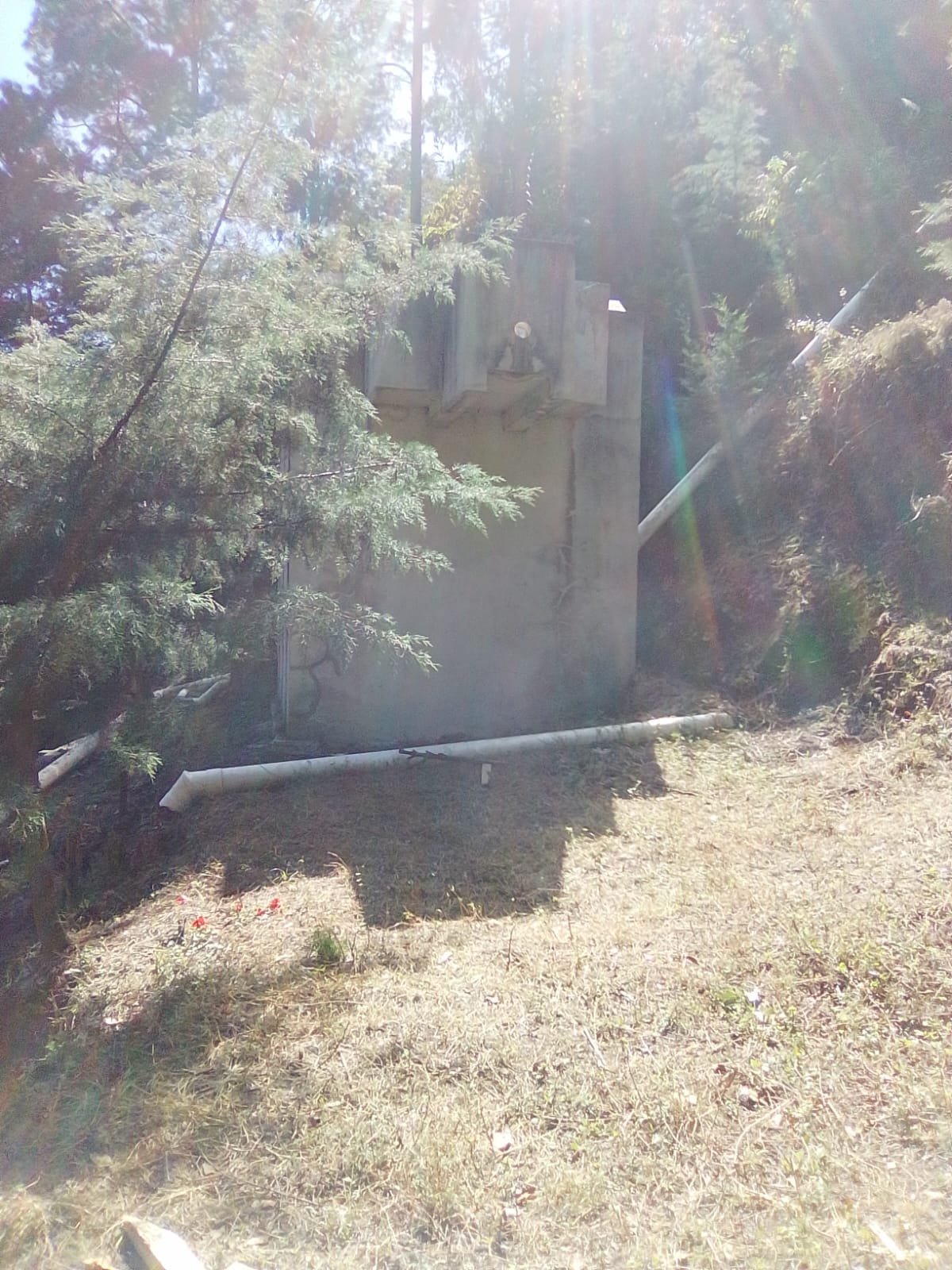

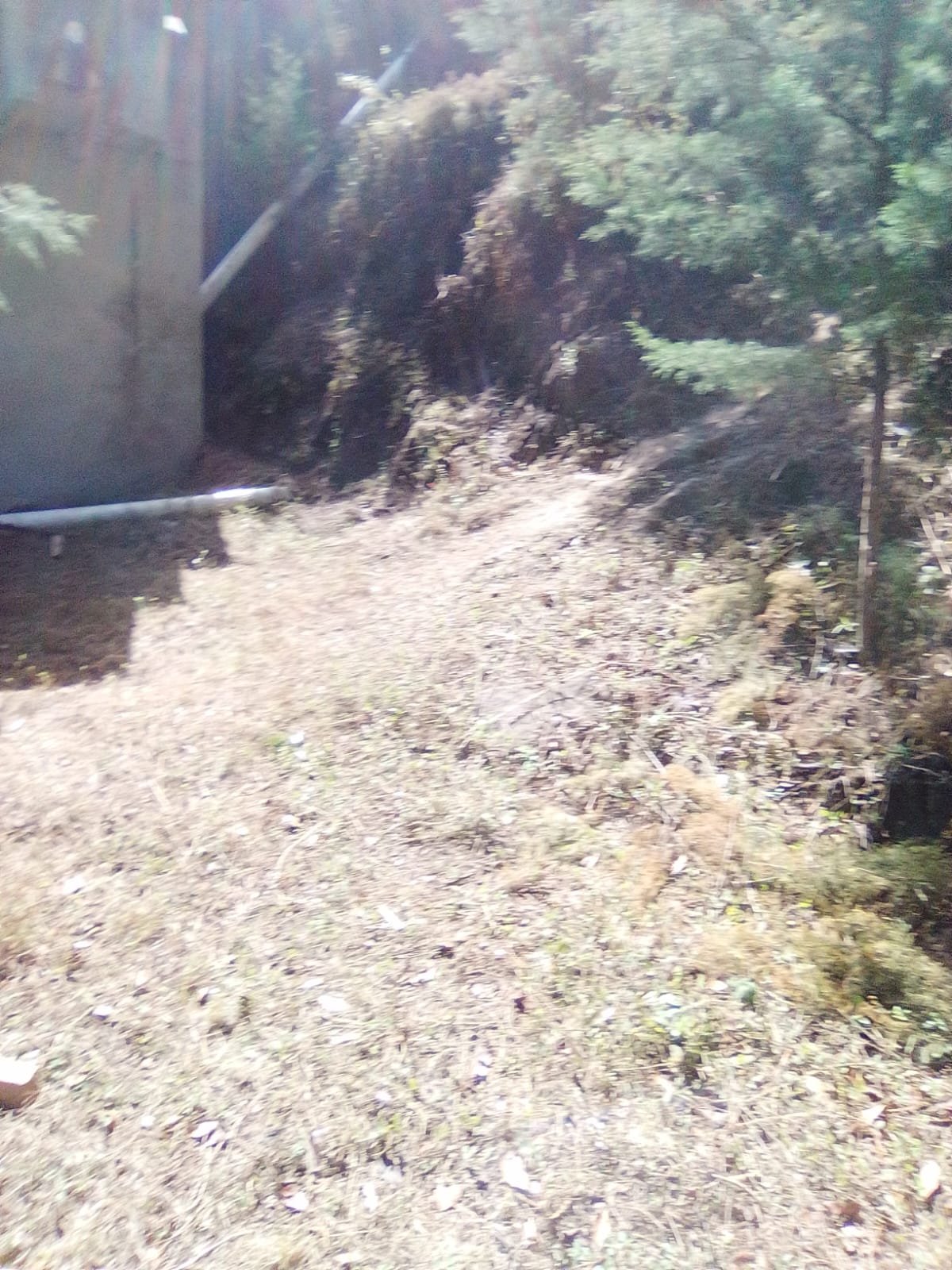

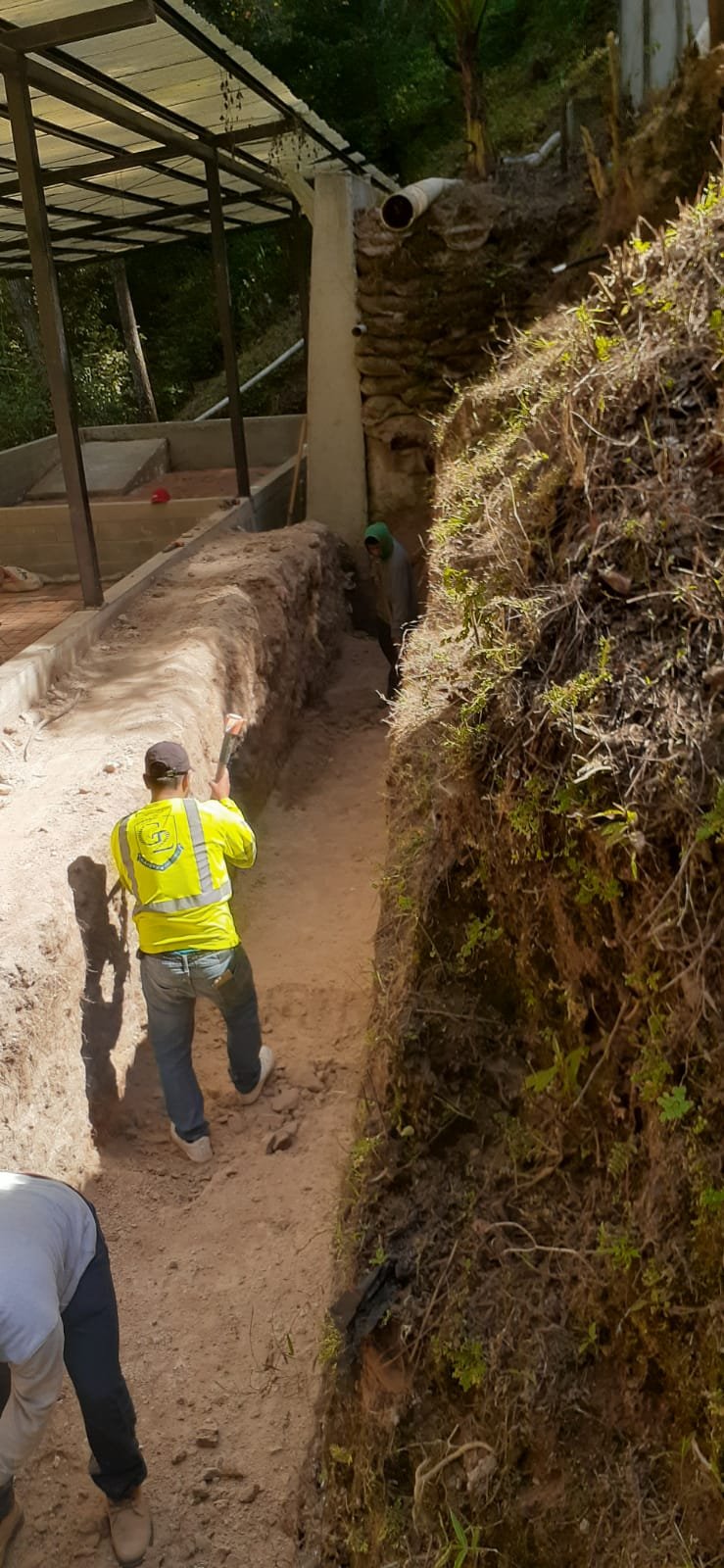

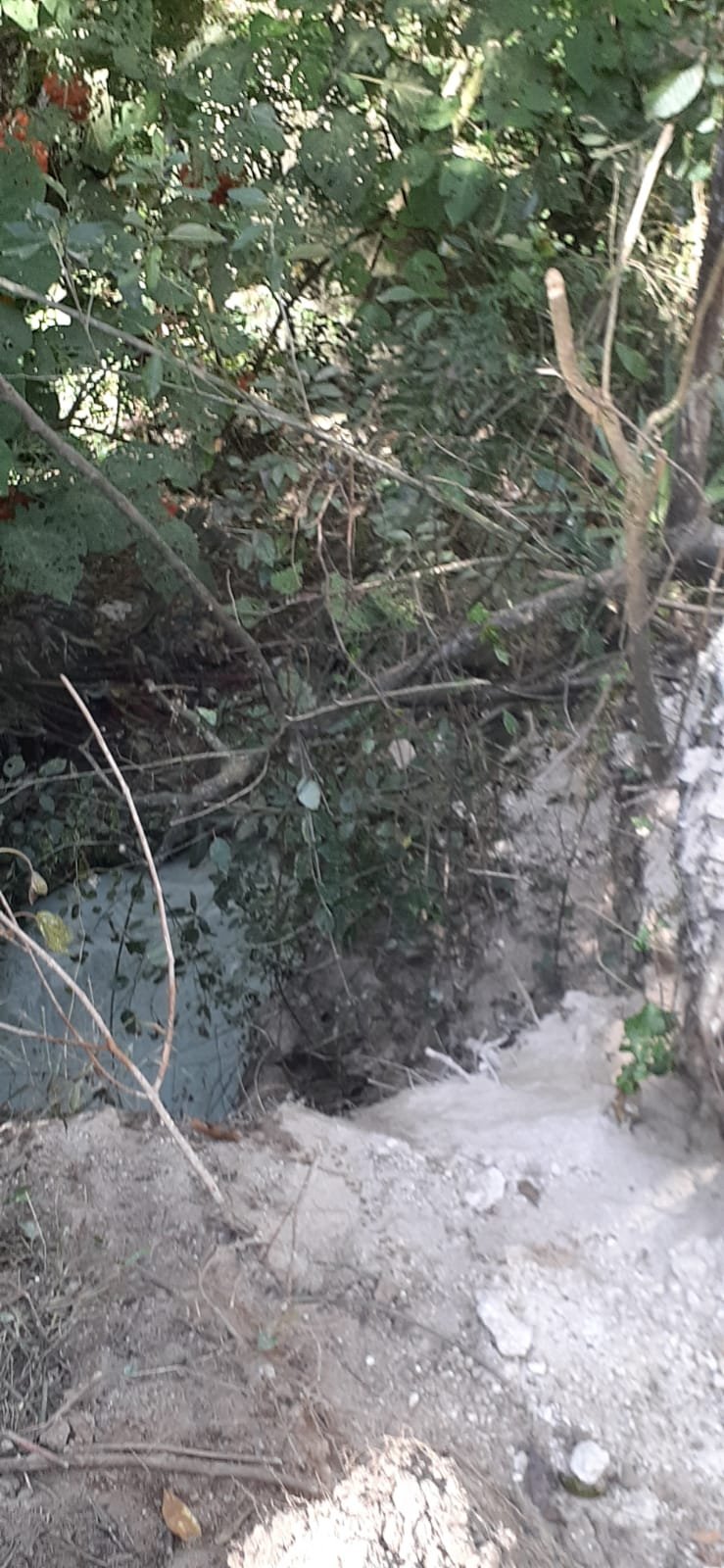

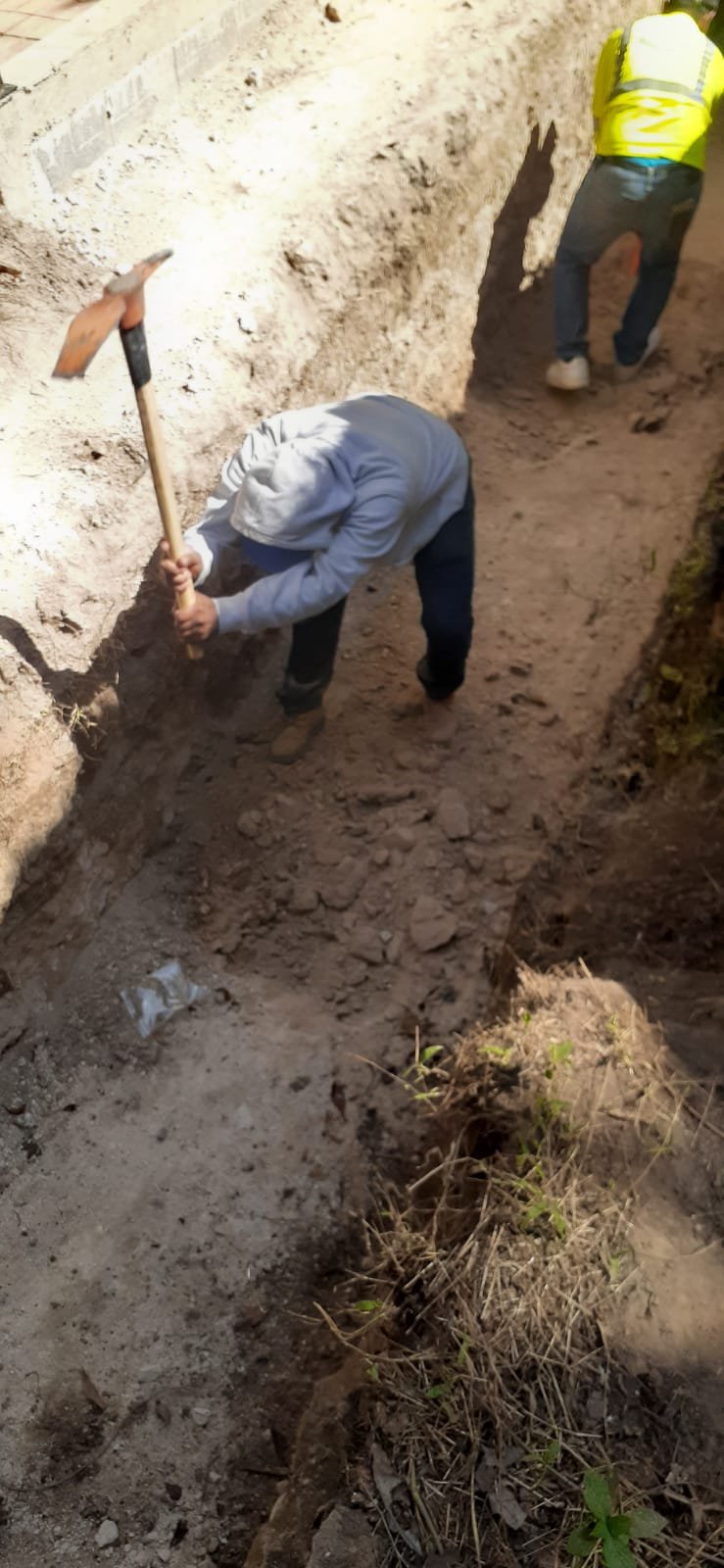

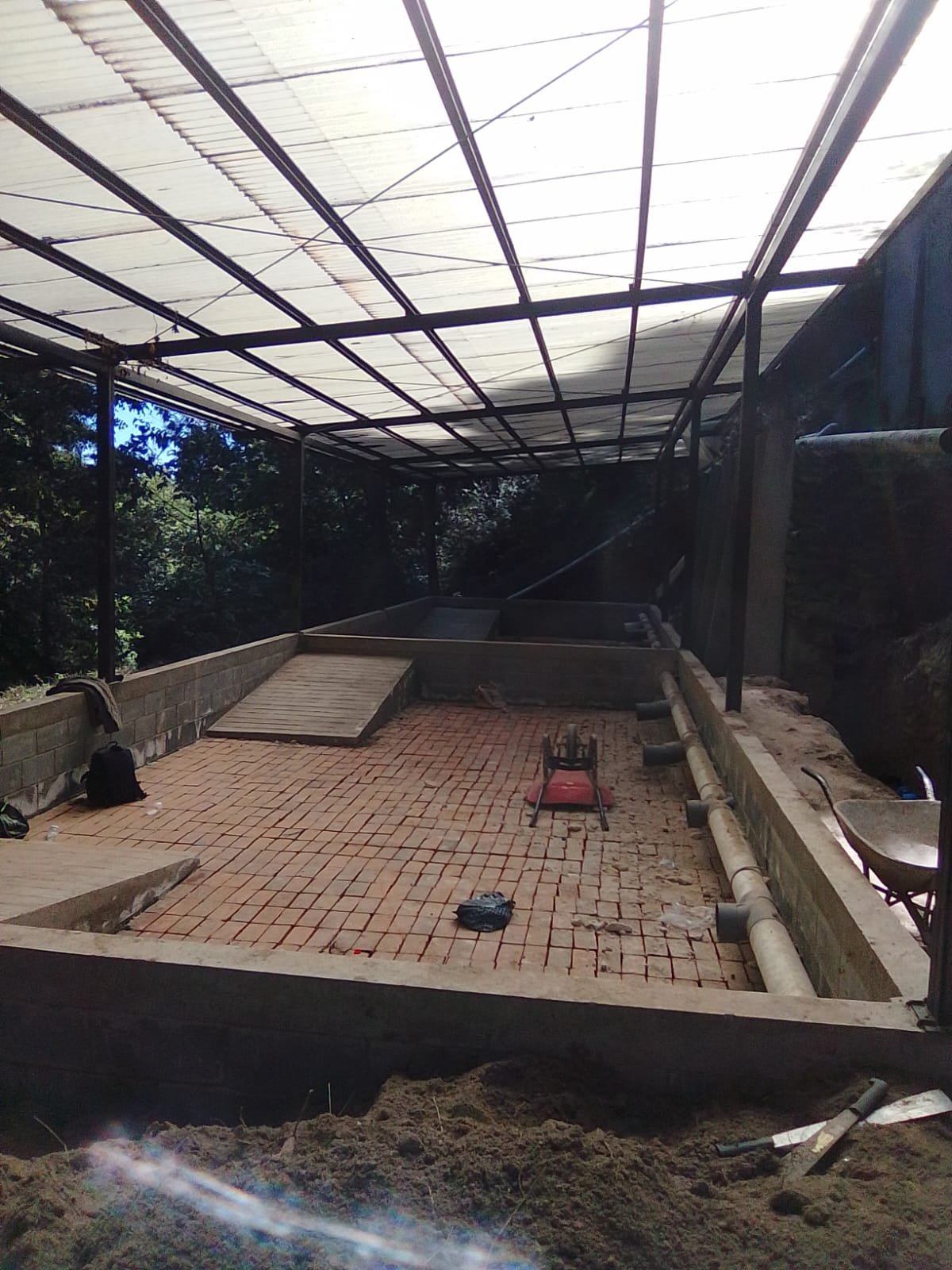

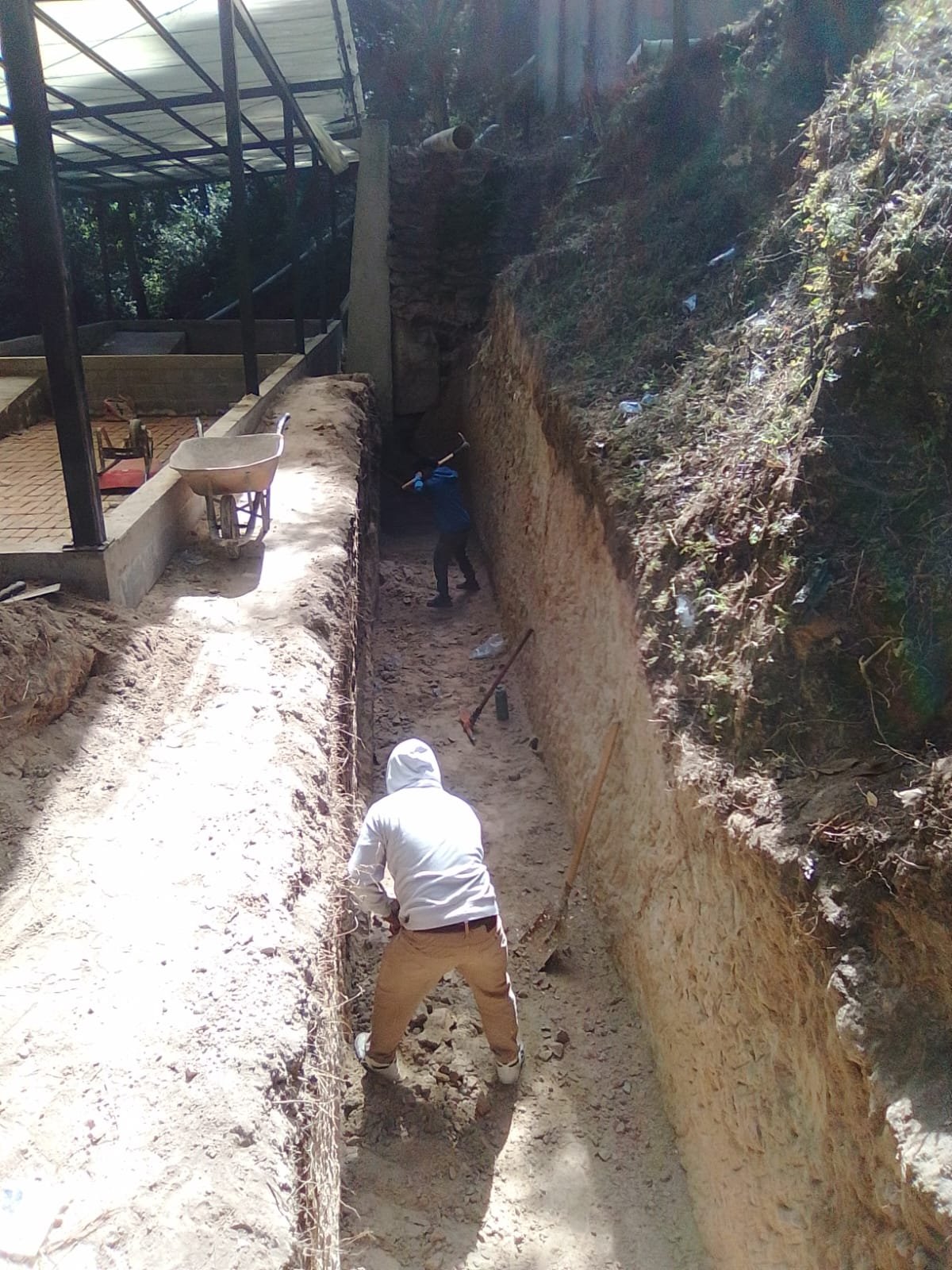

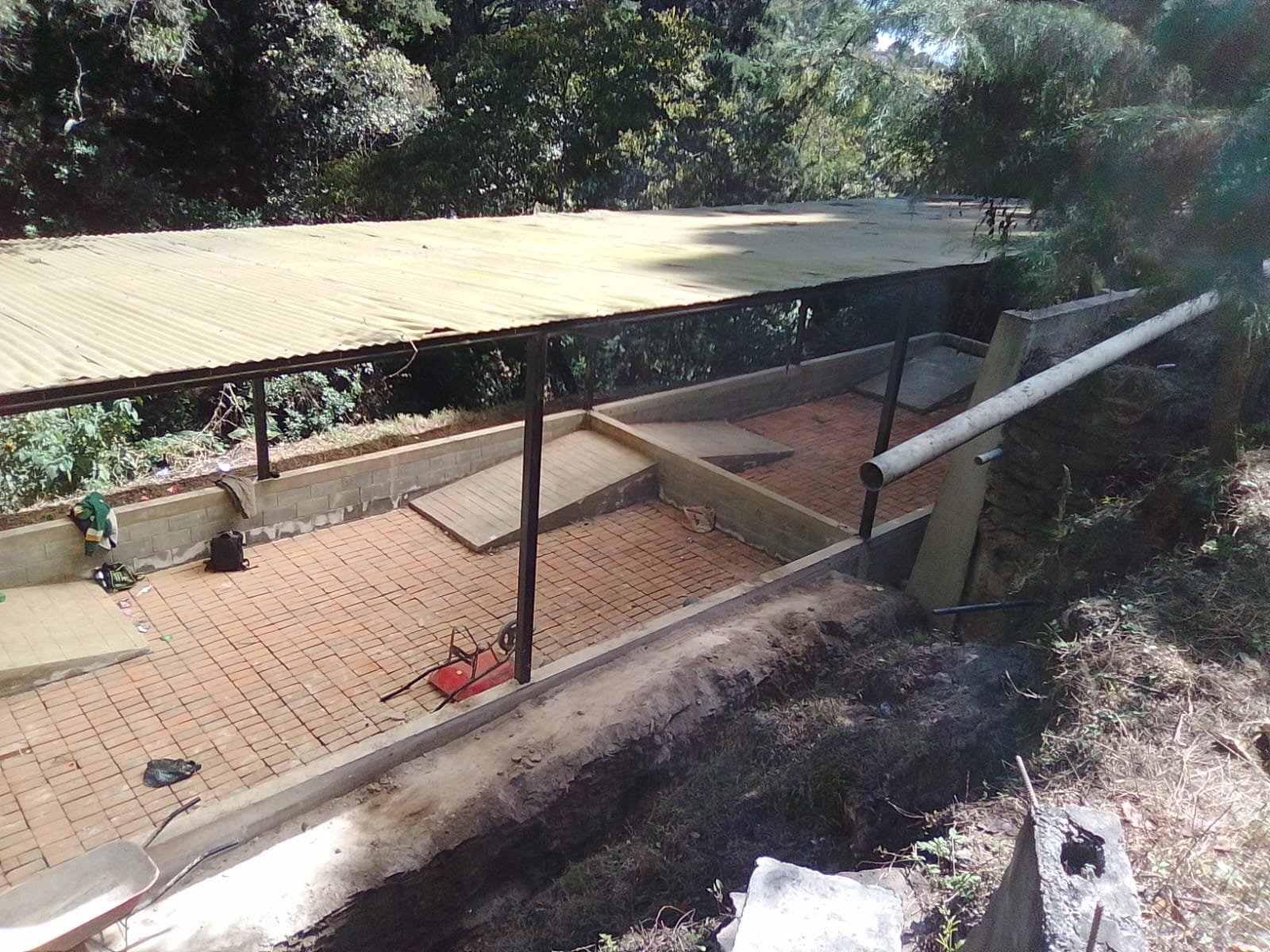

30/01/2026
8 fotos

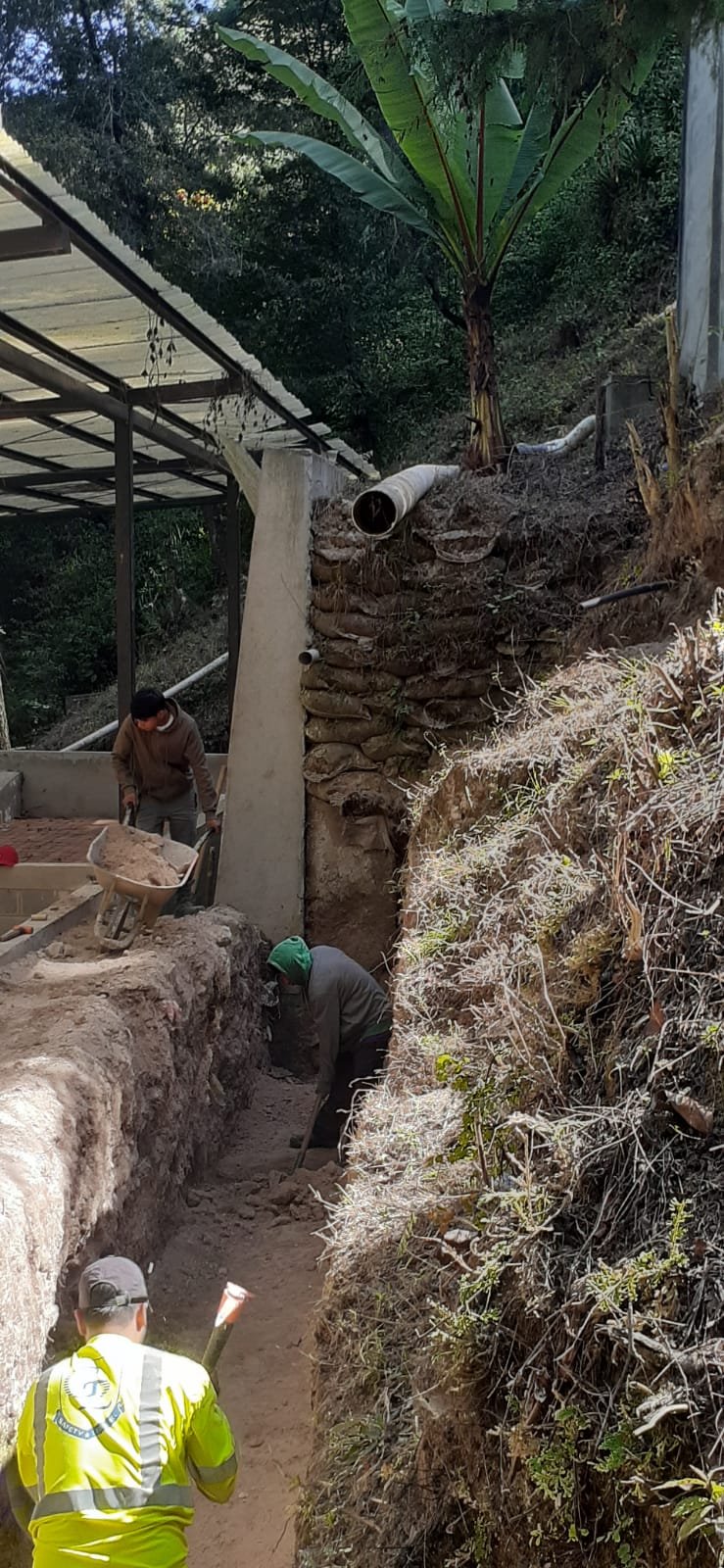

23/01/2026
6 fotos
Hoy: 02/10/2026
Fin: 03/10/2026
03/12/2025 Hoy (Día 303 de 304) 03/10/2026
Plazo contractual: 10 MESES CALENDARIO desde el 03/12/2025. Fecha estimada de terminación: 03/10/2026

Ubicación del Proyecto

ALDEA VISTA HERMOSA, KM 22

Nota: La ubicación mostrada es aproximada. El proyecto se ejecuta en ALDEA VISTA HERMOSA, KM 22.

Galería de Avances

Documentación fotográfica del progreso de la obra

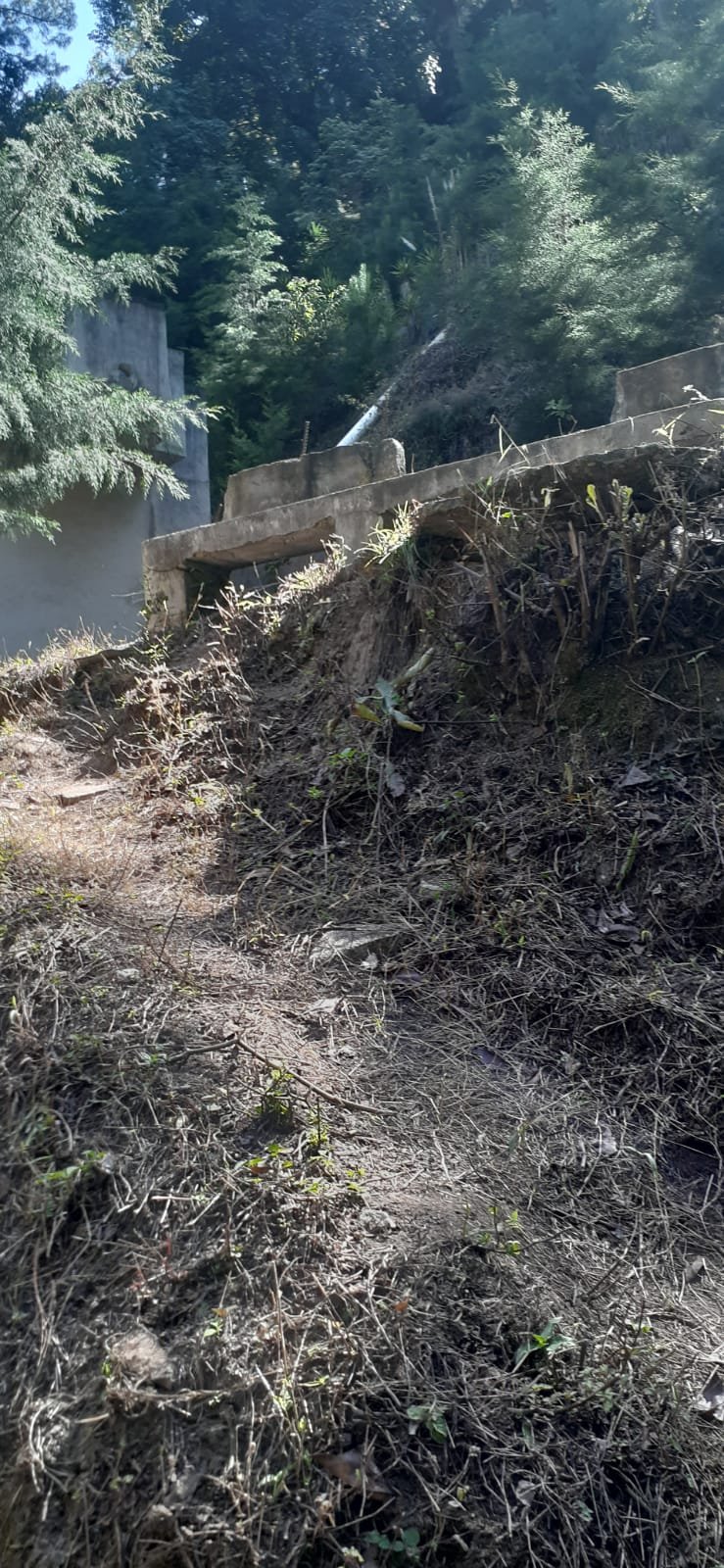

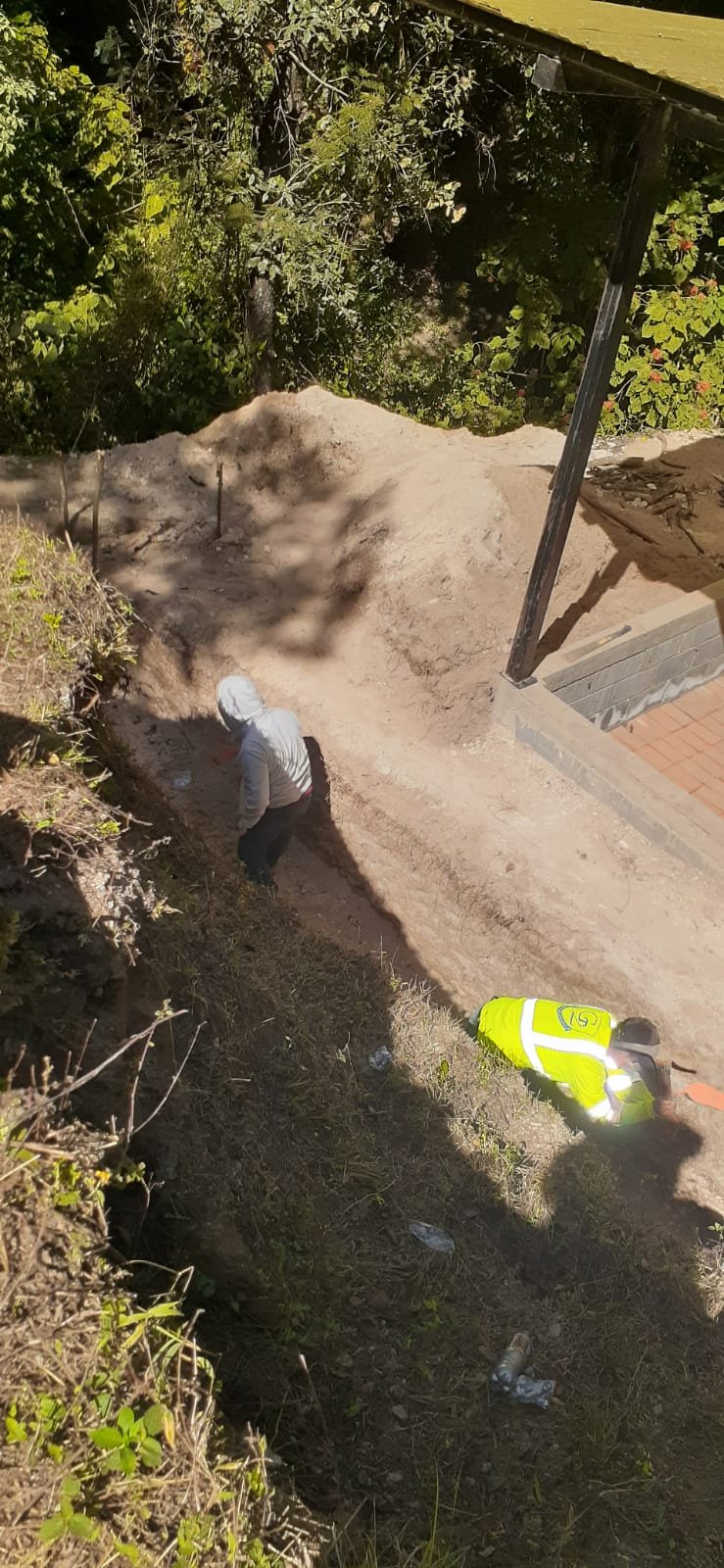

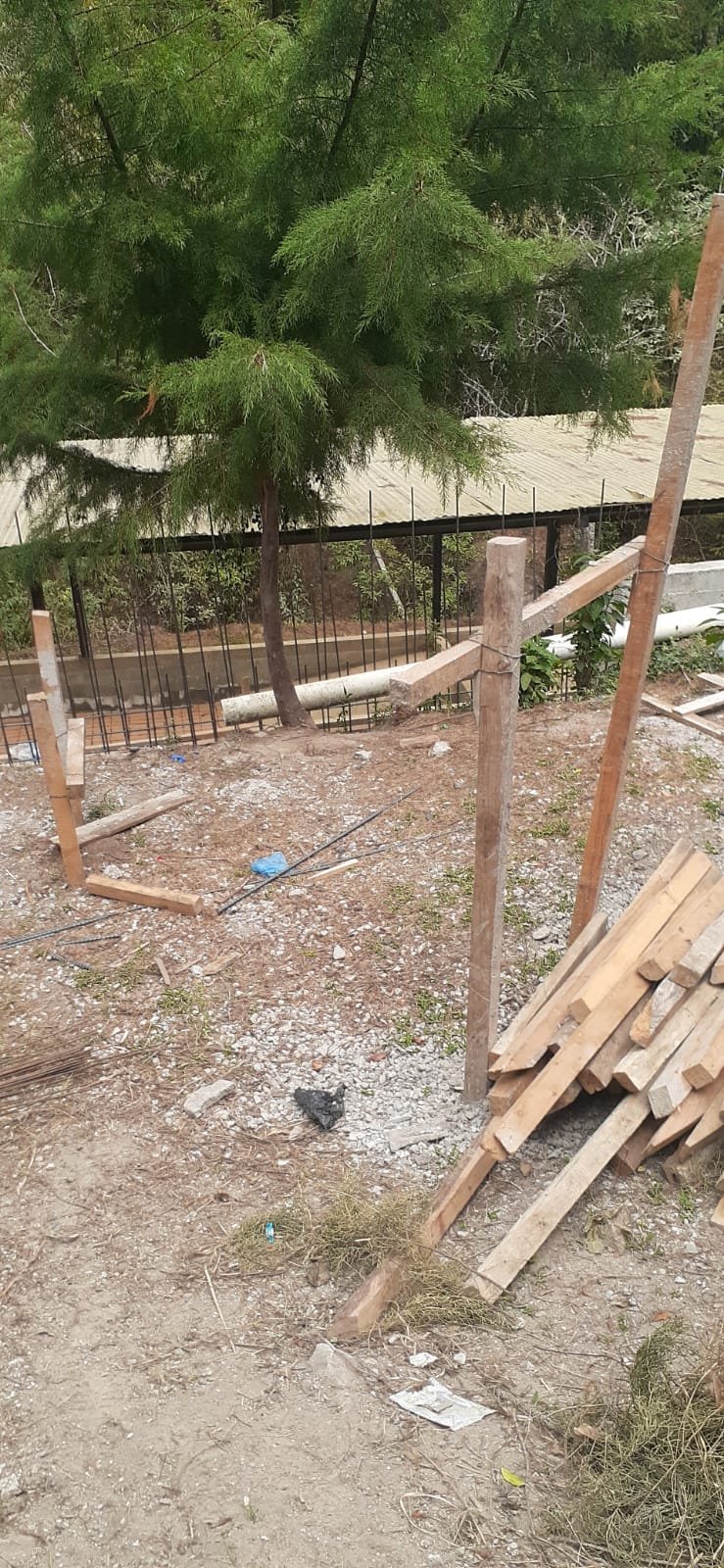

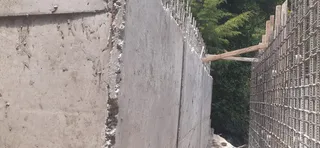

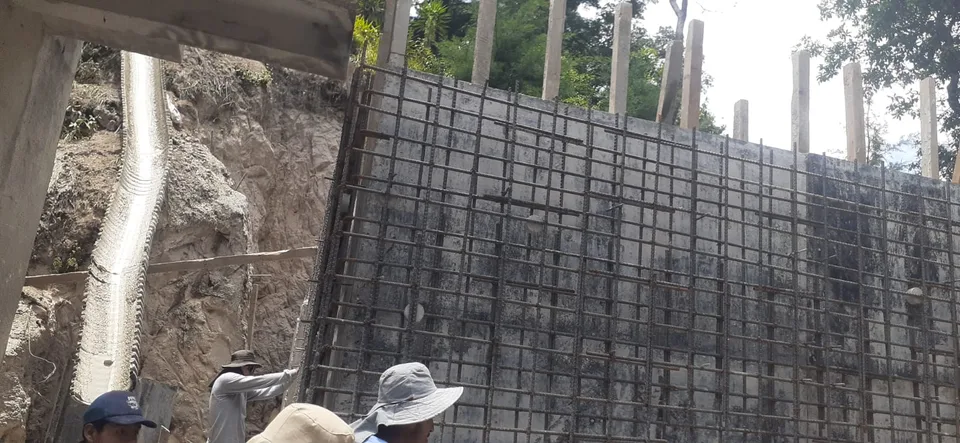

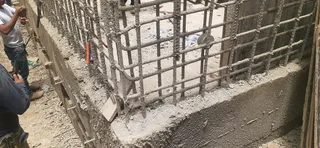

Avance de obra del 25/09/2026 7
25/09/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 25/09/2026 — foto 2

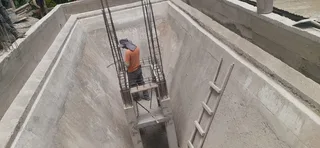

Avance de obra del 25/09/2026 — foto 3
Avance de obra del 25/09/2026 — foto 4

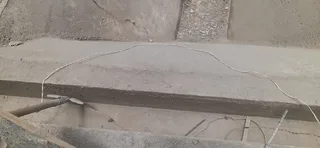

Avance de obra del 25/09/2026 — foto 5
Avance de obra del 25/09/2026 — foto 6
+1

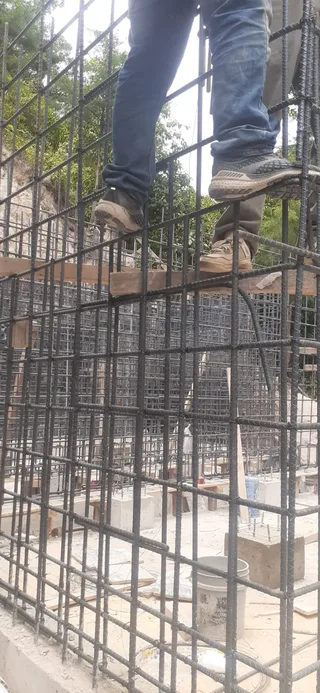

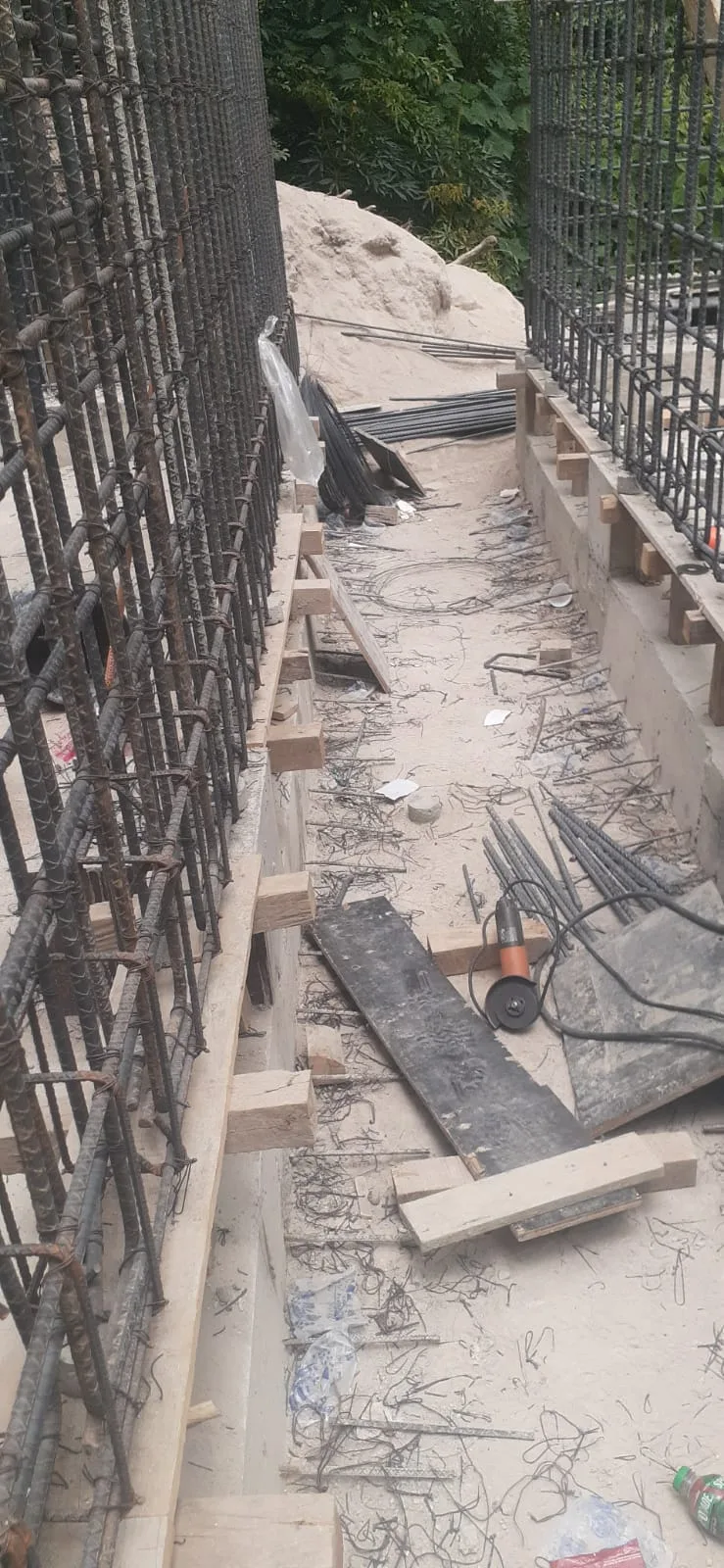

Avance de obra del 14/09/2026 35
14/09/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 14/09/2026 — foto 2

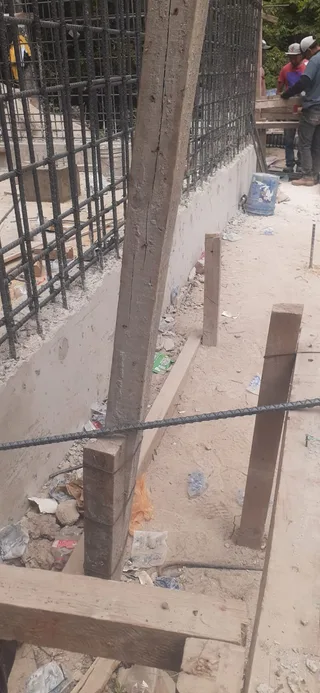

Avance de obra del 14/09/2026 — foto 3

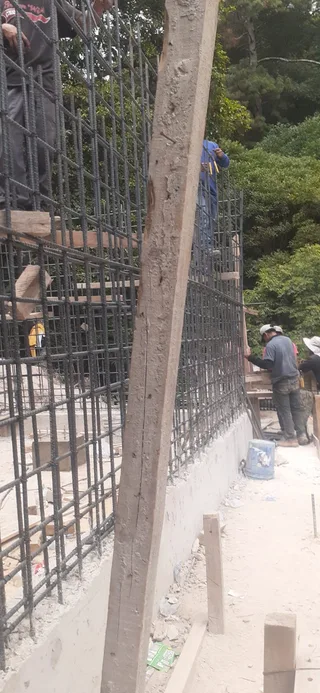

Avance de obra del 14/09/2026 — foto 4

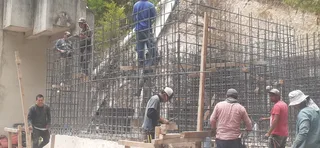

Avance de obra del 14/09/2026 — foto 5
Avance de obra del 14/09/2026 — foto 6
+29

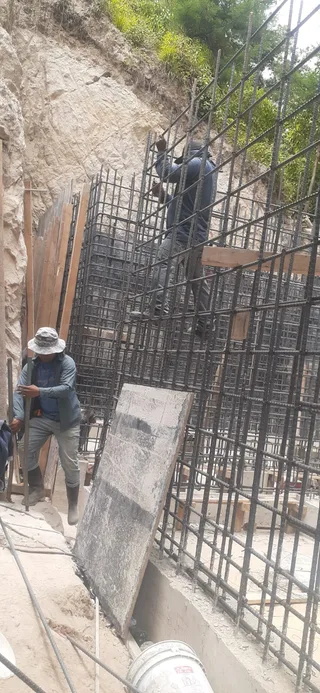

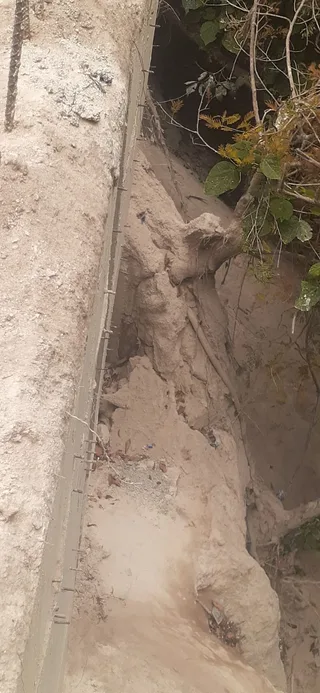

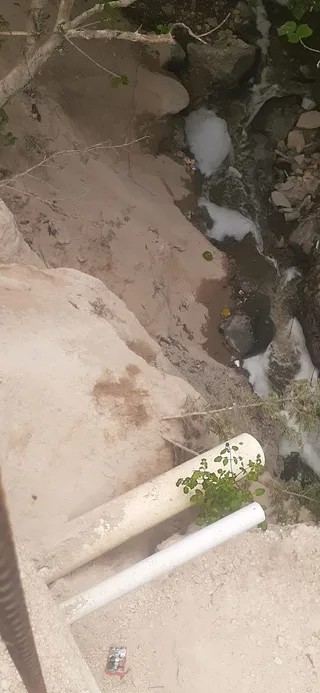

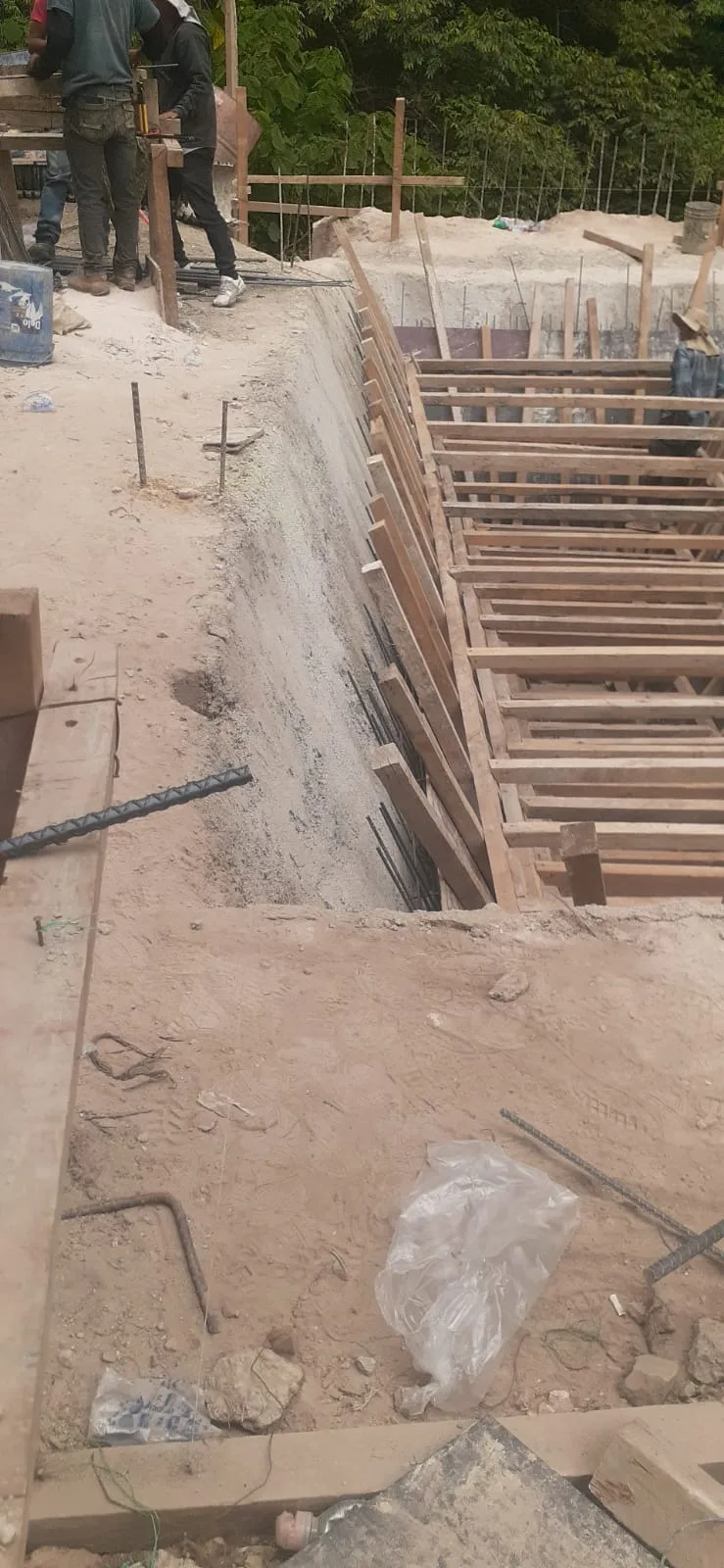

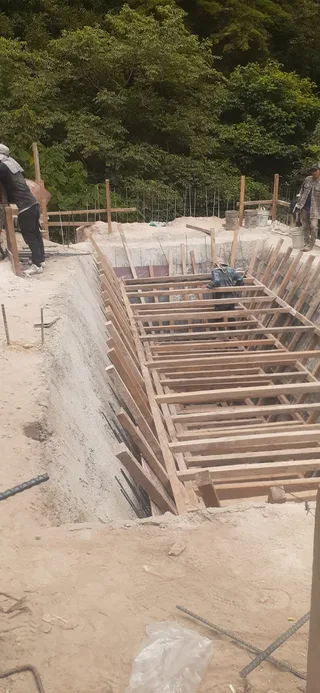

Avance de obra del 04/09/2026 8
04/09/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 04/09/2026 — foto 2

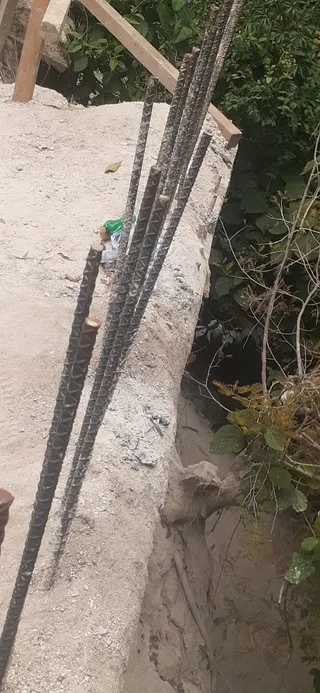

Avance de obra del 04/09/2026 — foto 3
Avance de obra del 04/09/2026 — foto 4
Avance de obra del 04/09/2026 — foto 5
Avance de obra del 04/09/2026 — foto 6
+2

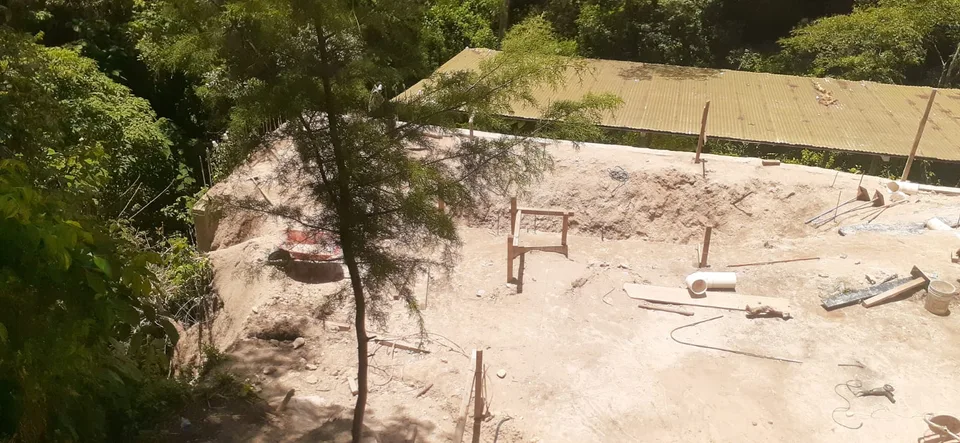

Avance de obra del 28/08/2026 7

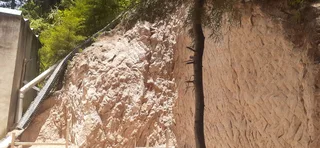

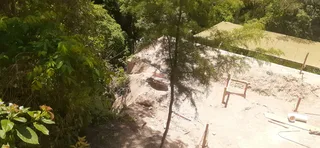

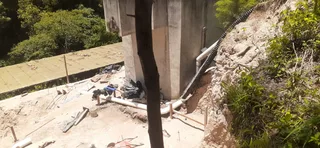

28/08/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 28/08/2026 — foto 2
Avance de obra del 28/08/2026 — foto 3
Avance de obra del 28/08/2026 — foto 4

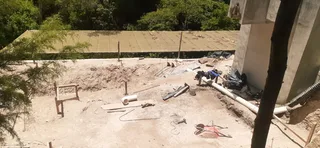

Avance de obra del 28/08/2026 — foto 5

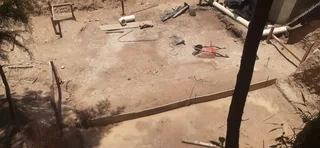

Avance de obra del 28/08/2026 — foto 6
+1

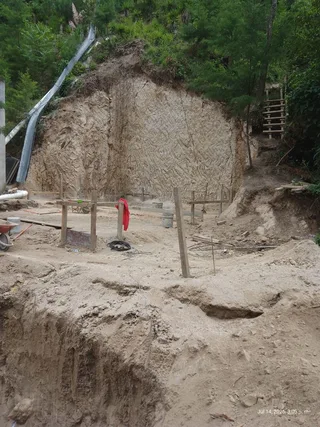

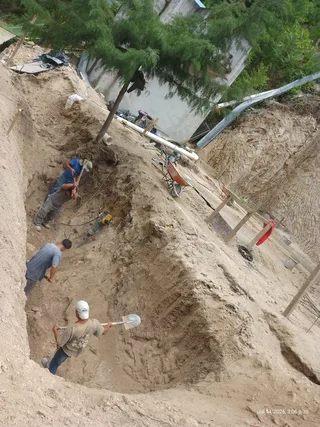

Avance de obra del 13/08/2026 4

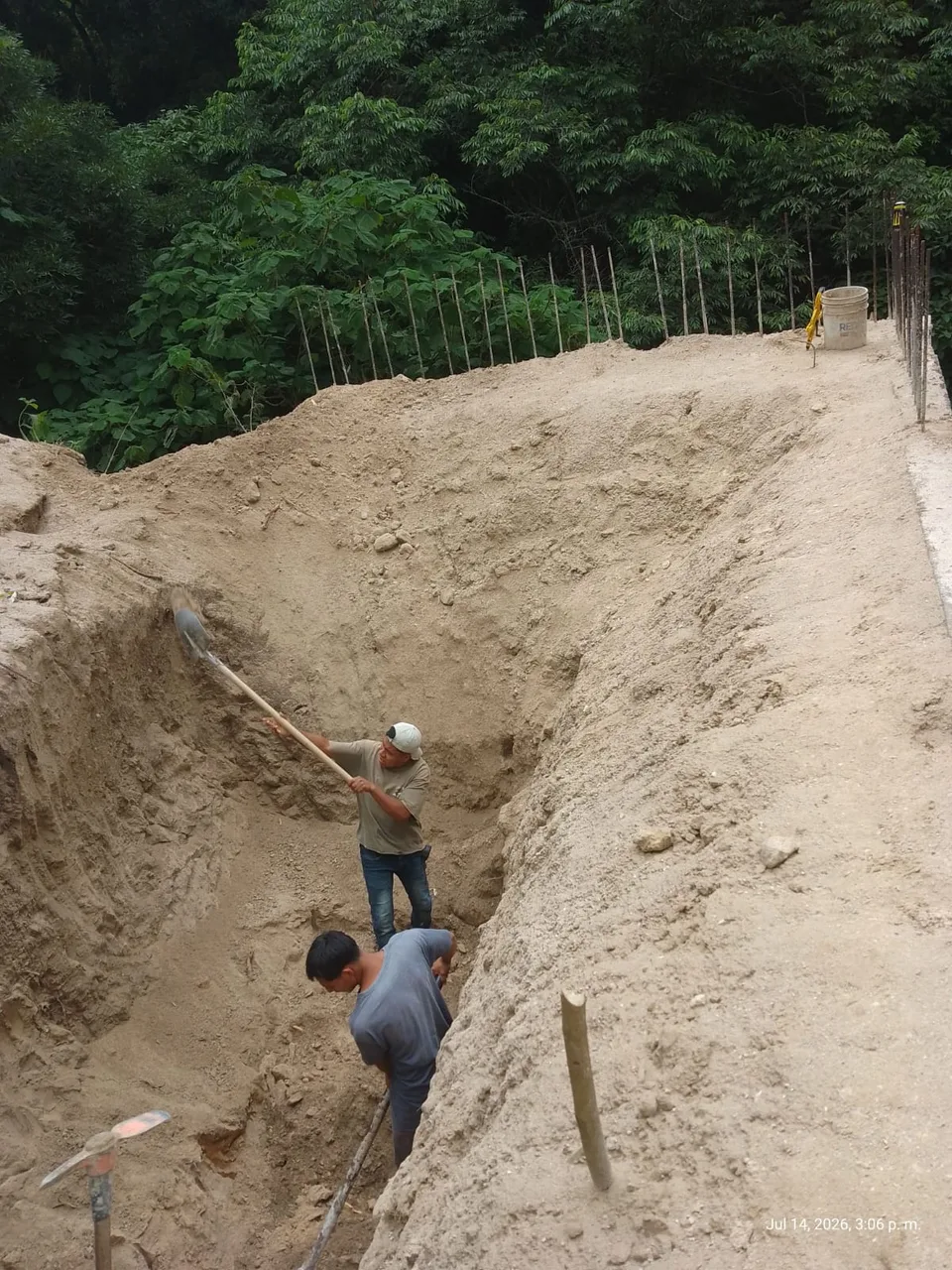

13/08/2026

Reporte de Avance

Registro fotográfico del avance de obra

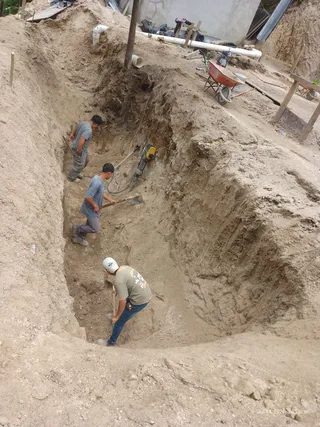

Avance de obra del 13/08/2026 — foto 2
Avance de obra del 13/08/2026 — foto 3
Avance de obra del 13/08/2026 — foto 4

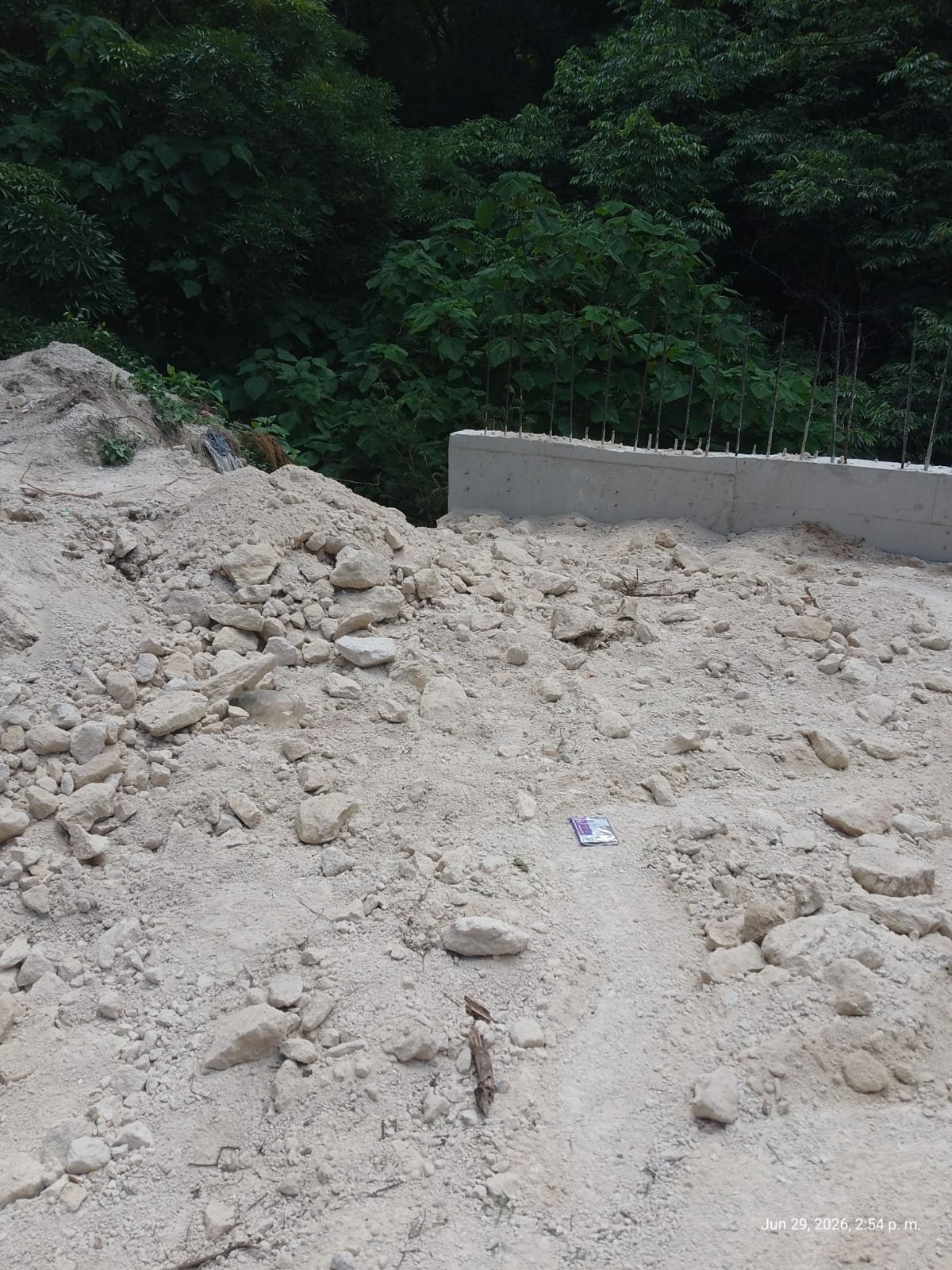

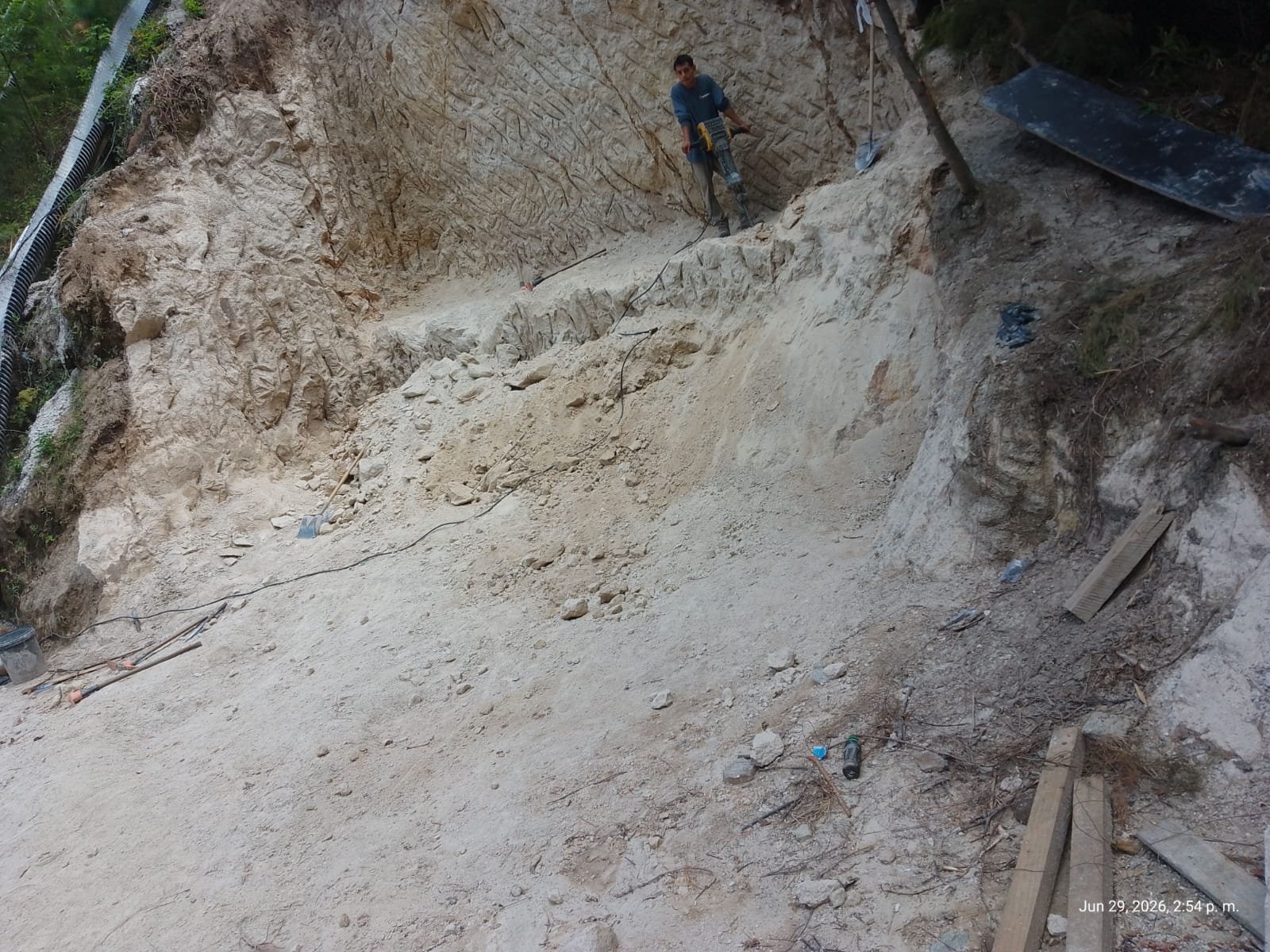

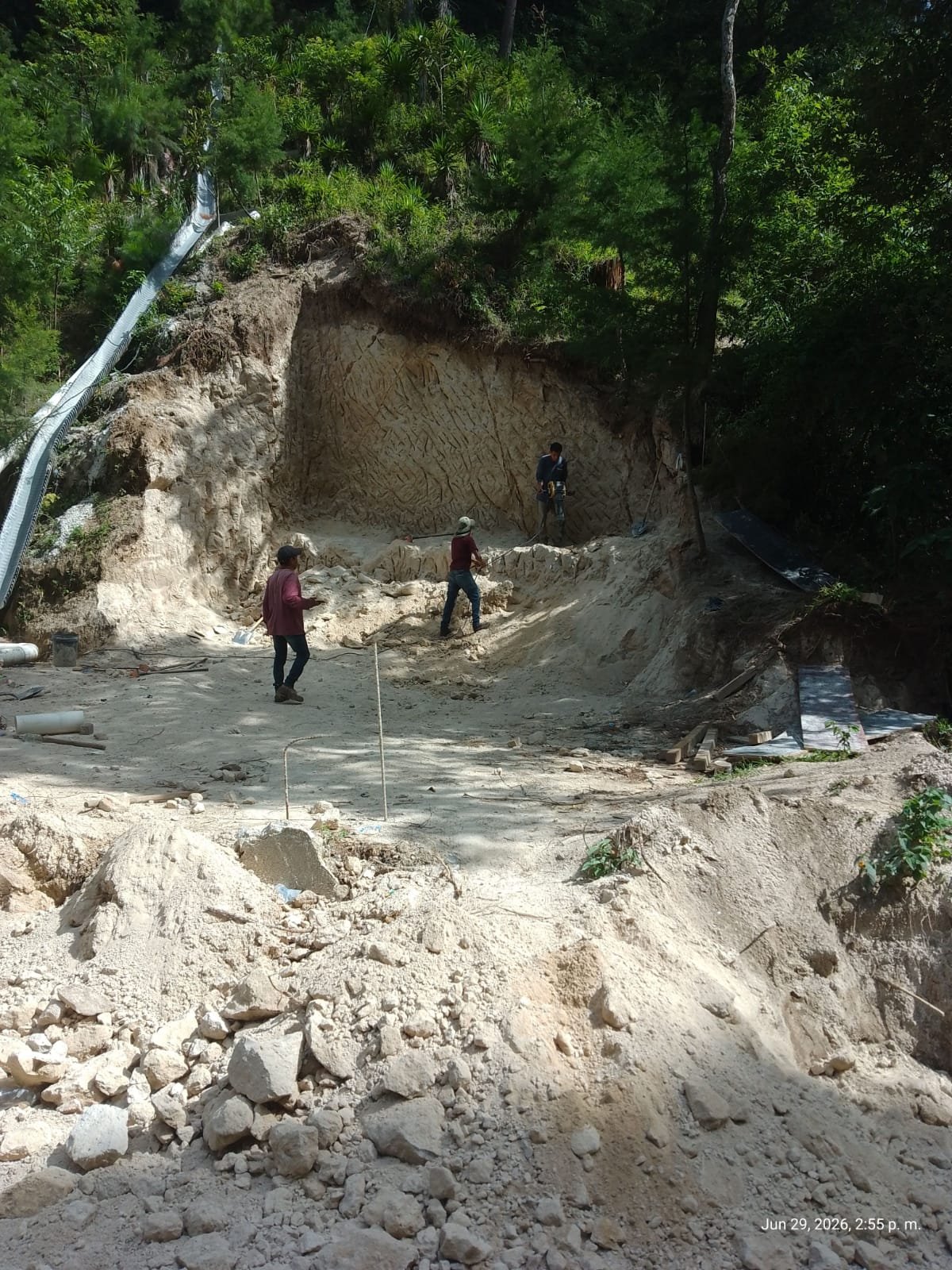

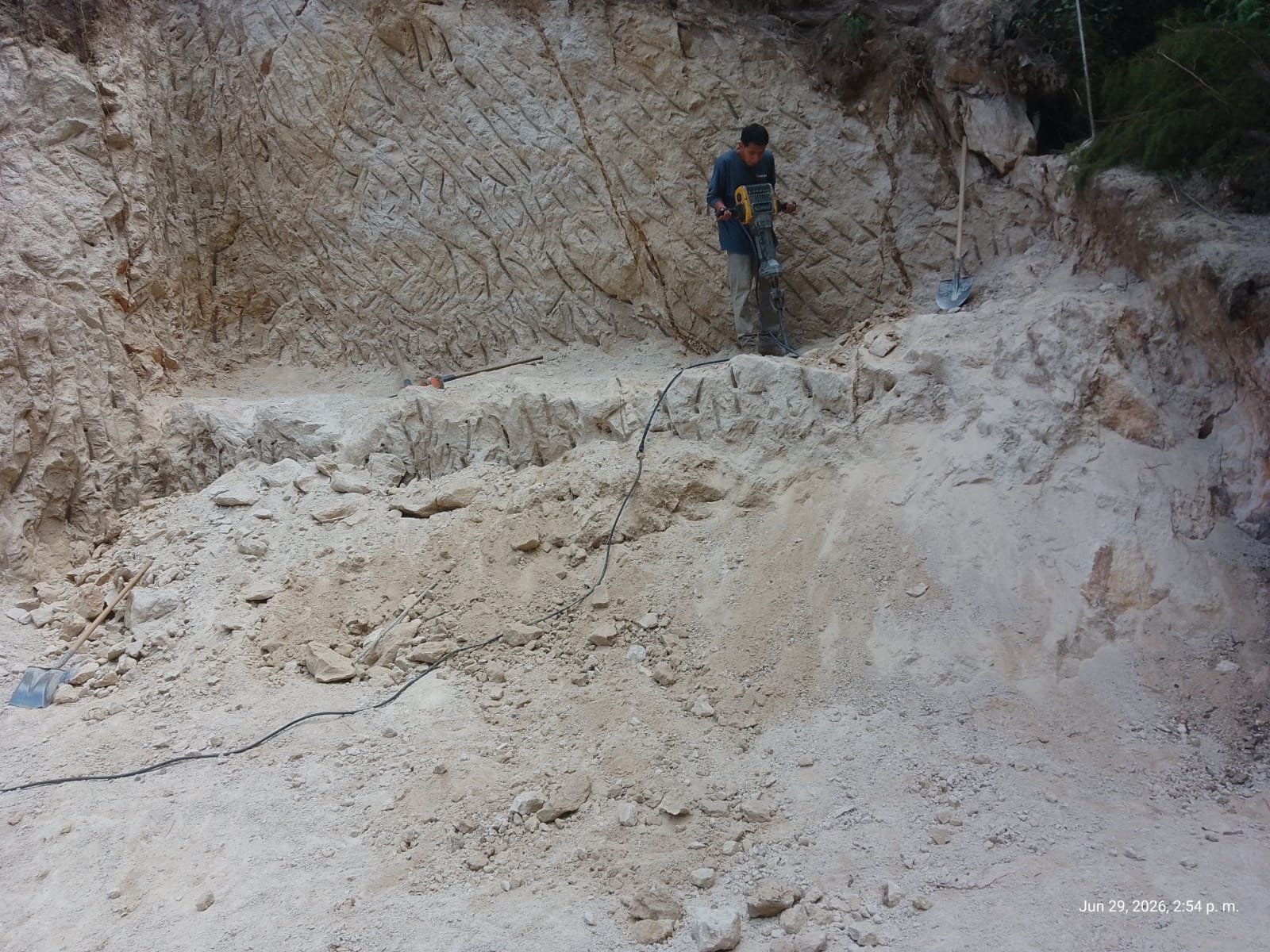

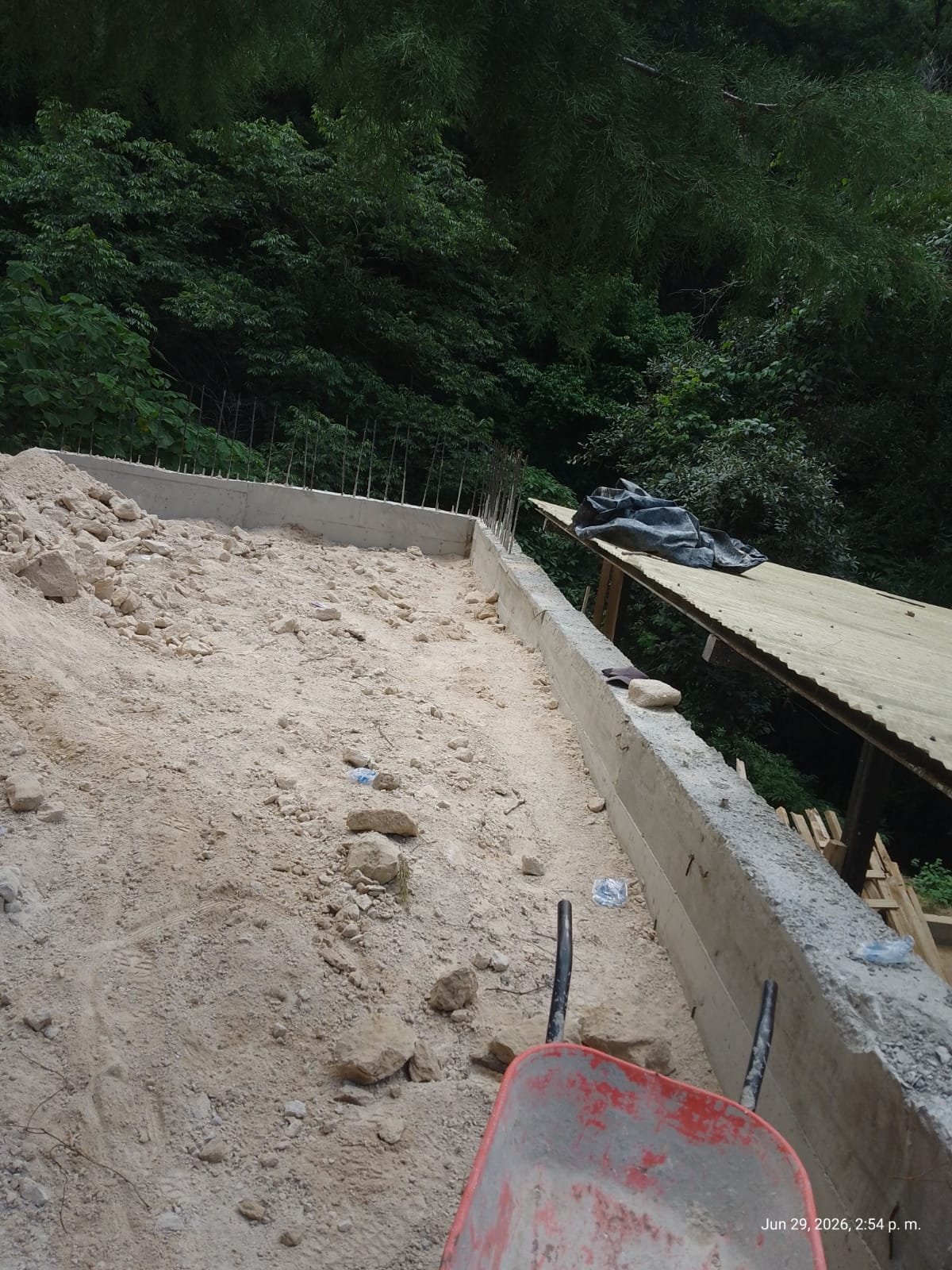

Avance de obra del 31/07/2026 5
31/07/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 31/07/2026 — foto 2
Avance de obra del 31/07/2026 — foto 3
Avance de obra del 31/07/2026 — foto 4
Avance de obra del 31/07/2026 — foto 5

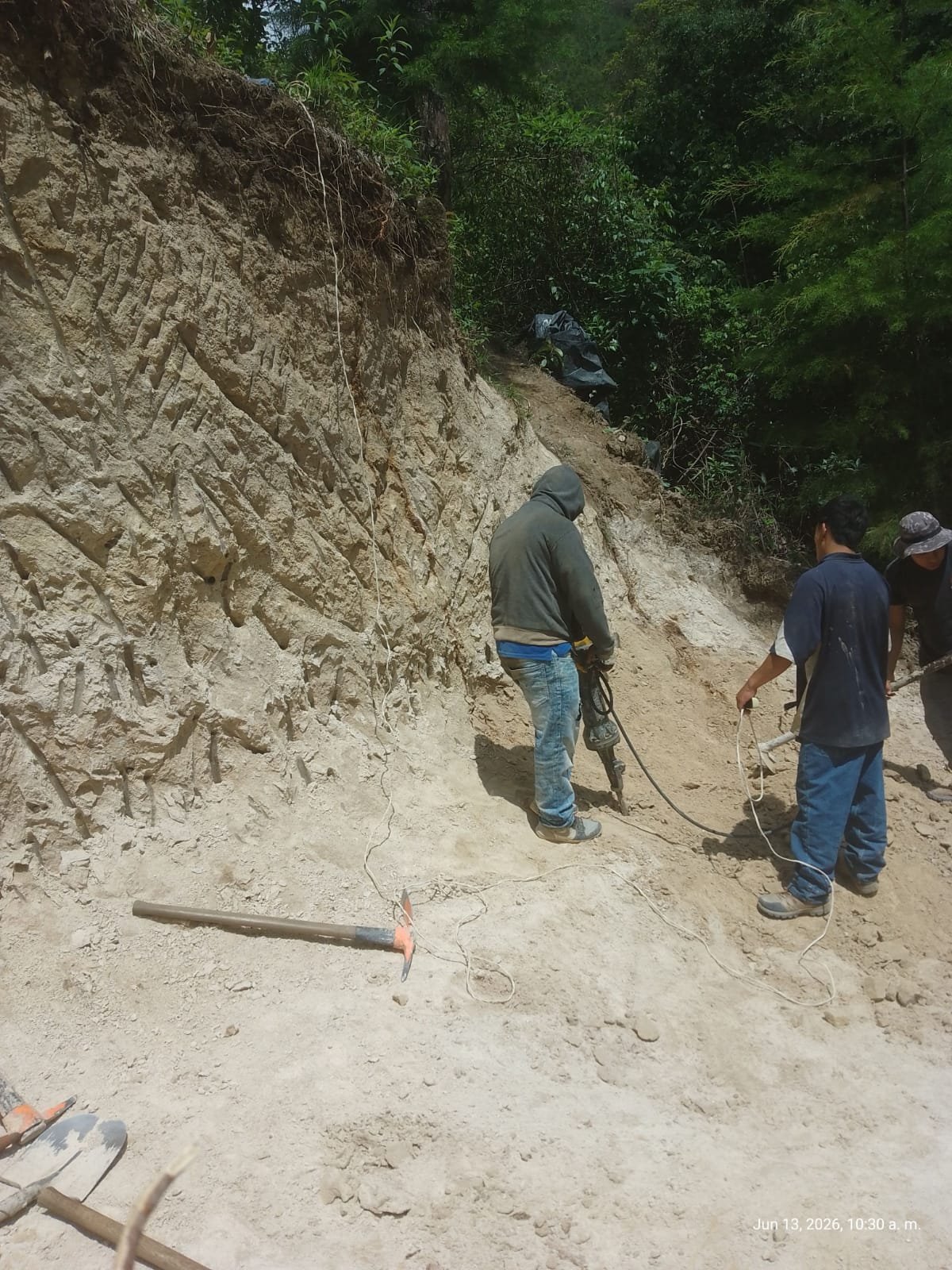

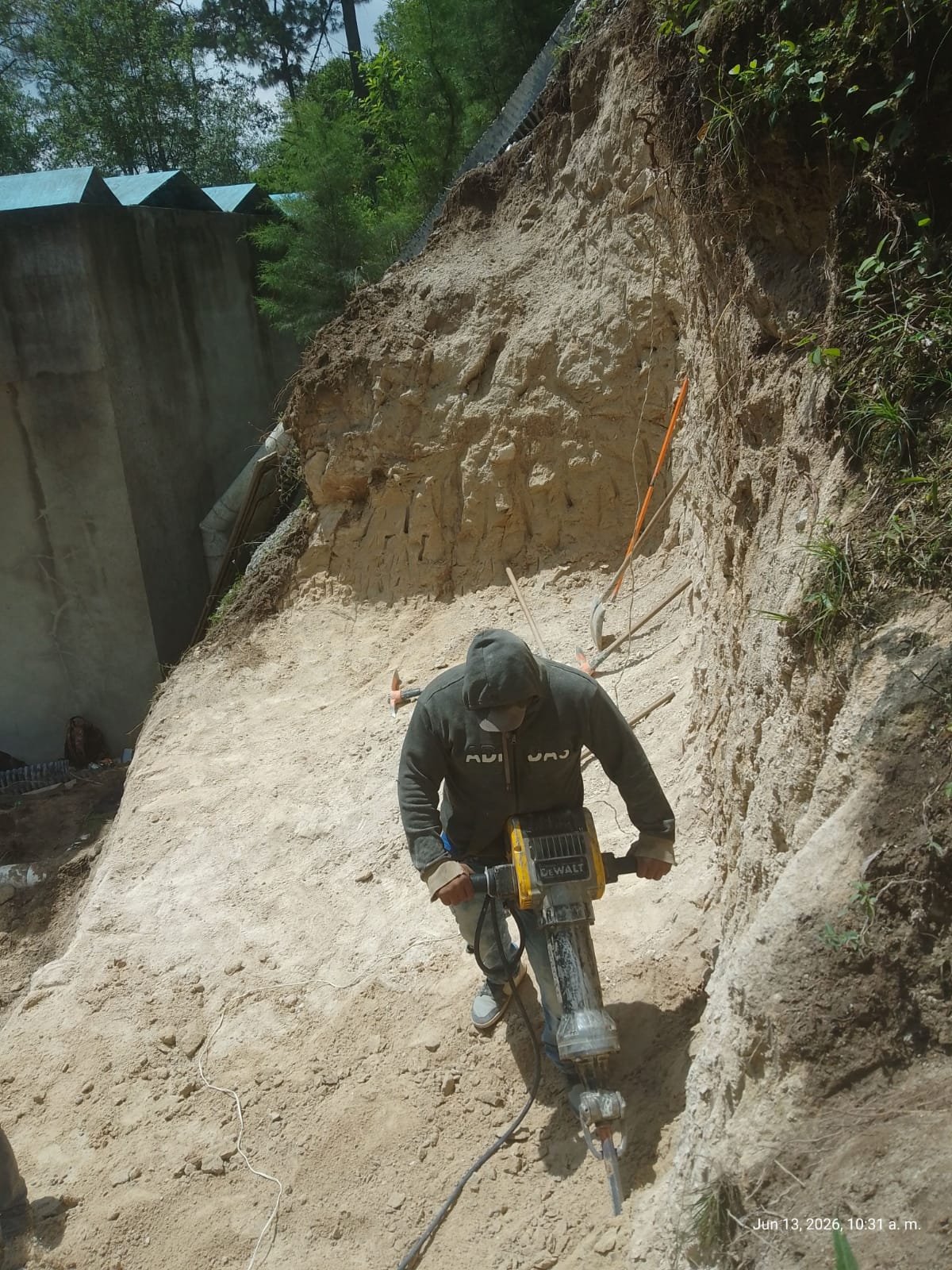

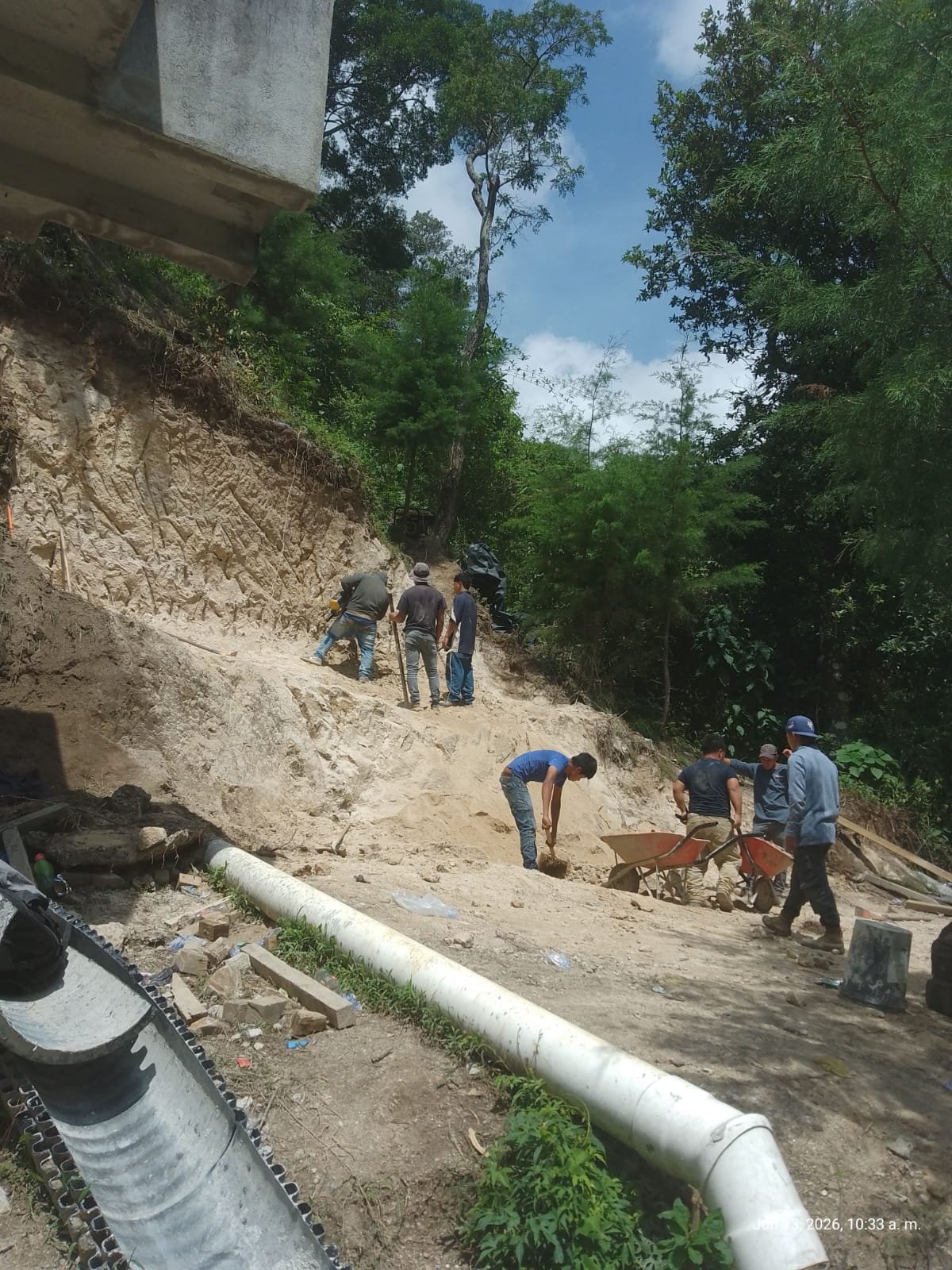

Avance de obra del 17/07/2026 9
17/07/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 17/07/2026 — foto 2
Avance de obra del 17/07/2026 — foto 3
Avance de obra del 17/07/2026 — foto 4
Avance de obra del 17/07/2026 — foto 5
Avance de obra del 17/07/2026 — foto 6
+3

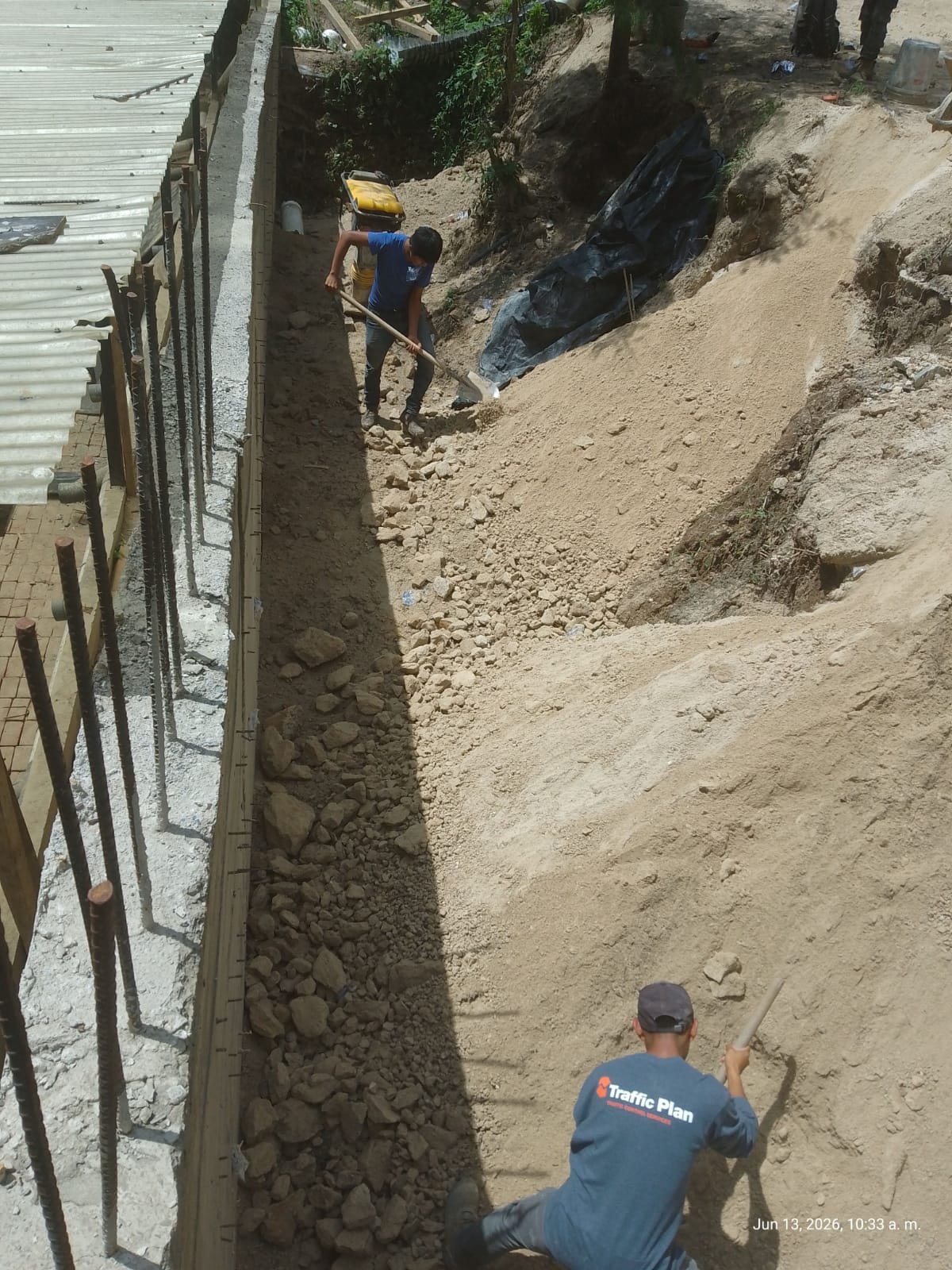

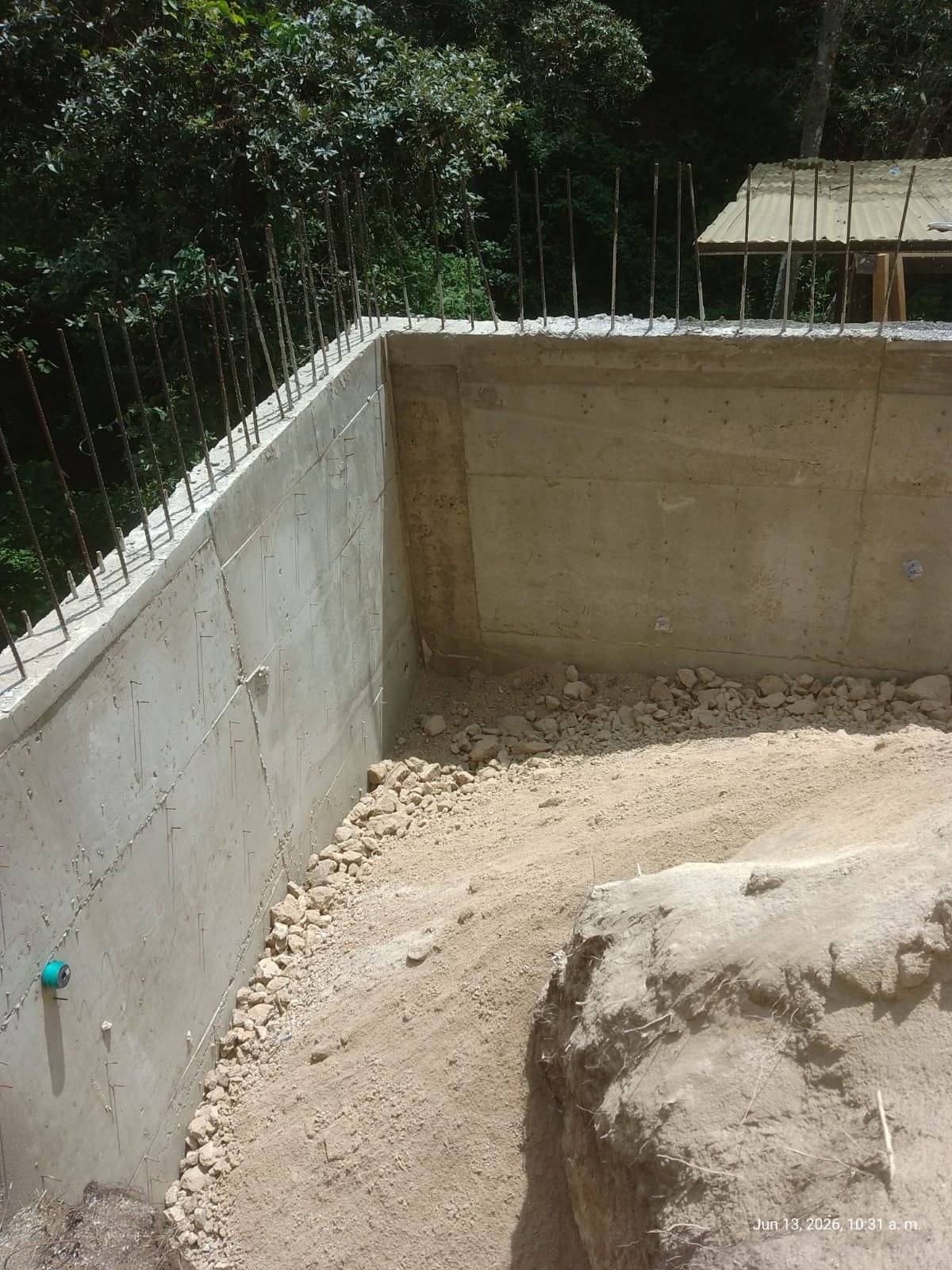

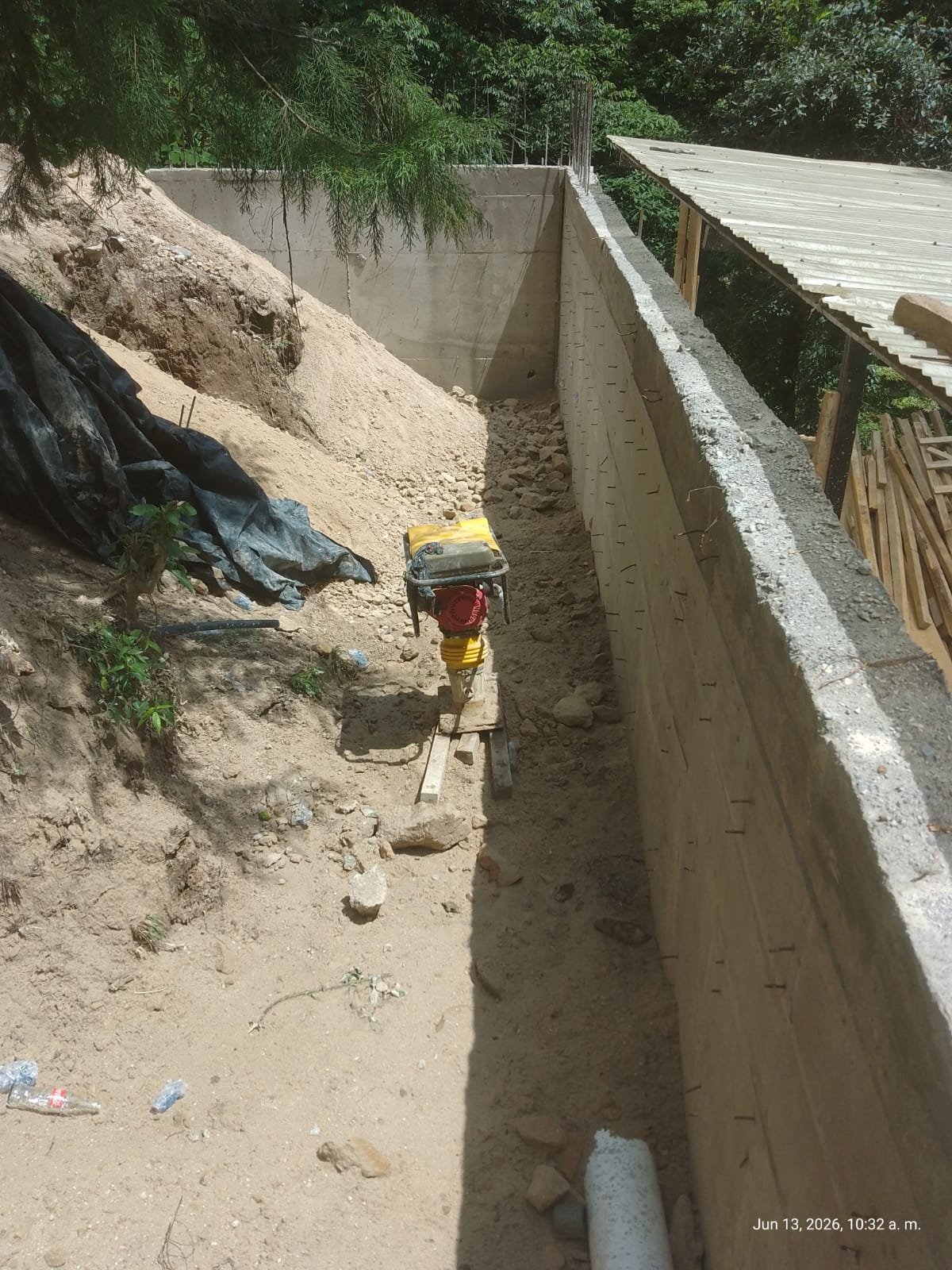

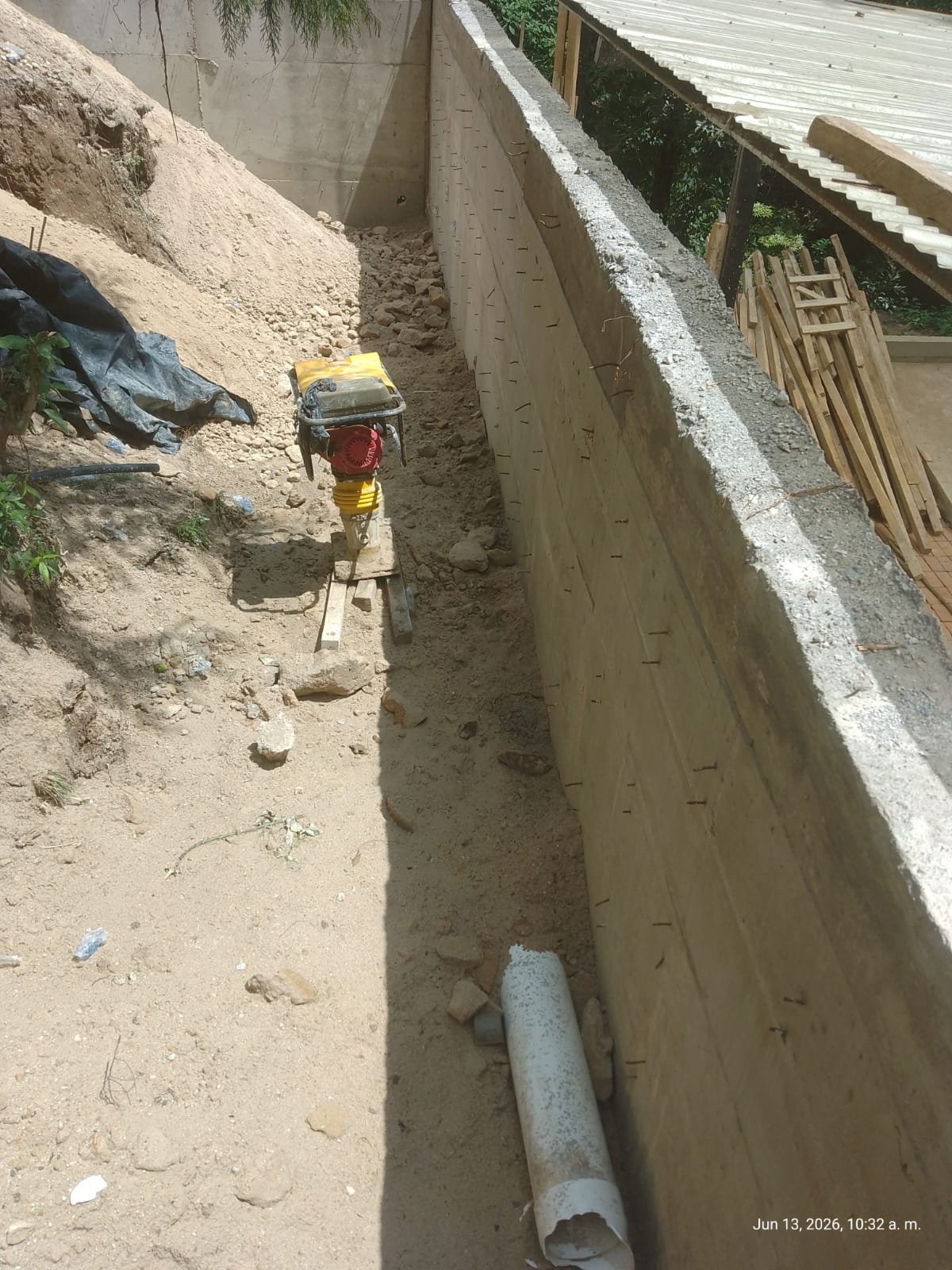

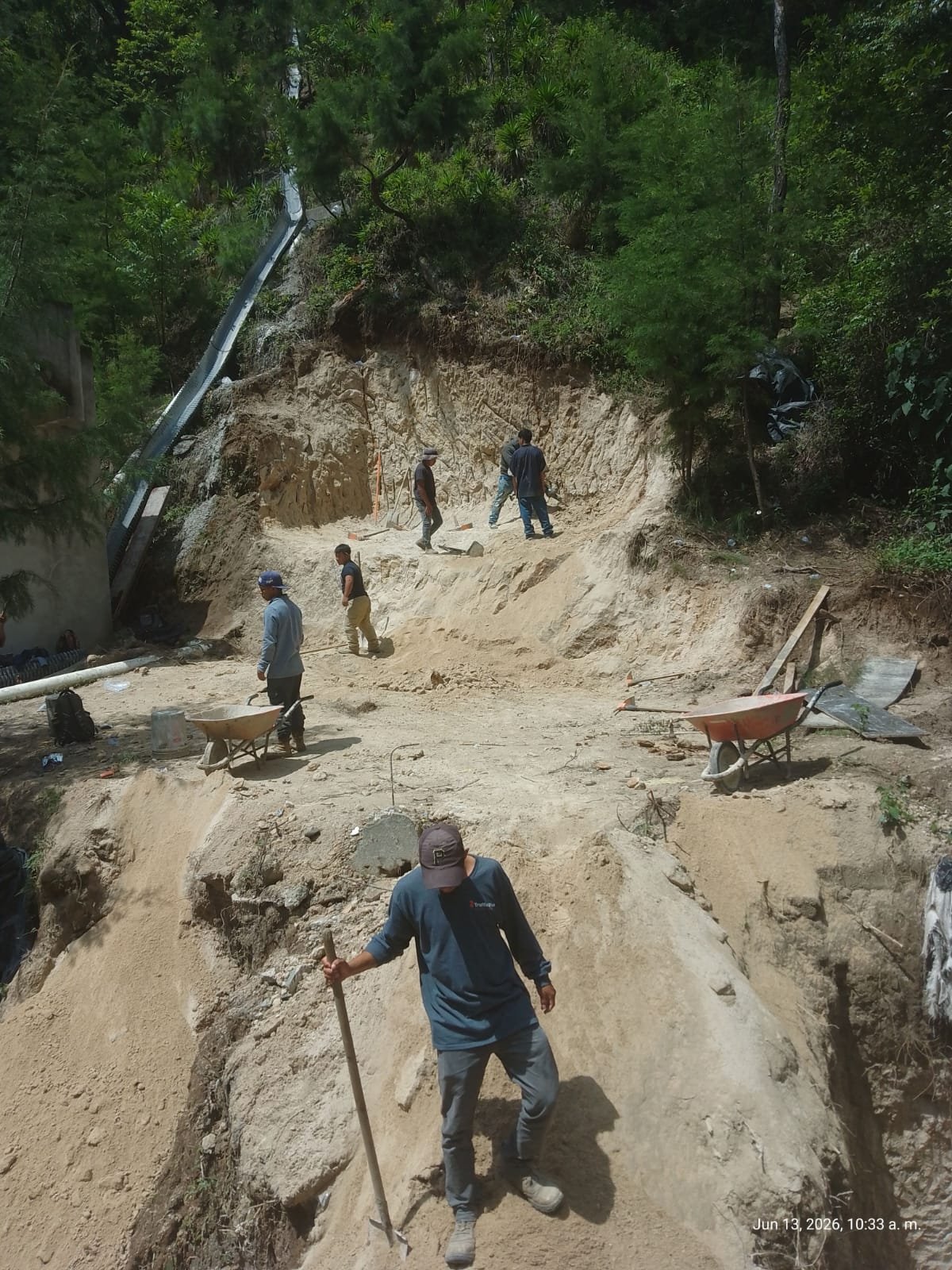

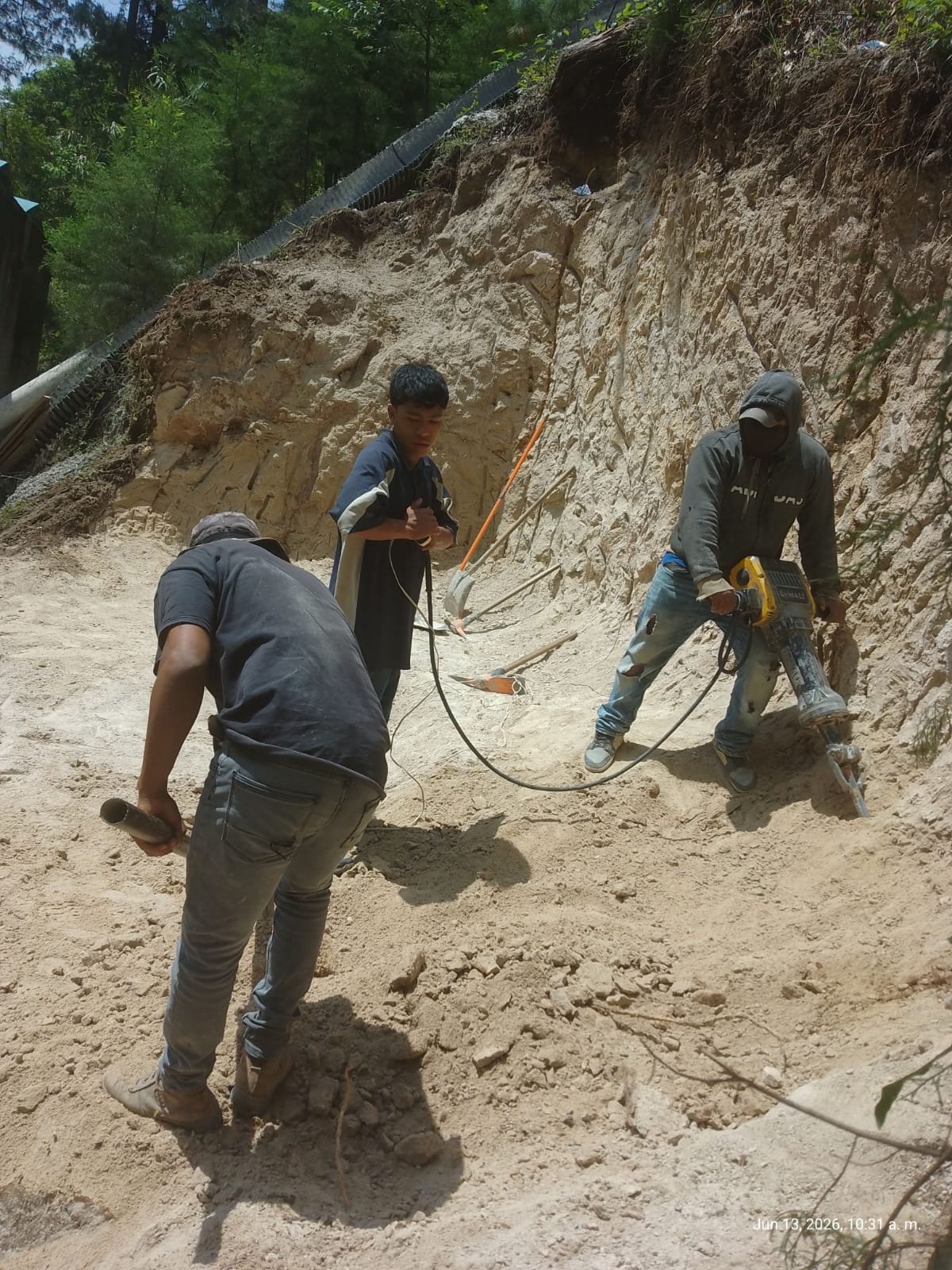

Avance de obra del 04/07/2026 9
04/07/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 04/07/2026 — foto 2
Avance de obra del 04/07/2026 — foto 3
Avance de obra del 04/07/2026 — foto 4
Avance de obra del 04/07/2026 — foto 5
Avance de obra del 04/07/2026 — foto 6
+3

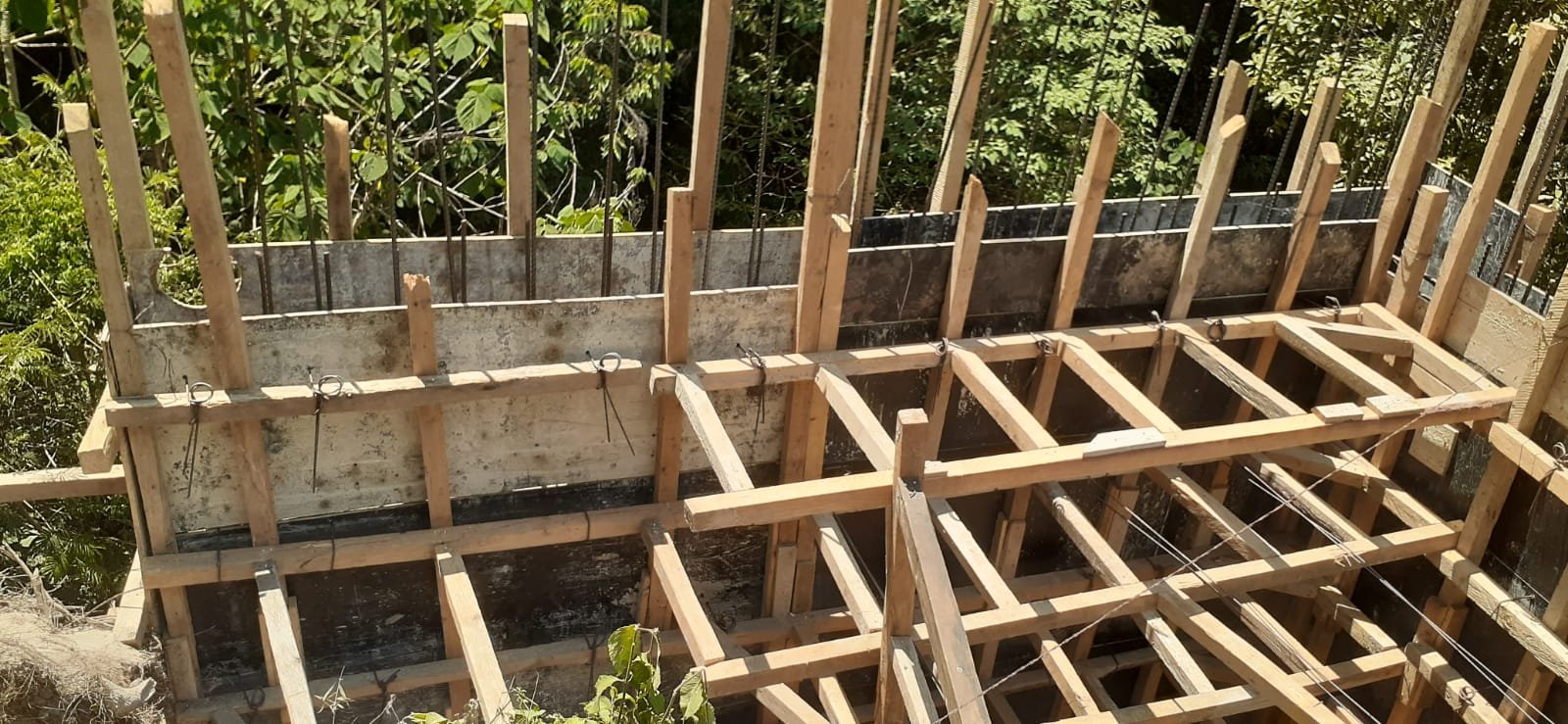

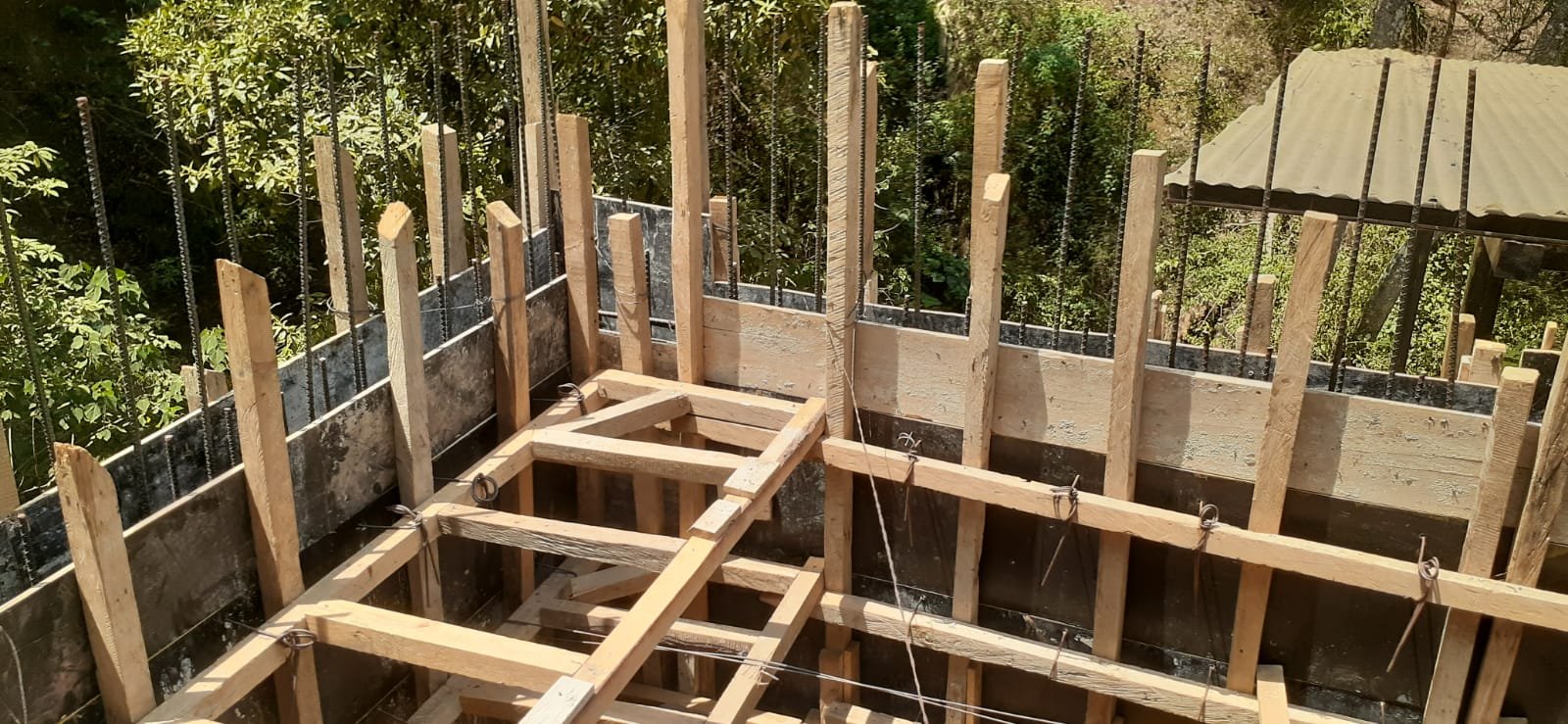

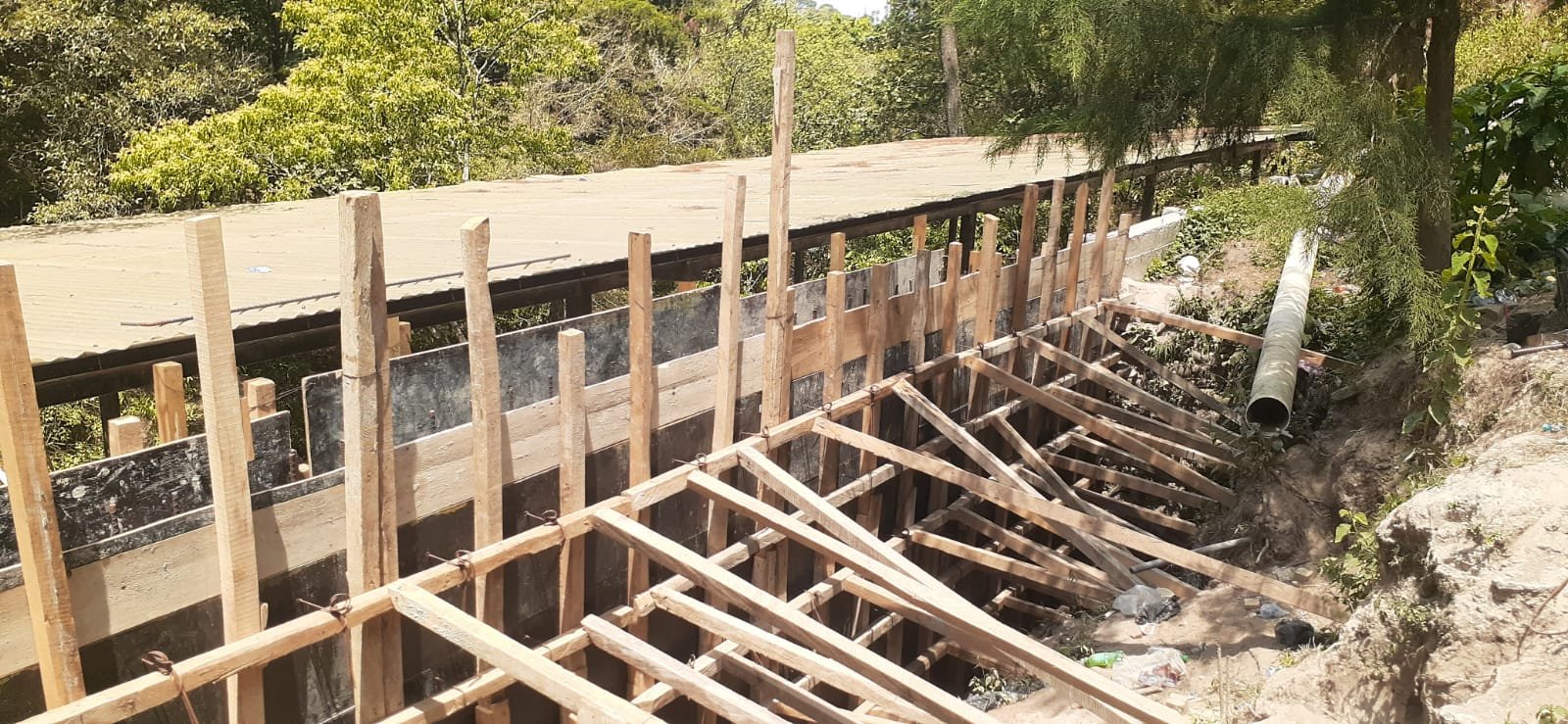

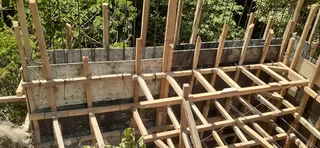

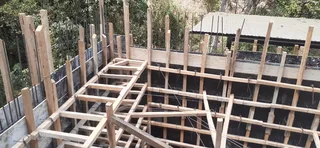

Avance de obra del 30/06/2026 7
30/06/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 30/06/2026 — foto 2
Avance de obra del 30/06/2026 — foto 3
Avance de obra del 30/06/2026 — foto 4
Avance de obra del 30/06/2026 — foto 5
Avance de obra del 30/06/2026 — foto 6
+1

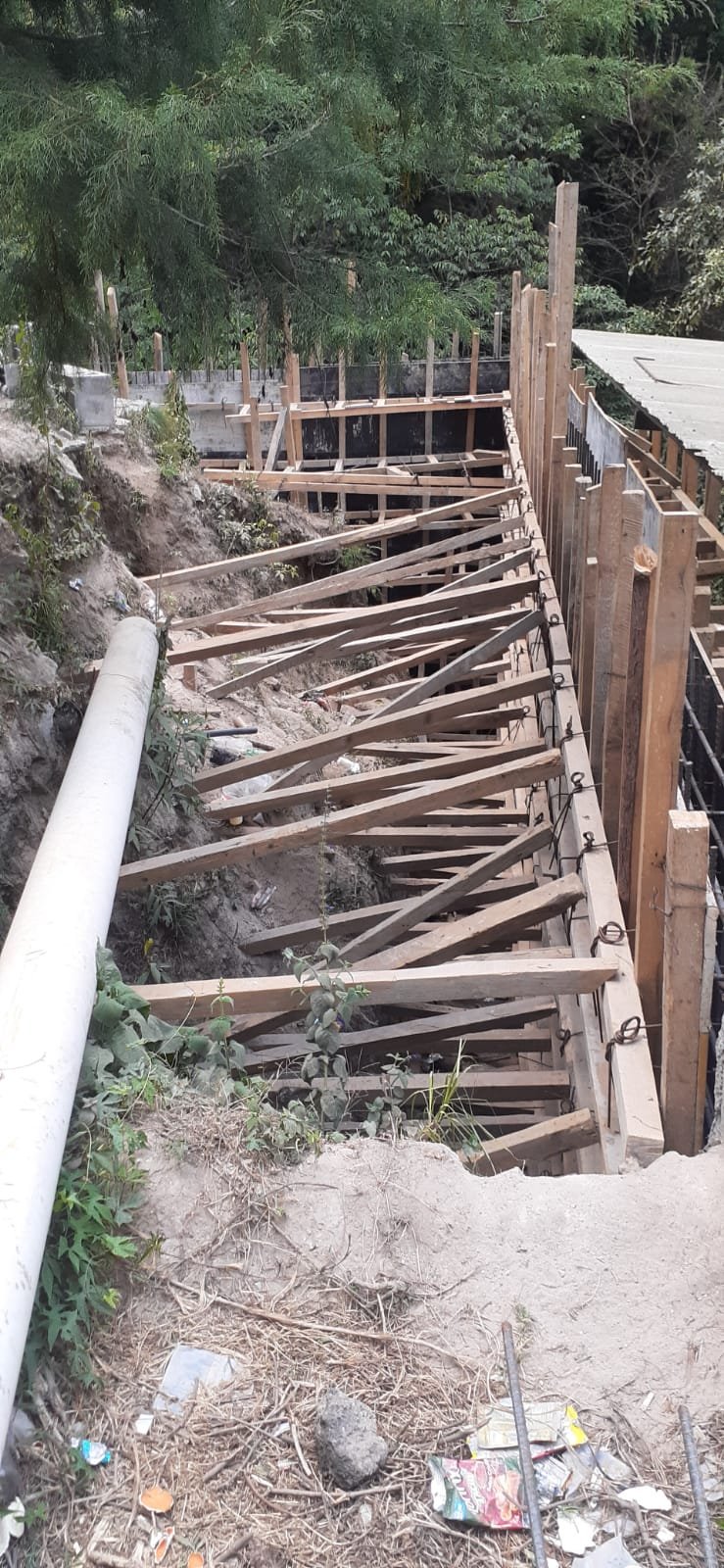

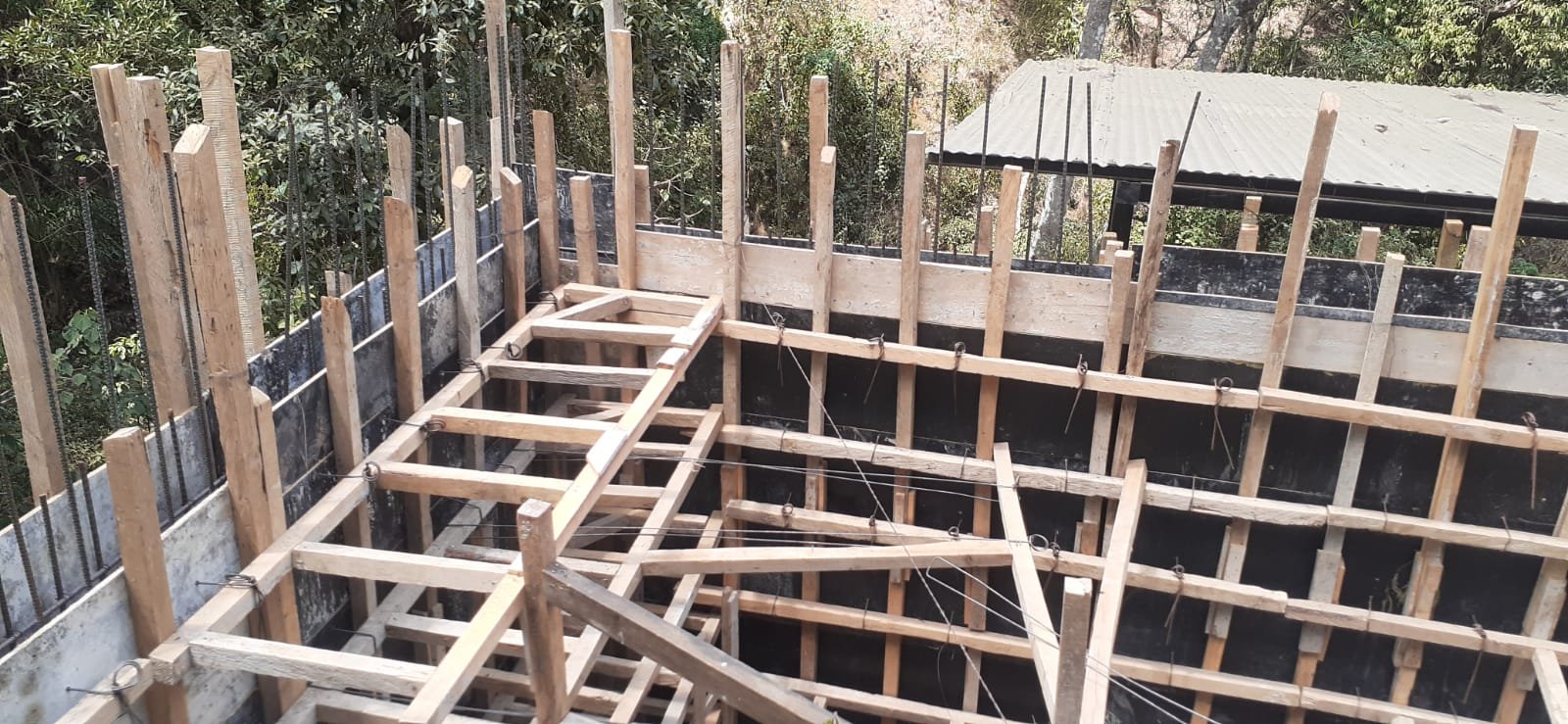

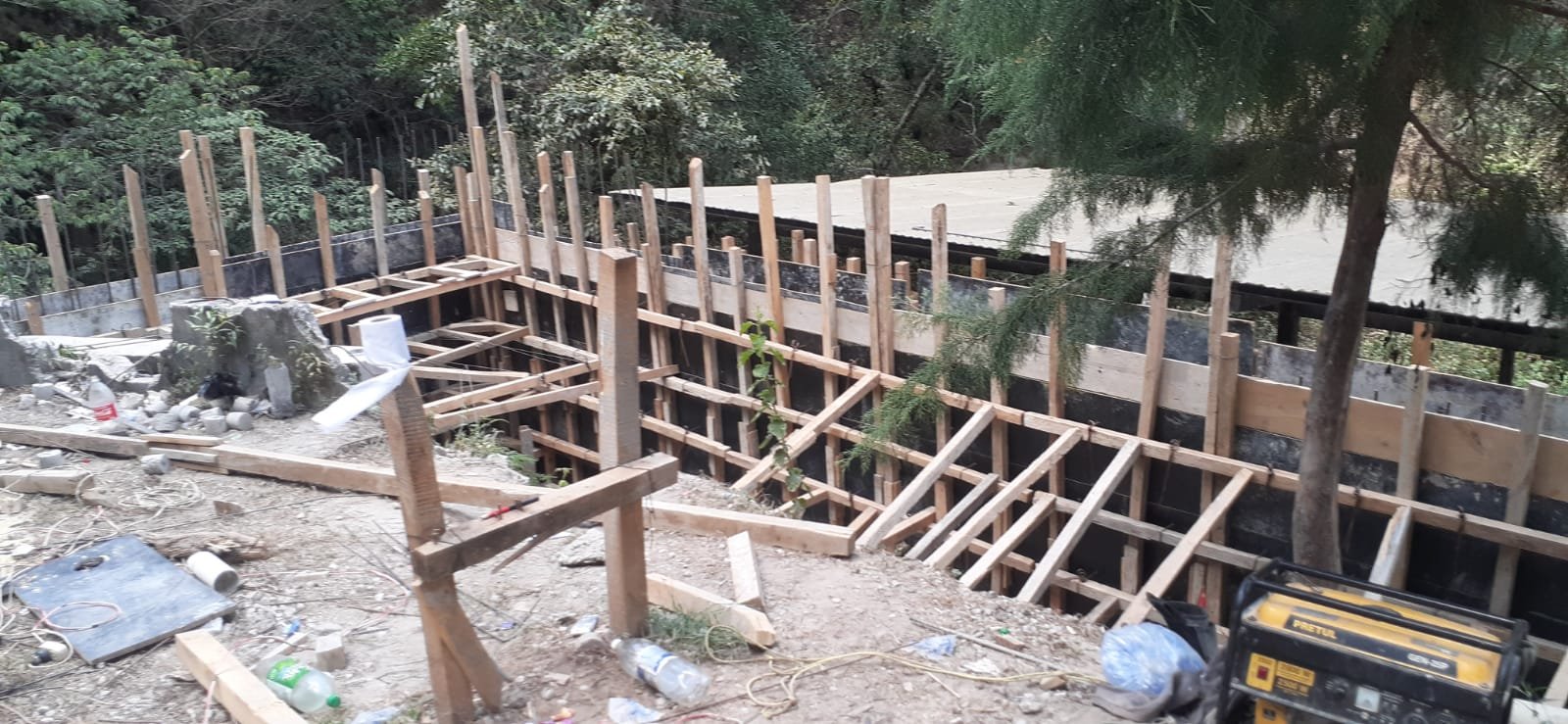

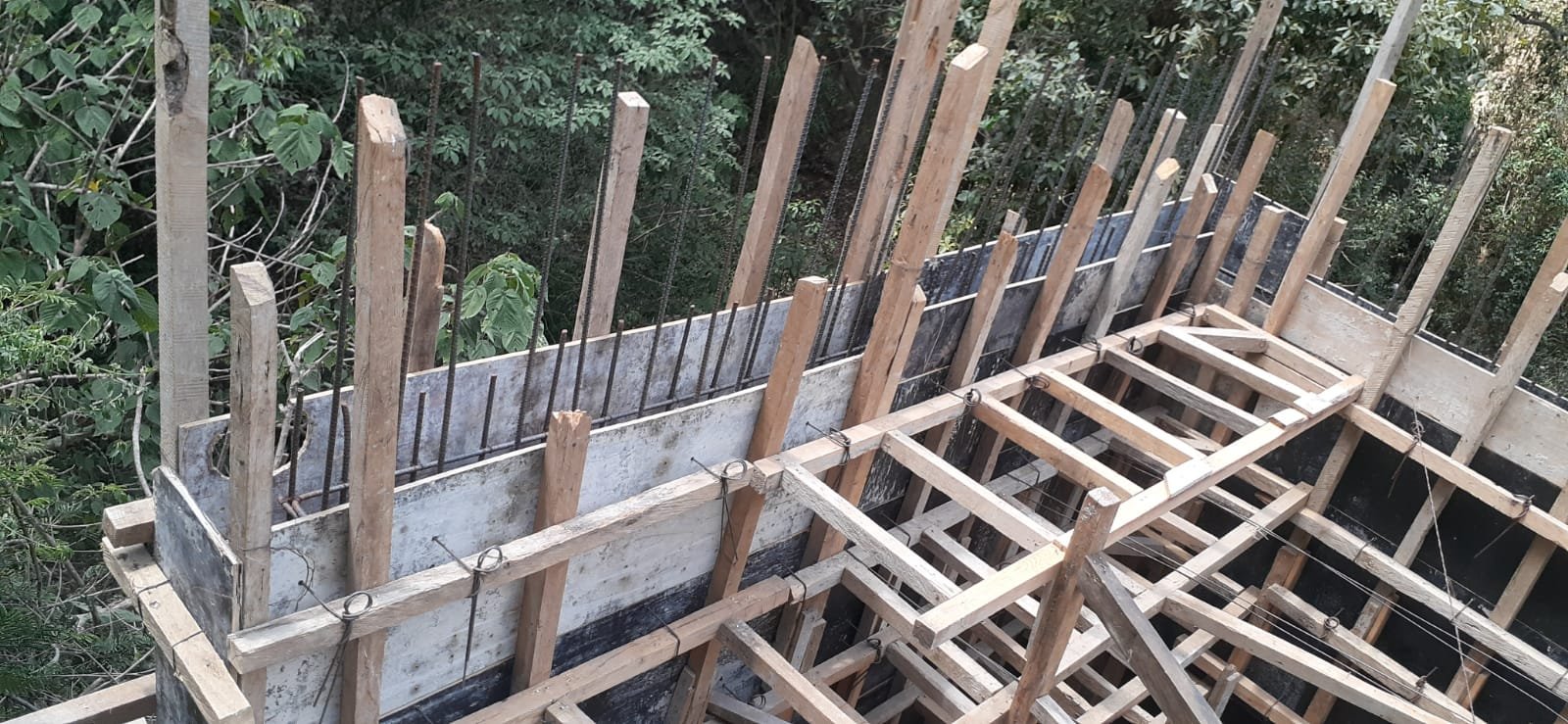

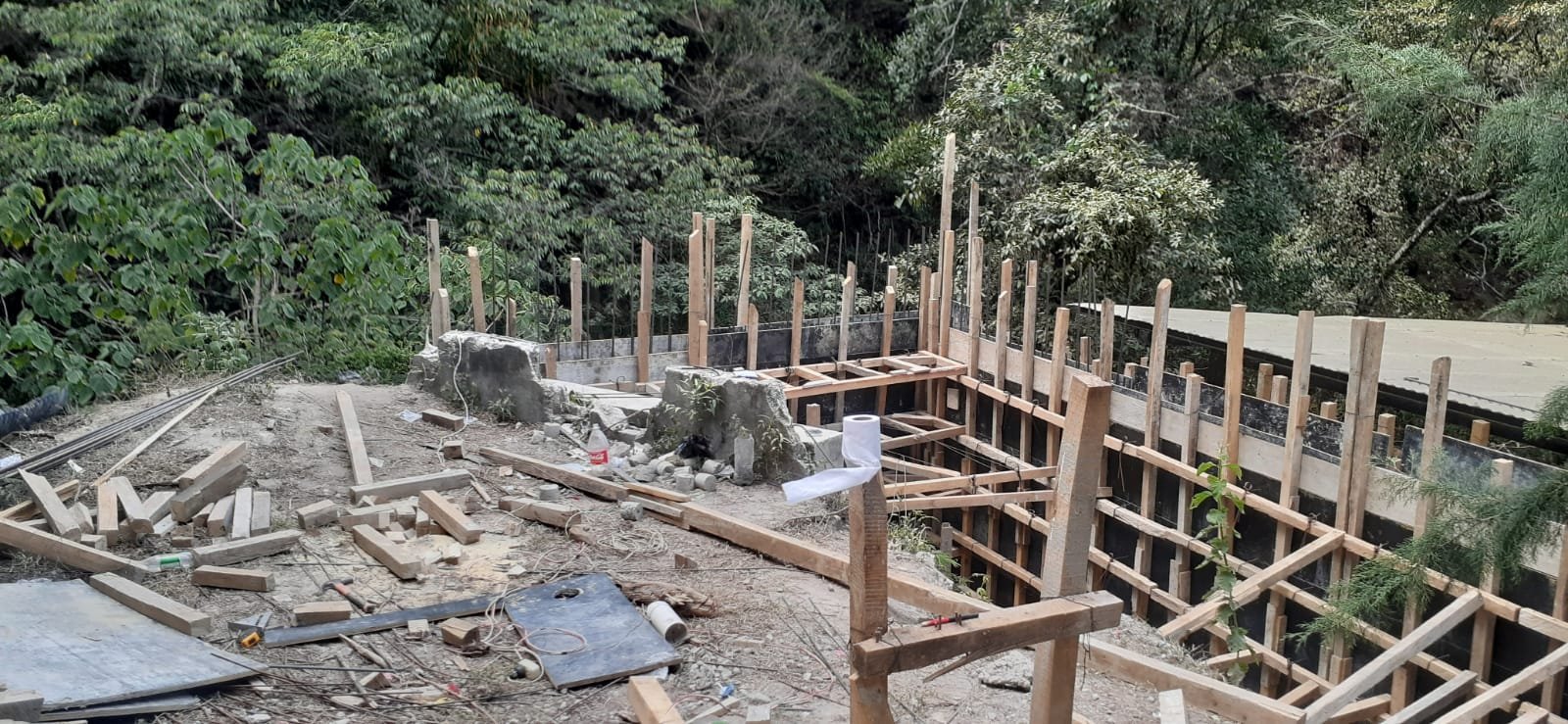

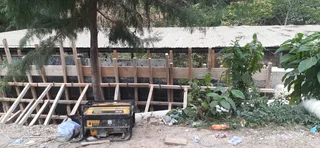

Avance de obra del 12/06/2026 6
12/06/2026

Reporte de Avance

Registro fotográfico del avance de obra

Avance de obra del 12/06/2026 — foto 2
Avance de obra del 12/06/2026 — foto 3
Avance de obra del 12/06/2026 — foto 4
Avance de obra del 12/06/2026 — foto 5
Avance de obra del 12/06/2026 — foto 6

Renglones del Proyecto

Renglones de trabajo del contrato 18-2025 • 16 renglones

1
REPLANTEO TOPOGRÁFICO
1 UNIDAD
2
MEJORAMIENTO PRELIMINARES
1 UNIDAD
3
TRAZO Y LEVANTAMIENTO Y TOMA DE MUESTRAS
1 UNIDAD
4
TRABAJOS PRELIMINARES
2 UNIDAD
5
FILTRO PERCLORADOR
2 UNIDAD
6
MEJORAMIENTO CAJA DE DISTRIBUCIÓN
22 UNIDAD
7
CARRIL DE UNIFICACIÓN
1 UNIDAD
8
SISTEMA DE TRATAMIENTO DE BIOGAS
1 UNIDAD
9
TANQUE DE CAPTACIÓN
1 UNIDAD
10
CASETA DE DESCARGA
1 UNIDAD
11
BODEGA Y GARITA
1 UNIDAD
12
MURO DE CONTENCIÓN
124 ML
13
CAJA RECOLECTORA
1 UNIDAD
14
GRADAS Y CAMINAMIENTOS
26 ML
15
CARRIL DE ACCESO
1 UNIDAD
16
LIMPIEZA FINAL
1 UNIDAD

Documentos Oficiales

Publicados en el portal Guatecompras · verificado el 23/09/2026

Ejecución de la obra

Documentos alojados en el portal oficial Guatecompras (se abren en pestaña nueva). Esta sección se actualiza automáticamente cuando la entidad publica documentos nuevos, como informes de supervisión o actas.

Ver el expediente completo del concurso en Guatecompras → (incluye actas, respuestas y otros anexos que el portal no expone en su servicio de datos abiertos)

Información del Contrato

Detalles oficiales según contrato 18-2025

Número de Contrato
18-2025
NOG (Guatecompras)
Contratista
SAMUEL PORFIRIO OCHOA DE LEÓN
Empresa
CONSTRUCTORA OCHOA LOPEZ
Monto Adjudicado
Q. 2,499,700.00
Plazo de Ejecución
10 MESES CALENDARIO
Fecha de Firma
03/12/2025
Fecha Estimada Término
03/10/2026
Entidad Contratante
MUNICIPALIDAD DE SAN PEDRO SACATEPÉQUEZ
Ubicación
ALDEA VISTA HERMOSA, KM 22
Modalidad
Licitación Pública (Art. 17 LCE)
Ofertas recibidas
1
Publicación del concurso
09/10/2025
Fecha de adjudicación
27/11/2025
NIT del contratista
8080003
Estado en Guatecompras
Adjudicado
Plazo contractual oficial
16/12/2025 al 16/10/2026
Estado del Proyecto
En Proceso
Descripción
AMPLIACION SISTEMA DE ALCANTARILLADO SANITARIO CORTAVE KM 22, ALDEA VISTA HERMOSA, SAN PEDRO SACATEPÉQUEZ, GUATEMALA
